Оценка инвестиционной привлекательности предприятия
Последнее обстоятельство, вкупе с тем, что за полученными в результате таких расчетов цифрами трудно увидеть реальное ("физическое") содержание происходящих процессов, приводит к тому, что метод расчетов в текущих ценах редко используется как основной при выполнении оценки капиталовложений.
Поскольку ни один из двух возможных методов расчетов (как в постоянных, так и текущих ценах) не в состоянии избежать элемента субъективности, связанного с необходимостью прогнозирования темпов инфляции, определяющим моментом при выборе между ними становятся относительная простота использования и интерпретации полученных результатов. По этим параметрам безусловное преимущество по праву получает первый из них. Изучение воздействия инфляции на характеристики инвестиционного проекта и выполнение расчетов в текущих оценках должно носить вспомогательный характер и может производиться, например, в рамках выполнения анализа чувствительности.
Учет фактора неопределенности и оценка риска
На всех стадиях предынвестиционных исследований в той или иной степени присутствует фактор неопределенности. Естественно, степень неопределенности будет уменьшаться по мере уточнения исходной информации, изучения сложившейся ситуации и определения, целей проекта и конкретных способов их достижения. Однако полностью исключить неопределенность при планировании в принципе невозможно. Поэтому общая оценка инвестиционного проекта должна выполняться с учетом возможных изменений внешних и внутренних параметров при его осуществлении.
Оценка риска осуществления инвестиций в меньшей степени, чем другие способы оценки, поддается формализации. Именно поэтому эта стадия подготовки проекта часто является заключительной и носит, как правило, вспомогательный характер.
Одна из форм учета неопределенности – множественность вариантов осуществления проекта (например, "пессимистический", "оптимистический" и "нормальный" сценарии развития событий). Существует также целый ряд специальных методов, позволяющих достаточно объективно оценить состоятельность инвестиционного проекта с точки зрения неопределенности (общие подходы к оценке при этом остаются прежними: анализируется финансовая и экономическая стороны инвестиций). Все подобные методы можно объединить в три группы:
1. вероятностный анализ;
2. расчет критических точек;
3. анализ чувствительности.
Наиболее очевидным способом учета фактора неопределенности является вероятностный анализ (probability analysis). Его суть заключается в том, что для каждого параметра исходных данных строится кривая вероятности значений (обычно, по трем-пяти точкам). Последующий анализ может идти по одному из двух направлений: либо путем определения и использования в расчетах средневзвешенных величин, либо путем построения "дерева вероятностей" и выполнения расчетов по каждому из возможных сочетаний варьируемых величин. Во втором случае появляется возможность построения так называемого "профиля риска" проекта, то есть графика вероятности значений какого-либо из результирующих показателей (чистого дохода, внутренней нормы прибыли и т.п.).
Несомненно, что проведение вероятностного анализа инвестиционного проекта требует выполнения весьма значительного объема вычислений, особенно во втором из двух рассмотренных способов.
Две других группы методов учета фактора неопределенности несколько проще в реализации. Их применение позволяет определить степень устойчивости проекта к вероятному негативному воздействию внешней среды или такого же характера изменению тех или иных пара метров исходных данных. Если проект достаточно устойчив, это серьезно повышает его привлекательность в глазах потенциальных инвесторов. И напротив, проект, имеющий высокие показатели эффективности может (и должен) быть отвергнут, если будет установлена его слишком сильная зависимость от благоприятного стечения обстоятельств.
Методы расчета критических точек проекта обычно представлены расчетом так называемой "точки безубыточности" (break-even point (analysis), BEP – точка достижения равновесия), обычно применяемым по отношению к объемам производства или реализации продукции. Её смысл, как это вытекает из названия, заключается в определении минимально допустимого (критического) уровня производства (продаж), при котором проект остается безубыточным, то есть, не приносит ни прибыли, ни убытка. Чем ниже будет этот уровень, тем более вероятно, что данный проект будет жизнеспособен в условиях непредсказуемого сокращения рынков сбыта и, следовательно, тем ниже будет риск инвестора.
Для использования данного метода должен быть выбран интервал планирования, на котором достигается полное освоение производственных мощностей. Затем, методом итераций, подбирается искомое значение объема производства (обычно в натуральном исчислении) или объема продаж (обычно в денежном исчислении). Проект признается устойчивым, если найденная величина не превышает 75 – 80 % от нормального уровня.
Применяется также и аналитический способ расчета точки безубыточности. Для этого необходимо разделить текущие (производственные) затраты на условно-переменные (связанные с объемом производства) и условно-постоянные (фиксированные), а затем подставить эти значения в следующую формулу:
BEP = FC / (SR - VC),
где BEP - точка безубыточности, FC - условно-постоянные расходы (fixed costs), SR - выручка от реализации (sales revenues), VC - условно-переменные расходы (variable costs).
По-иному значение точки безубыточности трактуется как объем производства, при котором маржинальная прибыль равна условно-постоянным затратам. Несмотря на простоту и высокую интерпретационную ценность, метод расчета точки безубыточности имеет единственный и очень существенный недостаток, заключающийся в использовании только одного "среза" исходных данных для заключения об устойчивости проекта на всем протяжении срока жизни.
Кроме описанных выше "классических" способов расчета точки безубыточности, могут применяться их различные модификации, в которых изменяемыми параметрами будут являться не только объем, но и цена реализации продукции, а критериями - сумма накопленных денежных средств или внутренняя норма прибыли. При их использовании надо стремиться к охвату всего периода функционирования проекта.

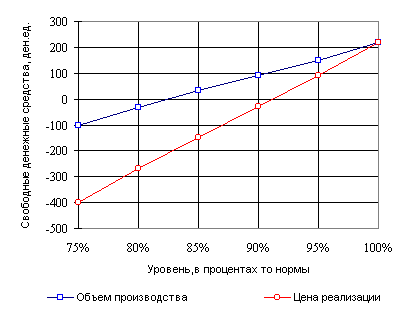

Ниже помещен график (рис. 3.2) с результатом расчета двух критических точек для примера. На графике видно, что рассматриваемый инвестиционный проект будет в состоянии полностью погасить внешнюю задолженность в установленные сроки (четыре интервала планирования) только при условии достижения объемов производства на уровне не ниже 85% от запланированных или при цене реализации не более чем на 8% ниже, чем предполагается в исходном варианте.
Рис. 3.2 - Расчет критических точек
Третья группа методов, учитывающих фактор неопределенности при осуществлении инвестиционного проекта – так называемый "анализ чувствительности" (sensitivity analysis). Общим подходом при проведении этого анализа является отслеживание влияния на самые значимые критерии коммерческой состоятельности проекта (обычно – на внутреннюю норму прибыли) изменения ключевых параметров исходных данных. Границы вариации при этом составляют, как правило, плюс-минус 10 – 15%.
