Помещение гидротехника на Грушевском водохранилище
Рефераты >> Строительство >> Помещение гидротехника на Грушевском водохранилище

В основу расчета положены нормы продолжительности строительства СНиП-1.04.03-85 и необходимость последовательного выполнения работ с учетом коэффициента совмещения. Последователь­ность выполнения работ с распределением капвложений и СМР по периодам строительства приводится на прилагаемом календарном плане. Нормативный срок строительства составляет 7 месяцев, в том числе подготовительный период 0.5 месяц.

Строительство объекта предусматривается выполнять в два этапа.

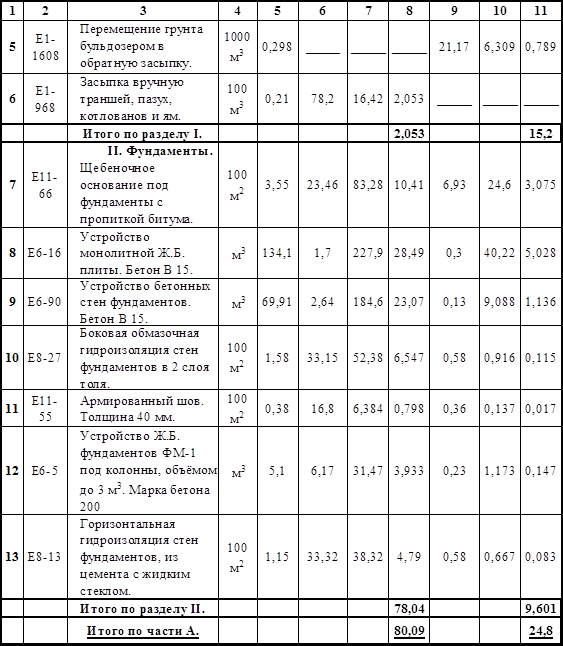

Первый этап:

1. Выполнение подготовительных работ: ограждение площадки временным забором, вертикальная планировка, устройство времен­ных подъездных дорог площадок для приема и хранения материалов, закрытых складских и бытовых помещений и организация доставки и приема материалов для строительства.

2. Строительство внешних коммуникаций: силовых и осветительных электролиний, водопровода и канализации.

3. Строительство нулевого цикла: Устройство котлованов под фундаменты, монтаж фундаментных блоков и панелей перекрытия, гидроизоляция, обратная засыпка котлованов с тщательным уплот­нением, вертикальная планировка.

Монтаж всех конструкций предусматривается выполнить автокраном грузоподъемностью 10т (возможно применение других кранов, имеющихся в наличии у строительной организации отвечающих условиям монтажа).

Второй этап: Строительство надземной части здания, благоустройство.

5.1.2 Подсчет объемов работ

При определении объемов работ, прежде всего, составляется номенклатура работ. Степень детализации номенклатуры работ и правила подсчета объемов работ, как правило, должны соответствовать единицам измерения по ЕНиР на монтажные работы или по СНиП, часть IV.

В дальнейшем при составлении календарного плана отдельные работы могут быть укрупнены в комплексные процессы.

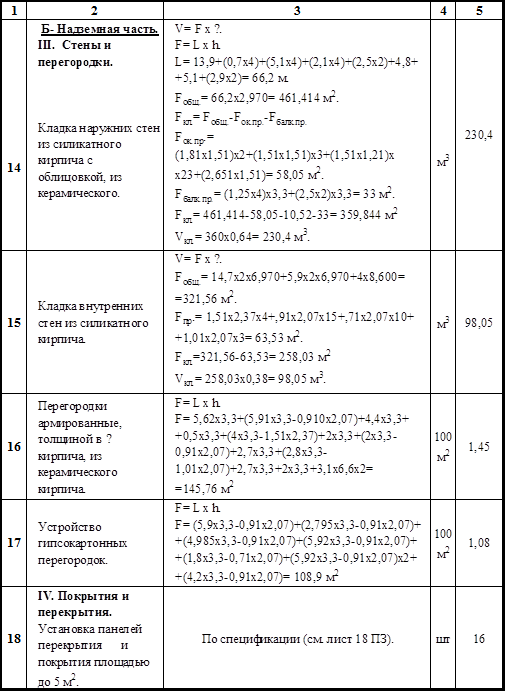

В перечень включаются работы, производимые непосредственно на объекте. Транспортные, вспомогательные, а также мелкие работы, не влияющие на общую часть организации производства работ, в номенклатуру включать не следует.

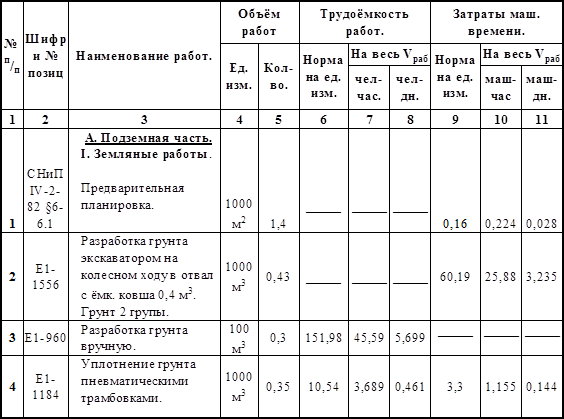

Объемы работ подсчитываются в тех единицах измерения, которые указаны в ЕНиР. Для специальных работ (сантехнических, электромонтажных и по монтажу технологического оборудования) объемы не определяются, т. к. трудовые затраты по этим работам в курсовом проекте принимаются по укрупненным показателям (1 куб. метр строительного объема или 1 кв. метр жилой площади), а в отдельных случаях - в процентах от общей трудоемкости. Все объемы работ определяются с точностью до целых чисел и заносятся в специальную ведомость.

Ведомость объемов работ.

5.1.3 Подсчет калькуляции трудовых затрат и заработной платы

Трудовые затраты на выполнение отдельных видов строительно-монтажных работ, а также количество машино – смен, необходимое для их выполнения, определяется по ЕНиР, а в отдельных случаях по СНиП, часть IV.

Ведомость затрат труда и машинного времени учитывает все затраты времени рабочих (в человеко-днях) и машин (в машино – сменах). Заполнение ведомости ведется по графам в установленной нумерации. При определении трудоемкости механизированных процессов необходимо учесть, что в ЕНиР норма времени на работу машин (в человеко-часах).

Расчет количества машино – смен при монтаже конструкций рекомендуется производить по нормативному числу смен работы звена монтажников.

Ведомость затрат труда и машинного времени

5.1.4 Выбор комплексной бригады

Определяем качественный состав бригады.

R= Qобщ/ Ткр= человек.

Удельный вес затрат труда на работы:

А) кирпичная кладка;

Qк.кл. / Qобщ=

Б) подъем краном кирпича, раствора;

Qтакелаж. / Qобщ=

В) монтажные работы;

Qмонт. / Qобщ=

Г) установка подмостей;

Qподм. / Qобщ=

Д) арматурные работы;

Qарм. / Qобщ=

Е) бетонные работы;

Qбет. / Qобщ=

Определяем количественный состав бригады.

А) кирпичная кладка 0,64х10= 6,4 (6 человек).

Б) такелажные работы 0,19х10= 1,9 (2 человека).

В) монтажные работы 0,09х10= 0,9 (1 человек).

Г) плотничные работы 0,004х10= 0,04

Д) арматурные работы 0,02х10= 0,2 (1 человек).

Е) бетонные работы 0,03х10= 0,3

Итого: каменщики 4р – 1 человек;

3р – 2 человека;

2р – 2 человека;

машинист 6р – 1 человек;

такелажник 2р – 2 человека;

монтажник 4р – 1 человек;

плотник, арматурщик,

бетонщик 2р – 1 человек.

5.2 Выбор методов производства работ, машин, механизмов, приспособлений

Важнейшим этапом проектирования календарного плана является выбор методов производства работ. При разработке проекта необходимо найти наиболее эффективные решения по технологии и организации строительства. При выборе методов производства работ нужно стремиться к комплексной механизации работ с применением новых высокопроизводительных машин, ориентироваться на прогрессивные методы труда. При выборе основных видов работ надо охватывать следующие вопросы:

максимальное использование механизации и комплексной механизации при выполнении СМР;

использование различной монтажной оснастки, приспособлений, подмостей;

применение передовых методов и приемов труда прогрессивной организации производства;

внедрение научной организации труда (НОТ) в строительстве;

использование средств малой механизации;

обеспечение высокого качества работ.

Выбор методов производства работ и строительных машин производится на основании типовых технологических карт, карт трудовых процессов и справочной литературы.

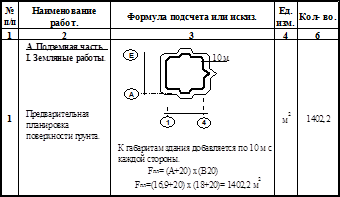

5.2.1 Земляные работы

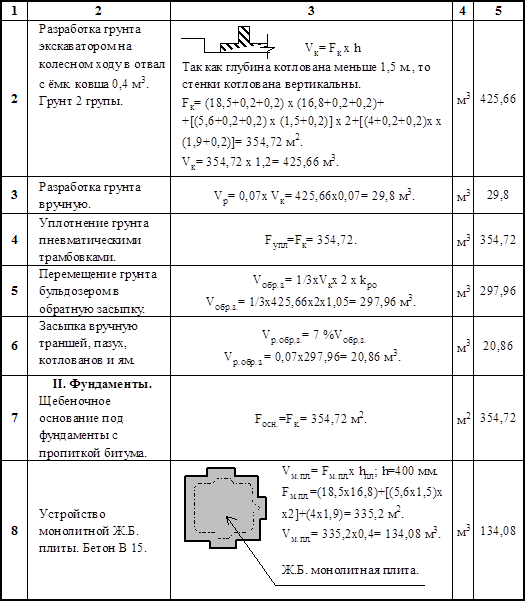

Первоочередными на объекте являются земляные работы по вертикальной планировке и по устройству котлована под здание и траншеи под коммуникации (водопровод, канализация и др.). Объемы работ незначительны, но трудоемки.

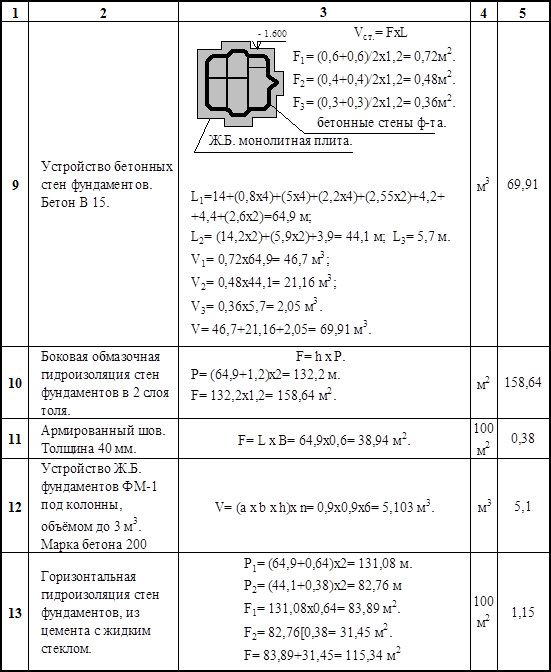

После устройства подземных сооружений и частей зданий грунт из отвала укладывать в так называемые «пазухи» (пространства между боковой поверхностью сооружения и откосом котлована) для полного закрытия подземного сооружения или коммуникаций. Такие земляные сооружения называют обратной засыпкой.

Грунт перерабатывать механизированным способом с помощью бульдозеров, экскаваторов. Транспортировать грунт с помощью автосамосвалов. Для доборки грунта, обратной засыпки малых объемов и прокладки инженерных коммуникаций использовать ручной труд.
