Помещение гидротехника на Грушевском водохранилище
Рефераты >> Строительство >> Помещение гидротехника на Грушевском водохранилище

Расположение временных инженерных коммуникаций. Временные сети водопровода, электроснабжения располагаются на свободной территории строительной площадки. Временный водопровод заглубить. Место его подключения к постоянному выполнить согласно условному обозначению. Там же установить водомер.

При подключении временных сетей электроснабжения к постоянным необходимо предусматривать трансформаторную подстанцию с пунктом учета. Распределительный щит разместить в месте подключения сварочных трансформаторов и прочего оборудования.

Наружное освещение устроить на деревянных опорах в виде прожекторов в углах строительной площадки.

Строительная площадка ограждается по периметру постоянным забором. Кроме общего ограждения строительной площадки, ограждается также опасная зона. Размеры опасной зоны от радиуса работы крана составляет 8 м.

5.2.12 Мероприятия по охране труда

Мероприятия по охране труда включают в себя решение вопросов производственной санитарии, гигиены труда и техники безопасности при производстве работ.

Особое внимание при производстве работ следует обратить на выполнение следующих требований:

Производство работ в зоне расположения подземных коммуникаций (электрокабели, газопроводы и др.) и в охранной зоне наземных коммуникаций (линии электропередач и др.) допускается только с письменного разрешения организаций ответственных за эксплуатацию этих коммуникаций. До начала работ необходимо установить знаки, указывающие места расположения подземных коммуникаций.

При производстве строительно-монтажных работ необходимо предусматривать технологическую последовательность операций так чтобы предыдущая операция не являлась источником опасности при выполнении последующей.

Применяемые при производстве строительно-монтажных работ машины, оборудование и технологическая оснастка по своим характеристикам должны соответствовать условиям безопасного выполнения работ.

5.2.13 Охрана окружающей среды строительной площадки

Строительный мусор со стройки следует опускать только по желобам, нижний конец которых располагать на высоте 1 м или входить в бункер. Сбрасывают мусор с высоты 3 м. Места, на которые сбрасывается мусор оградить со всех сторон. После завершения работ, скопившийся мусор Необходимо вывозить на свалку, а не засыпать в траншеи и пазухи. При сносе строений необходимо отключить их от сетей водо. и электроснабжения, все коммуникации. Территорию, на которой производится разборка строений оградить. Материалы, получаемые при разборке складировать на места, указанные на технологической карте. Не допускается разбирать строение одновременно в нескольких ярусах. VI.

6. Экономическая часть

Экономика строительства – это отраслевая экономическая наука, которая изучает производственные отношения и особенность их проявления в строительстве.

Экономика строительства рассматривает вопросы совершенствования организационных форм во всех звеньях управления, изучает планирование капитальных вложений и строительного производства для наиболее полного использования трудовых, материальных и финансовых ресурсов, исследует экономическую эффективность капитальных вложений и НТП, занимается разработкой экономических основ производства.

Экономика строительства обосновывает экономические методы хозяйствования и стимулирования в капитальном строительстве, совершенствуют систему хозяйственного расчета финансирования и кредитования. Экономика включает в себя определение сметной стоимости СМР. Ценой строительной продукции является сметная стоимость на СМР.

6.1 Сводный сметный расчет стоимости строительства

Общая сметная стоимость зданий и сооружений, на основе, которой осуществляется планирования капитальных вложений и финансирования строительства, определяется по сводным сметным расчетом.

Сводный сметный расчет составляется на основе объектной сметы и содержит все затраты, необходимые для строительства запроектированного здания. Указанные затраты группируются по главам. Всего их в одном сметном расчете 12.

Каждая глава сводного сметного расчета должна соответствовать данным смет (расчетов) на отдельные работы и затраты.

Глава 1. В эту главу входят работы по расчистке и осушению территории, сносу зданий, уборке и вывозу мусора и другие работы, связанные с подготовкой площадки. Принимают в размере 2.5 %.

Глава 2. В эту главу входит стоимость основного здания.

Глава 3. В эту главу входит стоимость объектов вспомогательного назначения.

Глава 4. В стоимость объектов энергетического хозяйства входит стоимость трансформаторных подстанций, высоковольтных линий, кабельных сетей и т. д.

Глава 5. Эта глава включает в стоимость железнодорожных путей, автомобильных дорого и прочих сооружений, транспорта и связи. Главы 2, 3, 5 включаются в стоимость объектов по отдельным сметам и сметным расчетам.

Глава 6. В стоимость конструкции входит стоимость внешних систем водоснабжения, канализации и т.д. Эти затраты определяются по укрупненным показателям стоимости наружных сетей, коммуникаций и дорог.

Глава 7. Затраты на благоустройство площадки могут быть приняты ориентировочно 3-4% от стоимости СМР (от глав 2 и 3).

Глава 8. Затраты на строительство временных зданий и сооружений исключаются в соответствии со смешанными нормами СНиП IV-9-82 в процентах от общей стоимости работы и затрат по главам 1-7.

Глава 9. В эту главу входят затраты на удорожание строительства, связанные с производством работ в зимнее время и определяются они в соответствии со СНиП IV-7-82. Размер этих затрат принимаются 1,5-2% от суммы глав 1-8.

Глава 10. Содержание технадзора строящегося здания, составляет 0,2 % от глав 1-8.

Глава 11. Расходы на подготовку эксплуатационных кадров предусмотрены только для промышленного строительства в размере до 1% от суммы глав 1-9.

Глава 12. Затраты на проектно-изыскательские работы принимаются от общего итога глав 1-9 и принимаются в размере от 1.5…3%.

В конце сводного сметного расчета отдельной строкой предусматривается резерв средств на непредвиденные работы и затраты от 2 до10 % общей сметной стоимости по сводному сметному расчету.

За итогом сводного сметного расчета указывается возвратные суммы, определяющие стоимость материалов и конструкций, полученные от разработки временных зданий и сооружений в размер 15% суммы затрат временных зданий и сооружений.

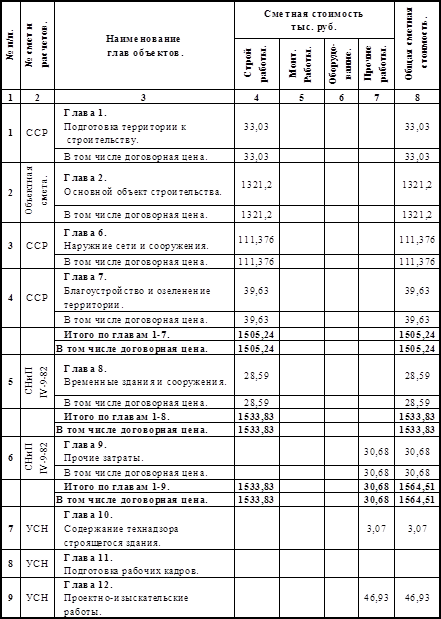

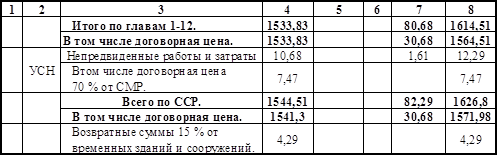

6.1.1 Сводный сметный расчет стоимости строительства

6.1.2 Расчет сводной сметы

1. Глава 1 принимается в размере 2,5 % от суммы главы 2:

1321,2х0,025= 33,03 тыс руб.

2. Глава 2 принимается стоимость объекта из объектной сметы.

3. Глава 6. «Наружные сети» - 111,376 тыс руб.

4. Глава 7 «Благоустройство и озеленение территории». Принимается 3 % от стоимости СМР по главе 2:

1321,2х0,03=39,636 тыс руб.

5. Глава 8 принимается в размере 1,9 % от стоимости СМР по итогу глав 1-7:
