Табличный метод расчёта сетевых моделей (графиков)
(Временные указания по составлению сетевых графиков и применению их в управлении строительством
Стр. 32…37)
Приложение 4
РАСЧЕТ СЕТЕВЫХ ГРАФИКОВ ВРУЧНУЮ
А. МЕТОДИКА РАСЧЕТА ГРАФИКА В ТАБЛИЧНОЙ ФОРМЕ

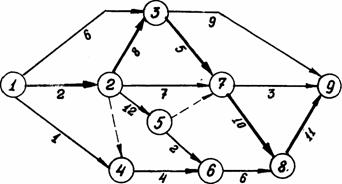

Рис.1.
Расчет критического пути и резервов времени ведется в табличной 'форме (таблица 1).
Для ручного счета события в сетевом графике нумеруются следующим образом: номер предшествующего собатия должен быть меньше номера последующего события. После нумерации событий шифр (код) работ заносится в графу 8, Причем шифр работ заносится в возрастающем порядке (выписываются все работа, "выходящие" из первого события, затем из второго и т.д.). В графу 1 таблицы заносится количество работ, предшествующих данной работе, т.е. количество работ, "входящих" в ее начальное событие. Продолжительность работ проставляется на основании исходных данных.
Таблица 1
Кол-во предшествующих работ |
Шифр (код) работы |
Про-должи-тель-ность работы |
Раннее начало работы |
Раннее окончание раоо- ТУ |
Позднее начало работы |
Позднее окончание работы |
0бщий запас времени |
Частный запас времени |
Дата раннего начала работы |
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 |
0 | 1-2 | 2 | 0 | 2 | 0 | 2 | 0 | 0 | 2/1 |
0 | 1-3 | б | 0 | 6 | 4 | 10 | 4 | 4 | 2/1 |
0 | 1-4 | 1 | 0 | 1 | 14 | 15 | 14 | 1 | 2/1 |
1 | 2-3 | 8 | 2 | 10 | 2 | 10 | 0 | 0 | 4/1 |
1 | 2-4 | 0 | 2 | 2 | 15 | 15 | 13 | 0 | 4/1 |
1 | 2-5 | 12 | 2 | 14 | 3 | 15 | 1 | 0 | 4/1 |
1 | 2-7 | 7 | 2 | S | 8 | 15 | 6 | 6 | 4/1 |
2 | 3-7 | 5 | 10 | 15 | 10 | 15 | 0 | 0 | 14/1 |
2 | 3-9 | 9 | 10 | 19 | 27 | ' 36 | 17 | 17 | 14/1 |
2 | 4-6 | 4 | 2 | 6 | 15 | 19 | 13 | 10 | 4/1 |
1 | 5-6 | 2 | 14 | 16 | 17 | 19 | 3 | 0 | 18/1 |
1 | 5-7 | 7 0 | 14 | 14 | 15 | 15 | 1 | 1 | 18/1 |
2 | 6-8 | 3 6 | 16 | 22 | 19 | 85 | 3 | 3 | 21/1 |
3 | 7-8 | 8 10 | 15 | 25 | 15 | 25 | 0 | о | 20/1 |
3 | 7-9 | 9 3 | 15 | 18 | 33 | 36 | 18 | 18 | 20/1 |
2 | 8-9 | 9 11 | 25 | 36 | 35 | 36 | 0 | 0 | 31/1 |
Событие 9 - - - - | 13/П |
