Проект разбуривания участка в районе деятельности БП ТЮМЕНБУРГАЗ
6.2 Составление нормативный карты
Основная часть наряда на производство буровых работ является нормативная карта, которая включает следующие объемы работ:
· бурение скважин;
· крепление скважины;
· вспомогательные работы;
· геофизические работы и т.д.
На основании ранее выбранного режима бурения и показателей работы долот по нормативным пачкам производятся расчеты количества долблений, наращиваний, объема спуско-подъемных работ.
Объем геофизических работ принимаются из технологического проекта и подсчитывается время на проведение этих работ в процентах от этого времени.
При подсчете времени на определенных операциях необходимо пользоваться ЕНВ (единые нормы времени). Нормативная карта включает объем работ, связанных с проводкой ствола скважины и разрабатываются с определенной последовательностью. Составляется перечень работ по проводке скважины.
6.3 Разработка мероприятия по улучшению организации работ и повышению качества строительства скважин
Технико-экономические показатели строительства скважин в большей мере определяются режимом бурения.
При планировании, проектировании, организации буровых работ необходимо исходить из оптимального режима бурения. В процессе строительства скважины бывают различные осложнения, что вызывает непроизводительные простои и расходы. Требуется такая организация процесса, которая полностью предупреждала бы их.
Спуско-подъемные работы относятся к одним из наиболее трудоемких процессов. На них приходится до 40% всего времени затрачиваемого на строительство скважин. Автоматизация и механизация этих работ является наиболее эффективными средствами совершенствования их организации. Важное значение имеет для сокращения затрат времени, труда и средств на спуско-подъемные операции имеет также своевременная подготовка каждого члена буровой вахты к выполнению отдельных рабочих приемов, обучение передовым методам работы, содержание в чистоте рабочего места.
7. ЭКОНОМИЧЕСКАЯ ЧАСТЬ
7.1 Составление сметы
Для составления сметы используется таблица плановой продолжительности строительства скважин (таблица 5.1).
Сметные расчеты составляются на основании:
1) данных технического проекта на объем отдельных видов работ и затрат в натуральных измерениях, об использованном оборудовании, инструментах и продолжительности работ;
2) сметных норм для отдельных районов;
3) нормативных документов, материалов в СН и П;
4) плановой скорости бурения проектируемой скважины.
Сметные расчеты на бурение и крепление скважины предоставлены в приложениях I. Сводный сметный расчет на строительство скважины приведен в приложении I.
7.2 Технико-экономические показатели
1. Время:
· нормативная продолжительность механического бурения
Тмех = 62,65 ч;
· нормативная продолжительность СПО Тспо = 15,35 ч;
· производительное время бурения Тбур = 533;
· плановое общее время бурения Тплбур = Тбур * кпл = 569,2 ч;
· плановая продолжительность цикла строительства скважины
Тмц = 43,1 ч.
2. Определение механической скорости проходки:
где Н = 1300 м – глубина скважины по стволу;
tмех - 64,65 ч,
3. Определение рейсовой скорости:
4. Определение технической скорости:
5. Определение плановой коммерческой скорости:
6. Определение цикловой скорости:
7. Определение количества буровых бригад:
принимаем 10 буровую бригаду.
8. Определим число вышкомонтажных бригад:
принимаем 4 вышкомонтажную бригаду.

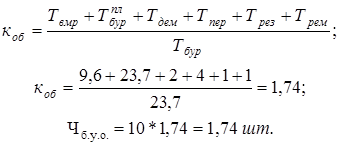

9. Определение числа буровых установок, находящихся в обороте:
где коб – коэффициент оборачиваемости,
необходимо 2 буровых установок.
10. Определение себестоимости строительства скважины:
где Ссм – сметная стоимость строительства скважины, руб.;
Пн –плановые накопления, руб.;
11. Определение себестоимости одного метра проходки:
12. С учетом коэффициента пересчета 5,65 с цен 1991 года на цены 1998 года
Сводим полученные значения ТЭП в таблицу 6.1.
Таблица 6.1.
Технико-экономические показатели
Показатели |
Единица измерения |
По предлагаемому проекту |
1.Глубина скважины |
м |
1300 |
2.Продолжительность строительства скважины |
сут |
43,1 |
3.Продолжительность бурения скважины |
сут |
19 |
4.Скорость бурения: | ||
· механическая |
м/ч |
20,1 |
· рейсовая |
м/ч |
16,25 |
· техническая |
м/ст.мес |
1756 |
· коммерческая |
м/ст.мес |
1644 |
· цикловая |
м/ст.мес |
904,9 |
5.Себестоимость 1м проходки |
руб./м |
4741,06 |
7.3 Экономическая эффективность от применения рекомендуемых компоновок низа бурильной колонны для проработки скважины
7.3.1 Краткая аннотация
