Проект разбуривания участка в районе деятельности БП ТЮМЕНБУРГАЗ
При принятии за основу математической модели, с защемленным одним концом, в результате расчетов были определены наиболее эффективные КНБК (рис.2).

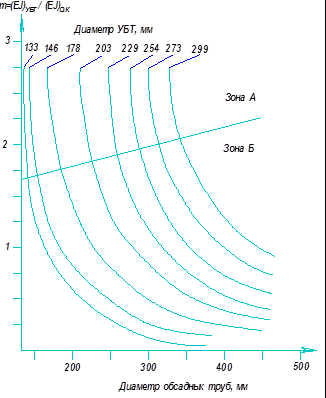

Рисунок 1. Номограмма для определения необходимости стабилизации низа бурильной колонны.

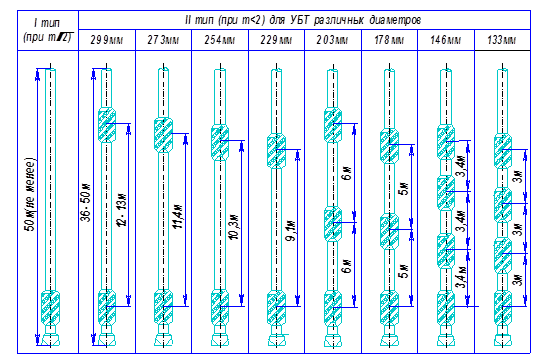

Рисунок 2. Различные компоновки низа бурильной колонны.
Решение вопроса о выборе конкретного типа КНБК заключается в определении величины m для применяемого диаметра УБТ и диаметра намеченной к спуску обсадной колонны и нахождение по номограмме (см. рис.1) зоны, в которой находится найденная величина m. Если данная m располагается в зоне А номограммы, применяют КНБК I типа, а если Б – II типа (см. рис.2).
Причиной недоведения обсадных колонн до заданной глубины является неудовлетворительное шаблонирование ствола. Так как во многих случаях подготовка ствола скважины к спуску обсадных колонн состоит лишь в спуске долота на бурильных трубах с УБТ.
Для уменьшения случаев недоведения до заданной глубины обсадных колонн, в частности хвостовиков, из-за прихвата их под действием перепада давления. За рубежом успешно используют трубы со спиральными канавками на наружной поверхности[01].
Согласно имеющимся данным, применение колонны труб со спиральными канавками в качестве хвостовика позволяет существенно уменьшить площадь поверхности контакта труб со стенками скважины (примерно на 50%). Благодаря этому, можно значительно сократить число прихватов, под действием перепада давления; существенно повысить качество цементирования за счет лучшего распределения цементного раствора в затрубном пространстве и возможности расхаживания хвостовиков; осуществлять спуск хвостовиков большего наружного диаметра, чем предусматривалось ранее, как в вертикальные, так и в скважины с большим углом наклона [38].
Одной из причин аварий с обсадными колоннами является низкое качество их цементирования, заключающееся в плохой изоляции нефте-газо- и водоносных пластов и в возникновении вследствие этого перетоков флюидов, а иногда и межколонных проявлений. Если при этом в пластовых флюидах содержатся коррозийные примеси, например, сернистые соединения, происходит интенсивная коррозия металла труб на участках перетока. В связи с этим мероприятиям, проводимым с целью повышения качества цементирования, должно быть уделено особое внимание.
Следует также иметь в виду, что при большой разности между температурой в скважине и температурой продавочной жидкости вследствие ее нагрева давление в обсадной колонне после цементирования может повыситься сверх допустимого. Для предупреждения нарушения целостности колонны обсадных труб под воздействием этого давления необходимо полностью сбрасывать давление в колонне, если прочность и герметичность обратного клапана допускают это, или систематически сбрасывать давление через один из кранов, установленных на цементировочной головке.
Все работы по креплению скважин следует производить в соответствии с требованиями технологического регламента по креплению нефтяных и газовых скважин и других действующих инструкций.
Особое внимание необходимо обратить на выполнение нижеприведенных требований, несоблюдение которых приводит к частым авариям, осложнениям и некачественному разобщению продуктивных горизонтов.
Подготовку ствола скважины к спуску колонны, спуск колонны и цементирование надо производить по индивидуальным планам, утвержденным главным инженером и главным геологом УБР.
До начала работ по подготовке скважины к спуску обсадной колонны необходимо проверить состояние, вышки и другого оборудования, а также агрегатов буровой установки. При необходимости следует произвести ремонт и замену неисправного инструмента и оборудования.
Буровые насосы, нагнетательные линии с запорной арматурой и система очистки промывочной жидкости должны обеспечивать его бесперебойную подачу и очистку на различных режимах промывки скважины. Приемные емкости следует очистить от шлама и грязи.
В качестве дополнительного средства для герметизации устья на буровой необходимо иметь бурильную трубу под соответствующий диаметр плашек превентора, которая должна быть снабжена шаровым обратным клапаном и переводником для соединения с обсадной колонной
Также надо проверить исправность и точность показаний индикаторов веса, моментомеров и других контрольно-измерительных приборов, при необходимости их следует заменить.
Подготовленные и проверенные калибрами и шаблонами (табл. 4.1), а также гидравлическим испытанием, согласно требованиям Инструкции по испытанию скважин на герметичность, и обмером на трубных базах. Трубы на буровой подвергают наружному осмотру, повторному шаблонированию, проверке соответствия их сертификату и заводской маркировке, после чего их укладывают в порядке очередности спуска на мостки[22].
Таблица4.1
Размеры шаблонов.
Диаметр обсадных труб, мм |
Длина шаблона, мм |
Наружный диаметр шаблона, мм |
114 … 219 |
150 |
111 … 216 |
245 … 340 |
300 |
241 … 336 |
407 |
300 |
402 |
Примечание, d - номинальный, внутренний диаметр трубы, мм.
Обсадные трубы, доставленные на буровую, должны соответствовать прочностному расчету и иметь заводской сертификат, а также заводскую маркировку, подтверждающие их соответствие требованиям ГОСТа.
Проверка, опрессовка, сборка и компоновка технологической оснастки должны осуществляться в соответствии с требованиями инструкций по эксплуатации, паспортных характеристик и планов работ на крепление скважин.
В процессе спуска бурильной колонны при последнем рейсе долота производят контрольный замер ее длины. Результаты контрольного замера необходимо отразить в буровом журнале и суточном рапорте бурового мастера.
При проведении последнего рейса долота следует привести параметры промывочной жидкости в скважине и запасных емкостях в соответствие с требованиями ГТН. При этом должна быть замерена температура циркулирующего бурового раствора.
До начала подготовки ствола скважины к спуску обсадной колонны необходимо выполнить комплекс заключительных геофизических исследовании. По результатам, которых надо откорректировать глубину установки башмака обсадной колонны, интервалы сужений ствола, объем скважины, интервалы и места установки элементов технологической оснастки.
Ствол скважины прорабатывается в интервалах сужений и калибруется на глубину спуска обсадной колонны компоновками инструмента, обеспечивающими проходимость обсадной колонны.
После калибровки ствол скважин должен быть промыт до полной очистки от шлама и достижения стабильности технологических параметров буровою раствора. Интенсивность промывки определяется, временным руководством по промывке скважин перед спуском обсадных колонн и перед цементированием. При этом во избежание прихвата обсадной колонны, от перепада давления в период технологически необходимых остановок плотность бурового раствора должна обеспечивать минимально допустимую репрессию на стенки скважины.
