На следующем рисунке (рисунок 6) графически представим последовательность и взаимосвязь мероприятий при переводе автопарка ОАО «Хабаровский грузовой автокомбинат» на новый вид топлива.

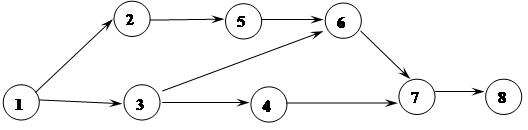

Рис. 5.4. Сетевой график реализации мероприятий
Приведем методику расчета параметров сетевого графика.
При составлении и расчетах сетевого графика использовались следующие параметры: длительность работ в днях , можно произвести расчеты следующих параметров сетевого графика: самое раннее начало выполнения работы Трн; самое раннее окончание выполнения работы Тро; самое позднее начало выполнения работы Тпн; самое позднее окончание выполнения работы Тпо; временной резерв работы , понимаемый как разность между ранним началом и поздним началом работ (или, что то же самое, между ранним и поздним окончанием работ). Занесем эти параметры в таблицу:
Работы |
Наименование |
, дни |
Tрн |
Тро |
Тпн |
Тпо | ||
1-2 |
Привлечение специалистов |
2 |
0 |
2 |
0 |
2 | ||
1-3 |
Постановка задачи специалистам |
4 |
2 |
6 |
2 |
6 | ||
3-4 |
Техническое обеспечение работы специалистов |
2 |
2 |
4 |
5 |
7 | ||
2-5 |
Установка газонаполнительного оборудования |
3 |
4 |
7 |
6 |
9 | ||
5-6 |
Испытание газонаполнительного оборудования |
3 |
6 |
9 |
8 |
11 | ||
3-6 |
Переоборудование двигателей автомобилей на газовое топливо |
1 |
6 |
7 |
9 |
10 | ||
6-7 |
Регулировка всех систем автомобилей |
4 |
8 |
12 |
9 |
13 | ||
|
Обкатка автомобилей на газовом топливе |
2 |
8 |
10 |
11 |
13 | ||
7-8 |
Испытание и запуск в эксплуатацию автомобилей |
2 |
11 |
13 |
11 |
13 |
Здесь ранние и поздние сроки начала и конца работ зависят от многих факторов, учет которых не может быть проведен даже в рамках, тем более небольшой главы. Рассчитаем резервы времени:
Работы |
Наименование |
, дни |
Tрн |
Тро |
Тпн |
Тпо |
|
1-2 |
Привлечение специалистов |
2 |
0 |
2 |
0 |
2 |
0=2–2=0-0 |
1-3 |
Постановка задачи специалистам |
4 |
2 |
6 |
2 |
6 |
0=6–6=2–2 |
3-4 |
Техническое обеспечение работы специалистов |
2 |
2 |
4 |
5 |
7 |
3=7–4=5–2 |
2-5 |
Установка газонаполнительного оборудования |
3 |
4 |
7 |
6 |
9 |
2=9–7=6–4 |
5-6 |
Испытание газонаполнительного оборудования |
3 |
6 |
9 |
8 |
11 |
2=11–9=8–6 |
3-6 |
Переоборудование двигателей автомобилей на газовое топливо |
1 |
6 |
7 |
9 |
10 |
3=10–7=9–6 |
6-7 |
Регулировка всех систем автомобилей |
4 |
8 |
12 |
9 |
13 |
1=13–12=9–8 |
4-7 |
Обкатка автомобилей на газовом топливе |
2 |
8 |
10 |
11 |
13 |
3=13–10=11–8 |
7-8 |
Испытание и запуск в эксплуатацию автомобилей |
2 |
11 |
13 |
11 |
13 |
0=13–13=11–11 |
