В качестве оценки графика движения рабочей силы вводится коэффициент a использования рабочей силы:

(52)

где: Nmax – максимальное число рабочих, чел.;

Ncp – средневзвешенное количество рабочих, чел.;

, (53)

где: Ni – число рабочих по i-му промежутку времени, чел.;

ti – продолжительность i-го временного промежутка, дн.

.

Оптимальное значение коэффициента использования рабочей силы составляет 1,5 – 1,8. Поскольку коэффициент составил 1,8, то корректировка сетевого графика по ресурсам может не выполняться.

3.3 Краткое описание основных строительно-монтажных работ

3.3.1 Инженерная подготовка

В соответствии со СНиП 3.01.01-85 до начала строительства объектов производственной базы должны быть выполнены работы по подготовке строительного производства в объеме, обеспечивающем строительство базы согласно календарного плана.

До начала строительно-монтажных работ должны быть выполнены все организационные мероприятия, обеспечивающие развитие строительного производства на строительной площадке. Подготовка строительной площадки к застройке включает в себя:

– отвод земельного участка;

– получение разрешения на производство строительно-монтажных работ;

– вынос существующих инженерных коммуникаций;

– расчистку застраиваемой территории;

– закрепление разбивочной геодезической основы;

– получение разрешения на вырубку зеленых насаждений;

– получение технических условий на подключение временных инженерных коммуникаций;

– устройство временных и постоянных инженерных сетей;

– устройство временных путей и площадок для строительных машин, механизмов и объектов строительного хозяйства;

– организацию складского хозяйства;

– возведение временных зданий и сооружений;

– устройство защитных ограждений и пешеходных путей;

– вертикальная планировка территории;

– водоотвод и водопонижение (при необходимости);

3.3.2 Земляные работы

До начала земляных [планировочных] работ необходимо произвести работы по выносу здания в натуре, закрепить оси здания.

До начала производства работ производится инструментальная проверка состояния имеющихся и установленных дополнительных реперов в соответствии с проектом здания [сооружения]. Все неточности опорной геодезической сети должны быть устранены до начала работ. В процессе производства работ должна быть обеспечена сохранность всех выносных знаков.

Производство земляных работ, в том числе работ по водопонижению и отводу поверхностных вод с территории строительства, выполнять в соответствии с СНиП 3.02.01-87.

Планировку территории производить бульдозером Д-492.

Разработку траншей под прокладку наружных коммуникаций производить одноковшовым экскаватором ЭО-3322. Грунт, разрабатывать в отвал на строительной площадке и использовать для обратной засыпки.

Монтаж конструкций наружных сетей водопровода, канализации, теплоснабжения вести автокраном КС-2561. Работы выполнять в соответствии со СНиП 3.05.03-85.

Разработку котлована под здание выполнять одноковшовым экскаватором ЭО-4121. Грунт разрабатывать с погрузкой в автотранспорт и отвозкой в отвал, указанный заказчиком.

Подсыпку под полы и обратную засыпку траншей и пазух фундаментов производить бульдозером с послойным уплотнением грунта.

Приемка котлованов и траншей должна проводиться путем проверки соответствия проекту: расположения, отметок и размеров выемок, несущей способности грунта, служащего основанием для возводимого здания.

При приемке должны быть проверены акты, устанавливающие правильность выполнения всех скрытых работ, постоянные реперы и правильность геодезической разбивки.

3.3.3 Кладочные и монтажные работы

К каменной кладке приступают после выполнения разбивочных работ, установки порядовок и натягивания причалок. Процесс кладки состоит из подачи и расстилания раствора для образования постели; из укладки кирпичей на раствор с заполнением вертикальных швов, из проверки правильности кладки; из расшивки швов.

Кладка стен должна вестись на пластичном растворе. Кладка проводится ярусами, высотой 1 – 1,2 м. при кладке толстых стен рекомендуется уменьшать высоту яруса до 0,8 – 0,9 м.

Проемы в кирпичной кладке перекрываются перемычками различной конструкции.

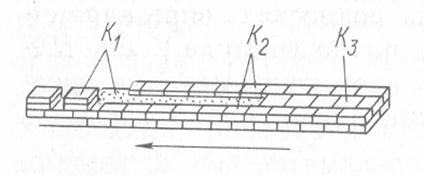

Кладку стен выполнять звеном «тройка». Каменщик К2 (4-й или 5-й разряд) кладет верстовые ленты, а подручный К3 (2-й разряд) – забутовку, каменщик К1 (2-й разряд) подает раствор и материалы (см. рисунок 10).

Рисунок 10

Монтаж конструкций надземной части здания выполнять гусеничным краном РДК-25, стрела 22,7 м с гуськом 5 м, г/п 25 тонн. Работы выполнять в соответствии с СНиП 3.03.01-87.

Монтаж конструкций каркаса рассмотрен в технологической карте (подраздел 3.4).

3.3.4 Отделочные работы

Отделочные работы, за исключением отделки фасадов, должны выполняться при положительной температуре окружающей среды и отделываемых поверхностей не ниже 10°С и влажности воздуха не более 60 %. Такую температуру в помещении необходимо поддерживать круглосуточно, не менее чем за 2 сут. до начала и 12 сут. после окончания работ, а для обойных работ - до сдачи объекта в эксплуатацию.

Отделочные работы должны выполняться в соответствии с проектом производства работ (ППР) на возведение зданий и сооружений. До начала отделочных работ должны быть произведены следующие работы:

– выполнена защита отделываемых помещений от атмосферных осадков;

– устроены гидроизоляция, тепло-звукоизоляция и выравнивающие стяжки перекрытий;

– загерметизированы швы между блоками и панелями;

– заделаны и изолированы места сопряжений оконных, дверных и балконных блоков;

– остеклены световые проемы;

– смонтированы закладные изделия, проведены испытания систем тепловодоснабжения и отопления.

Оштукатуривание и облицовку (по проекту) поверхностей в местах установки закладных изделий санитарно-технических систем необходимо выполнить до начала их монтажа.

3.3.4.1 Подготовка поверхностей

Выполнение отделочных и защитных покрытий по основаниям, имеющим ржавчину, высолы, жировые и битумные пятна, не допускается. Производство обойных работ не допускается также по поверхностям, не очищенным от побелки.

Обеспыливание поверхностей следует производить перед нанесением каждого слоя огрунтовочных, приклеивающих, штукатурных, малярных и защитных составов, обмазок и стекольных замазок.

Прочность оснований должна быть не менее прочности отделочного покрытия и соответствовать проектной.

Выступающие архитектурные детали, места сопряжений с деревянными каменных, кирпичных и бетонных конструкций должны оштукатуриваться по прикрепленной к поверхности основания металлической сетке или плетеной проволоке; деревянные поверхности — по щитам из драни.
