2.1. Риск в малом бизнесе
Успех в мире бизнеса решающим образом зависит от правильности и обоснованности выбранной стратегии предпринимательской деятельности. При этом должны учитываться вероятности критических ситуаций. Было бы в высшей степени наивным считать возможной предпринимательскую деятельность без риска.
Для любого бизнеса важным является не избежание риска вообще, а предвидение и снижение его до минимального уровня.
Переход России на рельсы рыночной экономики в сложившихся условиях не имеет альтернативы, но чреват многими трудностями и противоречиями. О них необходимо знать широкому кругу населения и прежде всего предпринимателям, вырабатывающим стратегию и тактику организации и развития своего дела.
Проблема риска и дохода является одной из ключевых концепций в финансовой и производственной деятельности предприятий.
В словаре Вебстера "риск" определяется как "опасность, возможности убытка или ущерба". Следовательно, риск относится к возможности наступления какого-либо неблагоприятного события. Под "риском" принято понимать вероятность (угрозу) потери предприятием части своих ресурсов, недополучения доходов или появления дополнительных расходов в результате осуществления определенной производственной и финансовой деятельности. Современная рыночная среда немыслима без риска. Принято различать следующие основные виды рисков:
1) производственный риск, связанный с возможностью невыполнения фирмой своих обязательств по контракту или договору с заказчиком;
2) финансовый (кредитный) риск, связанный с возможностью невыполнения фирмой своих финансовых
обязательств перед инвестором в результате использования для финансирования деятельности фирмы долга;
3) инвестиционный риск, связанный с возможным обесцениванием инвестиционно-финансового портфеля, состоящего как из собственных ценных бумаг, так и приобретенных;
4) рыночный риск, связанный с возможным колебанием рыночных процентных ставок как собственной национальной денежной единицы, так и зарубежных курсов валют.
Анализ риска производится в последовательности, приведенной на рис.1.
Все участники проекта заинтересованы в том, чтобы исключить возможность полного провала проекта или хотя бы избежать убытка для себя. В условиях нестабильной, быстро меняющиеся ситуации, участники, вынуждены учитывать все возможные последствия от действия своих конкурентов, а также изменение рыночной ситуации.
Назначение анализа риска — дать потенциальным партнерам необходимые данные для принятия решений о целесообразности участия в проекте и предусмотреть меры по защите от возможных финансовых потерь.

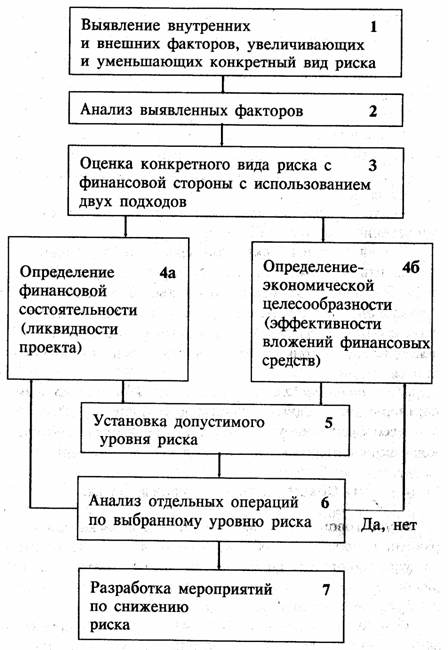

Рис.1 Блок-схема анализа риска.
Когда говорят о необходимости учета риска при управлении проектами, обычно имеют в виду основных его участников: заказчика, инвестора, исполнителя (подрядчика) или продавца, инвестора и покупателя, а также страховую компанию.
При анализе риска любого из участников проекта используются критерии, предложенные известным американским экспертом Б. Берлимером:
— потери от риска независимы друг от друга;
—потеря по одному направлению из "портфеля рисков" не обязательно увеличивают вероятность потери по Другому (за исключением форс-мажорных обстоятельств);
— максимальный возможный ущерб не должен Превышать финансовых возможностей участника.
Риск обычно подразделяется на два типа — динамический и статический.
Динамический риск — это риск непредвиденных изменений стоимости основного капитала в следствии принятия управленческих решений или непредвиденных изменений рыночных или политических обстоятельств. Такие изменения могут привести как к потерям, так и к дополнительным доходам.
Статический риск — это риск потерь реальных активов вследствии нанесения ущерба собственности, а также потерь дохода из-за недееспособности организации. Этот риск может привести только к потерям.
Анализ рисков можно подразделить на два взаимно дополняющих друг друга вида: качественный и количественный.
Качественный анализ может быть сравнительно простым, его главная задача—определить факторы риска, этапы и работы, при выполнении которых риск возникает и т. д., то есть, установить потенциальные области риска, после чего — идентифицировать все возможные риски.
Количественный анализ риска, т.е. численное определение размеров отдельных рисков и риска проекта в целом - проблема более сложная.
Все факторы, так или иначе влияющие на рост степени риска в проекте, можно условно разделить на две группы: Объективные и субъективные.
К объективным факторам относятся факторы, независящие непосредственно от самой фирмы: это инфляция, конкуренция, анархия, политические и экономические кризисы, экология, таможенные пошлины, наличия режима наибольшего благоприятствия, возможная работа в зонах свободного экономического предпринимательства и т.д.
К субъективным факторам относятся факторы, характеризующие непосредственно данную фирму; это производственный потенциал, техническое оснащение, уровень предметной и технологической специализации, организации труда, уровень производительности, труда, степень кооперированных связей, уровень техники безопасности, выбор типа контрактов с инвестором или заказчиком и т.д. Последний фактор играет важную роль для фирмы, т.к. от типа контракта зависит степень риска и величина вознаграждения по окончании проекта.
Высокая степень риска проекта приводит к необходимости поиска путей ее искусственного снижения.
В практике управления проектами существует три способа снижения риска:
— распределение риска между участниками проекта (передача части риска соисполнителям);
— страхование;
— резервирование средств на покрытие непредвиденных расходов;
Распределение риска между участниками проекта.Обычная практика распределения риска заключается в том, чтобы сделать ответственным за риск того участника проекта, который в состоянии лучше всех расчитывать и контролировать риски. Однако в жизни часто бывает так, что именно этот партнер недостаточно крепок в финансовом отношении, чтобы преодолеть последствия от действия рисков.
Фирмы-консультанты, поставщики оборудования и даже большинство подрядчиков имеют ограниченные средства для компенсации риска, которые они могут использовать, не подвергая опасности свое существование.
Распределение риска реализуется при разработке финансового плана проекта и контрактных документов.
Как и анализ риска, его распределение между участниками проекта может быть качественным и количественным.
Для количественного распределения риска в проектах предлагается использовать так называемую концептуальную модель (рис.2)

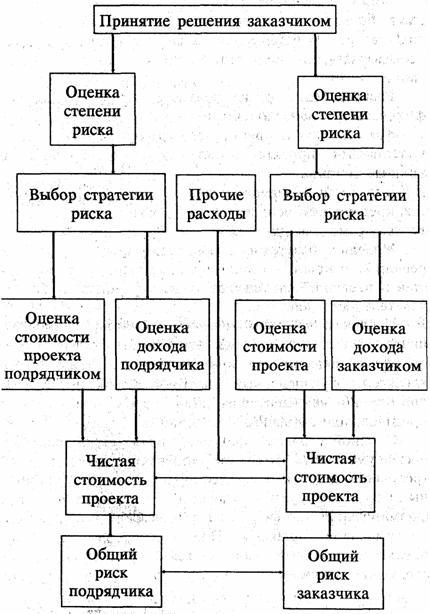

Рис.2. Общая концептуальная модель процесса распределения риска между заказчиком и подрядчиком
