Комплексная механизация лесосечных и нижнескладских работ
Рефераты >> Ботаника и сельское хоз-во >> Комплексная механизация лесосечных и нижнескладских работ

В работе принимаем шестидневную рабочую неделю с семичасовым рабочим днем.

Зимний сезон на заготовке и вывозке древесины для условий Архангельской области с 15 ноября по 15 апреля, а летний - на заготовке древесины с 16 апреля по 14 ноября, на вывозке - с 26 апреля по 4 ноября.

По условию, тип лесовозной дороги - автомобильный; следовательно, необходимо учитывать распутицу. Период осенней и весенней распутицы продолжительностью 10 дней осенней - с 5 по 14 ноября, весенней - с 16 по 25 апреля. В период распутицы заготовка древесины производится, а вывозка нет.

2.2 Выбор технологического процесса лесосечных работ

Рис.1 Схема технологического процесса лесосечных работ

2.3 Выбор машин и оборудования для выполнения основных работ

Таблица 3. Машины и механизмы для выполнения основных работ

Наименование работ

Марка машин (механизмов)

1. Валка деревьев

Хускварна 262 ХРН

2. Трелевка деревьев

ТЛТ-100

3. Обрезка сучьев

ЛП-30Г

4. Погрузка хлыстов

ПЛ-1В

Так как средний объем хлыста меньше 0,3 м3

2.4 Определение размеров лесосеки, бригадных делянок

Принимаем лесосеку 500*1000 м,

Размер погрузочной площадки-30*40м.

При определении размеров бригадной делянки руководствуемся следующими требованиями:

обеспечение безопасных условий работы соседних бригад на лесосеке;

сокращение числа перебазировок мастерского участка из одной лесосеки в другую;

бригадная делянка должна располагаться по одну сторону лесовозного уса;

расстояние трелевки должно быть не более 300 м (зимой допускается до 500 м);

бригадная делянка должна иметь минимум два лесопогрузочных пункта. Дополнительные лесопогрузочные пункты должны устраиваться на соседних вырубленных лесосеках.

Определяем количество лесопогрузочных пунктов.

N=16,7 принимаем 16.

S=0,12

Принимаем бригадную делянку размером 250*250 м.

2.5 Расчет потребного количества лесосек, бригадных делянок

2.5.1 Количество лесосек

N==15,7 принимаем 16

2.5.2 Количество бригадных делянок

N=126 штук.

2.6 Выбор схемы разработки бригадной делянки, пасеки

Выбираем параллельную схему разработки бригадной делянки. Схема приведена на рисунке 2.

Рис.2. Параллельная схема разработки бригадной делянки.

2.6.1 Определяем количество пасечных волоков

m= (=9,4

=231

а - длина делянки

а - длина площадки

К-коэффициент удлинения волоков.

*=250-50-25=175 м

2.6.2 Определяем ширину пасеки

Схема разработки пасеки приведена на рис.3.

в=27 м

Рис.3. Схема разработки пасеки.

2.7 Определение сменной производительности и норм выработки машин и механизмов

2.7.1 Норма выработки на трелевочный трактор - ТЛТ-100

Для всех видов трелевочных тракторов определяется средневзвешенная норма выработки, для чего составляется схема (рис.4).

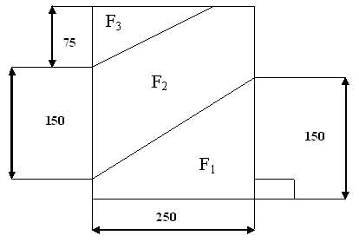

Рис.4 Схема для расчета средневзвешенной нормы выработки трелевочного трактора

Н=

F - площадь первой зоны трелевки.

F - площадь второй трелевки.

F - площадь третьей зоны трелевки.

Н - норма выработки первой зоны трелевки.

Н - норма выработки второй зоны трелевки.

Н - норма выработки третьей зоны трелевки.

F==10937,5 м

F=

F=250*125 - F - F=250*125-10937,5-2812,5 = 17500 м

Н=62, Н=57, Н=48

Н== 57,6 м

Таблица 4. Нормы выработки.

Марка оборудования

Норма выработки, м

Хускварна 262ХРН (в одиночку)

57

ТЛТ-100

57,6

ЛП-30Г

106

ПЛ-1В

174
