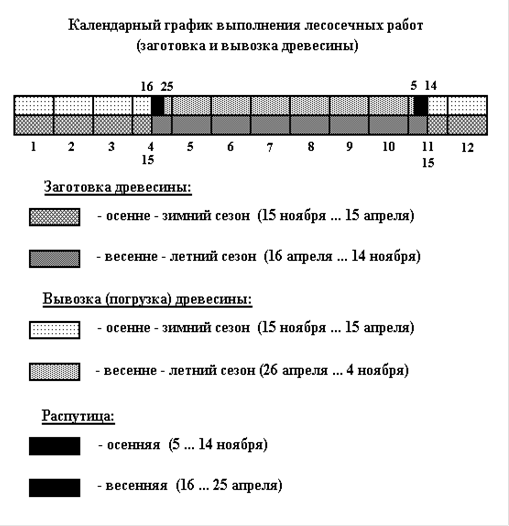

Составление календарного плана работ
Календарный план содержит сведения за каждый месяц, квартал и год, летний и зимний сезоны по количеству рабочих дней и объему заготовки и погрузки (вывозки) древесины (табл.1).
При определении количества рабочих дней пользуемся календарем, вычитая из расчетного периода праздничные и выходные дни.
При составлении календарного плана необходимо учитывать затраты времени на перебазировки мастерского участка из летних лесосек в зимние и обратно и из одних лесосек в другие в пределах сезонов (по 2 дня). Кроме этого, следует учитывать потери рабочего времени в связи с неблагоприятными погодно-климатическими условиями, на выполнение подготовительно-вспомогательных работ и в связи с аварийными ситуациями.
Затраты времени на каждую межсезонную перебазировку следует принимать два дня: из летних в зимние лесосеки (23 - 24 ноября), из зимних в летние (16 - 17 апреля).
Потери рабочего времени на внутрисезонные перебазировки и по другим причинам следует принимать 2-3 дня в последние рабочие дни каждого месяца.
Условные обозначения
, - расчетное число дней на заготовке (соответственно в зимний и летний сезоны);
, - расчетное число дней на погрузке (вывозке);
, - объём заготовки, тыс. м3;
, - объем отгрузки (вывозки), тыс. м3.
Определение объемов заготовки и погрузки древесины
Интенсивность заготовки и вывозки древесины в зимний сезон выше, чем в летний, в связи с лучшими условиями работы и меньшей себестоимостью заготовки и вывозки. Соотношение объемов заготовки и вывозки древесины за зимний и летний сезоны принимается по ОНТП.
Объем заготовки за зимний сезон, тыс. м3, = 150*0,5 = 75
где - доля заготовки за зимний сезон (принимаем = 0,5);
- годовой объем заготовки, тыс. м3.
Объем заготовки за летний сезон, тыс. м3
= 150-75=75.
Суточный объем заготовки древесины за зимний и летний , сезоны соответственно
= = 0,65, = = 0,46
где , - соответственно расчетное число дней заготовки древесины за зимний и летний сезоны.
= 115
= 160
Объем вывозки в зимний период , м3 вычисляем по формуле:
= 75 + 7 * 0,46 = 78,22
где - продолжительность осенней распутицы.
Объем вывозки в летний период , м3 вычисляем по формуле:
= 75 - 7 * 0.46 = 71.78 м3
Суточный объем погрузки (вывозки) за зимний сезон, м3,
где - расчетное число дней погрузки (выгрузки) за зимний сезон.
Суточный объем погрузки (вывозки) за летний сезон, м3,
где - расчетное число дней погрузки (вывозки) за летний сезон.
Суточный бьем раскижовки
Qср =
Вывозку древесины, заготовленную в период осенней распутицы, отнесем к зимнему сезону, а в период весенней распутицы - к летнему
2. Состав лесосечных работ
Лесосека - это участок спелого леса, отведенного для лесозаготовительных работ. Она является местом выполнения всего комплекса работ от валки до погрузки древесины на лесовозный транспорт. На ней размещаются бригады, машины и средства технического обслуживания, а также средства бытового обслуживания рабочих. Для удобства разработки лесосеку делят на делянки - часть лесосеки, закрепляемая за бригадой рабочих. Часть делянки, с которой поваленные деревья или хлысты трелюют по одному трелевочному волоку, называется пасекой.
Под технологией лесосечных работ понимают совокупность знаний о способах и средствах выполнения на лесосеках и лесопогрузочных пунктах ряда операций от валки леса до погрузки его на подвижной состав лесовозной дороги, в результате чего изменяются формы, размеры и местоположения предмета труда. В зависимости от принятого технологического процесса лесосечные работы могут включать валку и трелевку деревьев, очистку деревьев от сучьев, раскряжевку хлыстов, сортировку и штабелевку сортиментов, окорку хлыстов и сортиментов, отделение зелени от ветвей, погрузку леса на подвижной состав лесовозных дорог.
Вспомогательные работы проводятся в ходе выполнения основных лесосечных работ.
2.1 Режим работы
Таблица 2. Режим работы
Показатели |
Наименование работ | |||
Валка деревьев |
Трелевка деревьев |
Обрезка сучьев |
Погрузка хлыстов | |
1. Годовой объем производства, тыс. м3 |
150 |
150 |
150 |
150 |
2. Количество рабочих дней в году |
275 |
275 |
275 |
287 |
3. Количество смен за сутки |
1 |
1 |
2 |
2 |
4. Количество часов работы в смену |
7 |
7 |
7 |
7 |
5. Суточный объем работ, м3 |
545 |
545 |
545 |
523 |
