Технологический расчет основных процессов открытых горных работ
Рефераты >> Геология >> Технологический расчет основных процессов открытых горных работ

5,7 м;

Бурение вертикальных скважин допускается, т.к. минимальное из значений W1 и W2 соответствует условию безопасности ведения буровых работ.

Определяем расстояние между скважинами в ряду по формуле:

а = m*М, м; (3.12)[I]

а = 1*8,2 = 8,2 м;

Определяем расстояние между рядами скважин при квадратной сетке по формуле:

b = а, м; (3.13)[I]

b = 8,2 м;

Определяем ширину развала взорванной массы при многорядном короткозамедленном взрывании по формуле:

Вм = кз*Во + (nр - 1)*b, м; (3.14)[II]

где: nр – число рядов скважин, nр =3;

кз – коэффициент, зависящий от интервала замедления, кз = 0,85;

Во – ширина развала взорванной горной массы при однорядном взрывании:

Во = кв*кb*Hу, м; (3.15)[II]

где: кв – коэффициент, учитывающий наклон скважин:

кв = 1 + 0,5*sin2(90-β);

кв = 1 + 0,5*0 = 1;

кb – коэффициент, учитывающий взрываемость породы, кb = 2÷2,5;

Во = 1*2*10 = 18,1 м;

Вм = 0,85*18,1 + (3-1)*8,2 = 31,8 м;

Определяем высоту развала по формуле:

Нр = (0,8÷1)* Hу, м; (3.16)[II]

Нр = 0,9*10 = 9 м;

Определяем средний выход взорванной массы по формуле:

, м/м3; (3.17)[II]

= 59,3 м/м3;

Определяем необходимое количество буровых станков по формуле:

N = П·К/(Qсм·n·nгод·V), ед.; (3.18)[IV]

где: П – производительность карьера по горной массе, П = 2430 тыс. м3/год;

К – коэффициент резерва станков, К = 1,2÷1,25;

n – число смен работы станков в сутки, n = 3;

nгод – число рабочих дней бурового станка в году, nгод = 300;

V – выход горной массы с 1 м скважины:

V = а·b/Ну, м3;

V = 8,2·8,2/15 = 4,5 м3;

N = 2430·103·1,2/(44·3·300·4,5) = 2 станка;

Схема к расчету параметров буровзрывных работ

3.2 Определение параметров взрывных работ

Принимая во внимание крепость взрываемых пород, их обводненность и стоимость взрывчатых веществ наиболее рациональным будет применение взрывчатых веществ типа игданит (смесь гранулированной аммиачной селитры и дизельного топлива). Игданиты можно приготовить непосредственно на месте заряжания скважин.

Достоинства: безопасен в обращении, имеет низкую себестоимость, пригоден для механизированного заряжания.

Недостатки: возможность применения только в сухих скважинах, при длительном заряжании частичная потеря взрывчатых свойств.

Определим массу заряда скважины по формуле:

Q = qп·а·W·Hу, кг; (3.19)[V]

Q = 0,2329·8,2·8,2·15 = 235 кг;

Применяем многорядное короткозамедленное взрывание, что обеспечит более высокие технико-экономические показатели взрывных работ, чем при мгновенном взрывании.

Выбираем схему с поперечным врубом. Она обеспечит сокращение ширины развала на 20-30%.

Определяем интервал замедления по формуле:

- при однорядном взрывании:

τ = К·W, мс; (3.20)[I]

где: К – коэффициент, зависящий от взрываемости пород, К = 3÷4;

τ = 3,5·8,2 = 28,7 мс;

- при многорядном взрывании интервал замедления увеличивается на 25%;

τ = 35 мс;

При взрывании используем пиротехнический замедлитель детонирующего шнура КЗДШ-69.

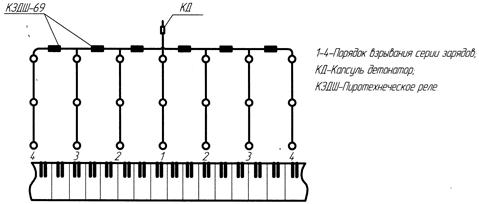

Схема прямого торцового вруба

3.2.2 Выбор способа дробления негабарита

Негабаритные куски при разработке плохо взорванного массива складываются на рабочей площадке экскаватора и подвергаются вторичному дроблению механическим, взрывным или электрофизическим способом.

Мы выбираем взрывной способ разрушения накладными зарядами. В шпур взрывчатое вещество с удельным расходом 2,5-3 кг/м3 располагают слоем 3-5 см и присыпают песком.

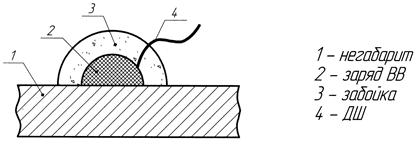

Схема взрывного дробления негабаритных кусков.

Таблица 3.2. Таблица основных параметров и показателей БВР

Наименование показателя

Ед.изм.

Значение

Буровой станок



СБШ-250МН

Марка шарошечного долота



6Н-243-ОК

Диаметр скважины

Мм

243

Техническая скорость бурения

м/ч

14,7

Сменная производительность бурового станка

м/смену

44

Проектный удельный расход ВВ

кг/м3

0,233

Глубина скважины

М

17



М

2,43

Величина забойки

М

6

Величина сопротивления по подошве

М

8,2

Расстояние между скважинами

М

8,2

Расстояние между рядами скважин

М

8,2

Масса заряда в скважине

Кг

235

4. ВЫЕМОЧНО-ПОГРУЗОЧНЫЕ РАБОТЫ.

4.1 Обоснование вида и типоразмера оборудования

Комплекс основного горного и транспортного оборудования должен обеспечить планомерную, в соответствии с мощностью грузопотока, подготовку пород к выемке, их выемку и погрузку, перемещение, складирование в пределах каждой технологической зоны карьера, в которой формируется грузопоток. При выборе средств выемки и транспорта следует руководствоваться основными требованиями, предъявляемыми к комплексам оборудования:
