Монтаж одноэтажного промышленного здания
Рефераты >> Строительство >> Монтаж одноэтажного промышленного здания

9. Формирование и расчет календарного плана

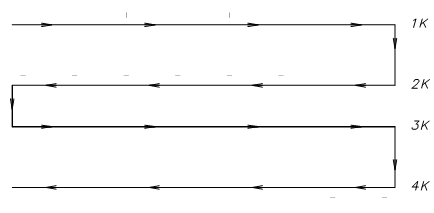

9.1 Организационная схема монтажа колонн

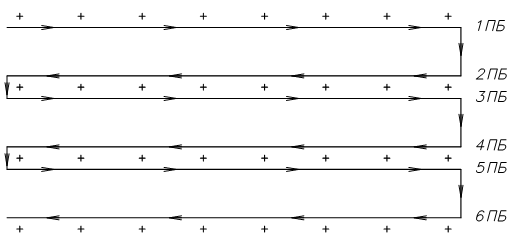

9.2 Организационная схема монтажа подкрановых балок

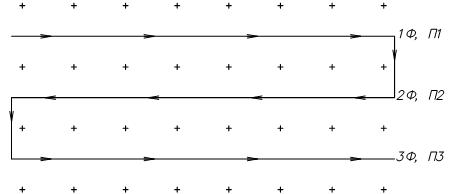

9.3 Организационная схема монтажа ферм и плит покрытия

9.4 Организационная схема монтажа стеновых панелей

9.5 Матрицы

9.5.1 Матрица границ захваток при монтаже

Монтаж колонн

Монтаж подкрановых балок

Монтаж ферм и плит покрытия

Монтаж стеновых панелей

1ПБ+СВ

1Ф, П1

1СП

2ПБ+СВ

3ПБ

2Ф, П2

2СП

4ПБ+СВ

5ПБ

3Ф, П3

6ПБ+СВ

3СП

4СП

9.5.2 Матрица последовательностей объемов монтажа

№ фронта работ

Монтаж колонн

Монтаж подкрановых балок

Монтаж ферм и плит покрытия

Монтаж стеновых панелей

1

1ПБ+СВ



2

2ПБ+СВ

1Ф, П1

1СП

3

3ПБ



4

4ПБ+СВ

2Ф, П2



5



5ПБ



6



6ПБ+СВ

3Ф, П3

2СП

7



3СП

8



4СП

9.6 Расчет продолжительности по каждой захватке на каждый элемент и на сопутствующие работы

9.6.1 Определение продолжительности монтажных работ для крана СКГ - 63/100

1. Продолжительность монтажа одной захватки колонн

где, время монтажа (из гармонограммы)

количество элементов на захватке, сменность работ (m=1)

2. Продолжительность монтажа одной захватки подкрановых балок (+вертикальные связи)

Для 1,2,4,6 захваток

Для 3 и 5 захваток

3. Продолжительность монтажа одной захватки стропильных ферм

4. Продолжительность монтажа одной захватки плит покрытия

5. Продолжительность монтажа одн

ой захватки стеновых панелей

а) для захваток 1 и 3

б) для захваток 2 и 4

9.6.2 Определение продолжительности монтажных работ для крана КГ-100.1

1. Продолжительность монтажа одной захватки колонн

где, время монтажа (из гармонограммы)

количество элементов на захватке

сменность работ (m=1)

Рассчитаем продолжительность сопутствующих работ проводимых при монтаже колонн:

Работами сопутствующими монтажу колонн является заделка стыков. Из калькуляции берем Трудоемкость этой операции. Трудоемкость заделки стыков колонн равна 86,4 чел*час. Рассчитаем время необходимое на заделку стыков колонн одной захватки: (так как в калькуляции указана Трудоемкость заделки стыков для четырех захваток) = 21,6 (Трудоемкость заделки стыков колонн одной захватки).21,6/2 = 10,8 (количество часов которое затрачивается на заделку стыков колонн одной захватки), 10,8/8 =1,35 (количество дней необходимое на заделку стыков колонн одной захватки).

Продолжительность сопутствующих работ при монтаже колонн = 1,35дней

2. Продолжительность монтажа одной захватки подкрановых балок (+вертикальные связи)
