Организация и технология монтажа участка подземного газопровода города БелокурихаРефераты >> Строительство >> Организация и технология монтажа участка подземного газопровода города Белокуриха
Технико-экономическое сравнение вариантов механизации производят в следующей последовательности:
1. Себестоимость разработки 1 м3 грунта определяется по формуле:
С = 1,08*SСмаш.см / Псм.выр.(вед), руб/м3,
где: 1,08 - коэффициент, учитывающий накладные расходы;
Смаш.см - стоимость машино-смены входящей в комплект машины, руб/смен.
Псм.выр.(вед) - сменная выработка ведущей машины, учитывающая разработку грунта навымет и погрузку в транспортные средства, м3/смен, определяется по формуле:
Псм.выр.(вед) = V / ∑nмаш-смен, м3/смен.
где: V - объем траншеи, м³;
∑nмаш-смен - суммарное число машино-смен экскаватора при работе навымет и с погрузкой в транспортные средства
С I = 1,08 * 24,5 / 1333,8 = 0,019 руб/м3
С I = 1,08 * 34,52 / 1539 = 0,024 руб/м3
П I см.выр.(вед) = 2000,7 / 1,5 = 1333,8 м3/смен.
П II см.выр.(вед) = 20007 / 1,3 = 1539 м3/смен.
2. Удельные капитальные вложения на разработку 1 м3 грунта, определяются по формуле:
Куд = 1,07*SСи.р) / Псм.выр.(вед) *Тгод, руб/м³.
где: 1,07 - коэффициент, учитывающий затраты на доставку машин завода- изготовителя на базу механизации;
Си.р - инвентарно-расчетная стоимость машины входящей в комплект, руб
Тгод - нормативное число смен работы машины в год, ориентировочно может быть принято равным 350 смен для машин с объемом ковша до 0,65 м³ включительно и 300 – для ковшей более 0,65 м³
Таблица 2.
Расчетная стоимость машин и себестоимость машино-смен механизмов
№ вар. механизации | Наименование машины | Средняя стоимость машиносмены Смаш.см, руб | Инвентарно расчетная стоимость машины Си.р, тыс.руб | Нормативное число смен работы машины в год Тгод |
I вариант | ДЗ - 18 | 24,5 | 7,21 | 300 |
механизации | Э - 4121 А | 31,08 | 23,47 | 350 |
II вариант | ДЗ - 9 | 34,52 | 21,6 | 300 |
механизации | Э - 656 | 28,37 | 17,58 | 350 |
Куд I = 1,07* [(7,21 *1000)/(1333,8*300) + (4*23,47*1000)/(1333,8*350)] =
= 0,23 руб/м³.
Куд II = 1,07* [(21,6 *1000)/(1539*300) + (4*17,58*1000)/(1539*350)] =
= 0,18 руб/м³.
3. Приведенные затраты на разработку 1 м3 грунта определяются по формуле:
Пуд = С + Е*Куд, руб/м³.
где: Е - нормативный коэффициент эффективности капитальных вложений, равный 0,15.
Пуд I = 0,019 + 0,15 * 0,23 = 0,049 руб/м³.
Пуд II = 0,024 + 0,15 * 0,18 = 0,05 руб/м³.
Таблица 3
Сводка технико-экономических показателей вариантов механизации
Показатель |
I вариант |
II вариант |
С | 0,019 | 0,024 |
Куд | 0,23 | 0,18 |
Пуд | 0,049 | 0,05 |
Для производства земляных работ принимают I вариант механизации, т.к. его показатели наиболее выгодны и экономичны. ДЗ – 18 и Э - 4121 А
1.3.3 Указания по производству земляных работ
1. Срезка растительного слоя
Процесс срезки растительного слоя производится бульдозером марки ДЗ – 53 на базе Т – 100, со следующими техническими характеристиками:
Тип отвала | Неповоротный |
Длина отвала, м | 3,2 |
Высота отвала, м | 1,2 |
Наибольшая глубина опускания отвала, м | 1 |
Марка трактора | Т-100 |
Мощность двигателя, кВт | 79 |
Габаритные размеры с трактором, м: длина ширина высота | 5,30 3,20 3,07 |
Масса, т | 14,11 |
Набор грунта осуществляется прямоугольным способом на глубину 0,15 м
Схема движения бульдозером – полоса рядом с полосой
А - А
0,15 м

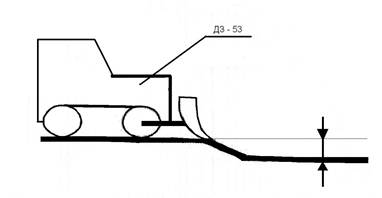

Рис 3. Срезка растительного слоя
2. Предварительная планировка площадки
