Подсочка леса

10 °С. В качестве стимулятора разрешается применять растворы из готового экстракта или настой кормовых дрожжей. В качестве добавки используют поваренную соль в количестве 10 г на 1 л рабочего раствора.

1. Подсочка лиственницы в течение 3 лет проводится по технологической схеме 1. По этой схеме закладывается 2 яруса карр. Подновки верхнего яруса наносят восходящим способом, а нижнего – нисходящим. Подновки наносят одновременно на обоих ярусах в течение всего срока подсочки. Основные технологические нормативы по всем типовым схемам приводятся в таблице 1.

2. Подсочка лиственницы в течение 4 лет ведется, как и по схеме 1 в 2 яруса карр. В первые 2 года подновки на обоих ярусах наносятся нисходящим способом, а начиная с третьего – в верхнем ярусе – восходящим, в нижнем – нисходящим. Перемычки между ярусами карр 5-10 см.

3. Подсочка лиственницы в течение 5 лет осуществляется одним ярусом карр. Типовая схема 5-летней подсочки учитывает наиболее важные особенности лиственницы: продолжительное смолоистечение и высокую регенеративную способность тканей. В течение всего срока подсочка ведется восходящим способом. Межкарровая перемычка 5 см. Пауза вздымки меньше, чем при подсочке по схемам 1 и 2, а величины других элементов технологии такие же.

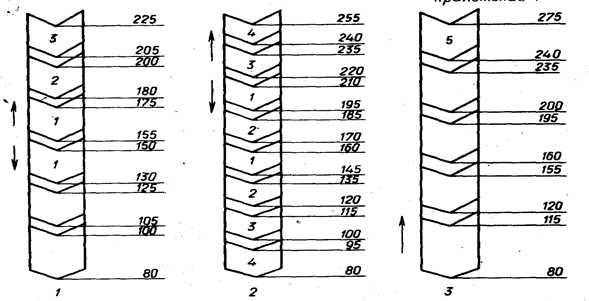

Рис. 1. Типовые технологические схемы подсочки лиственницы: 1 – 3-летней подсочки; 2 – 4-летней; 3 – 5-летней подсочки.

Табл. 1.

ОСНОВНЫЕ ТЕХНОЛОГИЧЕСКИЕ ЭЛЕМЕНТЫ ПОДСОЧКИ ЛИСТВЕННИЦЫ

Элементы

технологии

Схемы

1

2

3

Шаг подновки, см

5

5

5

Глубина подновки, мм

5

5

5

Угол подновки, град

35-40

35-40

35-40

Пауза вздымки, дни

21

21

14

Нагрузка каррами, %

60-80

Не более 70

60-80

Сбор живицы (число раз за сезон)

1

1

1

Подсочка ели. При нанесении поверхностного ранения вы­деление живицы из него происходит в течение нескольких вегетационных периодов. Живица при этом выделяется не из древесины, а с краев ранения по всему периметру. По периметру раны интенсивно разви­вается каллюсная ткань, в которой формируется большое количество патологических смоляных ходов. Благодаря этим ходам процесс об­разования каллюса сопровождается смоловыделением, продолжаю­щимся до полного зарастания раны. На использовании этой особенности были основаны все старые способы подсочки ели.

Старые способы подсочки ели характеризуются нанесе­нием открытых и, как правило, продольных (вертикальных) ранений. Нагрузка деревьев каррами была незначительной.

Низкая смолопродуктивность ели, с одной стороны, и высокая себестоимость заготовки еловой живицы - с другой, тормозят рас­пространение старых способов подсочки в производственных условиях. К началу 70-х годов сотрудниками СибНИИЛПа и другими исследователями были разработаны более совершенные способы подсочки ели, в том числе с применением стимуляторов смоловыделения. Это позво­лило значительно повысить производительность труда на подсочных работах и одновременно снизить себестоимость живицы.

Новые способы подсочки ели. К началу 70-х годов Ю.Г. Тагильцевым была разработана и испытана технология подсочки ели. Срок подсочки 3 года, из них первые 2 года подсочка ведется нисходящим способом, а последний - восходящим. Шаг подновки 5 см, пауза вздымки 7 дней, нагрузка деревьев каррами 30 . 50 %. Выход жи­вицы с карры, по данным автора технологии, составляет 420 г, а с 1 га получают около 84 кг живицы и барраса. Трудоемкость заготовки 1 т живицы ели по технологии Ю.Г. Тагильцева составляет около 44 чел.-дней.

Технология подсочки ели с химическим воздействием. Подсочка ели ведется комбинированным способом двусторонней угловой каррой. В первый год подновки наносят нисходящим спосо­бом без химвоздействия. На второй и третий - восходящим способом с применением стимуляторов. В качестве стимуляторов смоловыделения наиболее эффективными оказались различные соли феноксиуксусных кислот типа 2,4Д и 2М-4Х.

По предлагаемой технологии ежегодно должно наноситься 10 подновок с паузой 7 . 14 дней. Шаг подновки в первый год 5 см, на второй и третий 7 см. Угол подновки 30 . 35°, глубина 2 . 3 мм. Нагру­зка деревьев каррами не более 50 %. Выход живицы с карры без использования стимуляторов составляет в среднем 250,2 г за сезон, а химическим воздействием 340,0 г. Сбор живицы 1 раз за сезон.

Продолжительность подсочки ели в современных условиях – 3 года. Подготовительные работы проводятся в таком же объеме, как и при подсочке других пород. Нагрузка деревьев каррами 40 . 50 %, на 1 дереве закладывается не более 3 карр.

Подсочка ели ведется по типовой технологической схеме (рис 2). В первый год подновки наносят нисходящим способом, на второй и третий - восходящим. Максимальные значения технологи­ческих параметров следующие: глубина желобка 4 мм; глубина под­новки 2 мм; шаг подновки 5 см; угол подновки 30 . 40°; пауза между подновками 7 . 14 дней; количество подновок за сезон не более 12; межкарровая перемычка 10 см; сбор живицы 1 раз в конце сезона.

При подсочке ели правилами разрешается использовать стимуля­торы выхода живицы. В качестве стимуляторов применяются водные растворы из готового экстракта кормовых дрожжей или их настои в концентрации соответственно 0,2 4 0,25 % и 2,5 . 5 %.

Рис. 2. Типовая технологическая схема трехлетней подсочки ели.

Подсочка кедра. Важной особенностью кедровых сосен с точки зрения подсочки является способность выделения живицы отдельными подновками в течение 20 . 30 и даже более дней. Другая особенность - зарастание подновок через 2 . 3 года после их нанесения. С учетом этих особенностей в насаждениях пятихвойных сосен возможна организация высокоэффективного подсоч­ного промысла. Повышенная регенеративная способность тканей кедровых сосен позволяет использовать их для долгосрочной подсочки. Это особенно целесообразно в лесных комплексах, организации кото­рых в настоящее время уделяется все большее внимание.
