Производство земляных работ на строительной площадкеРефераты >> Строительство >> Производство земляных работ на строительной площадке
B=√(7,022-6,282)=3,145м;
Схема производства работ экскаваторным комплектом
1.9 Определение технико-экономических показателей производства работ
В качестве основных технико-экономических показателей в курсовом проекте определяются себестоимость, трудоемкость и энергоемкость земляных работ при рытье котлованов или траншей и их обратной засыпке без учета возможных затрат на водоотлив, водопонижение и крепление разработки.
Себестоимость работ в общем виде подсчитывается по формуле
где - стоимость машино-смен всех машин комплекта;
1,1;1,65- коэффициенты, учитывающие накладные расходы, связанные с использованием
машин, вспомогательных рабочих и материалов.
- затраты денежных средств на заработную плату рабочих, не связанных с управлением машины = 0 (т. к. все работы по планировке площадки - механизированы).
С- затраты денежных средств на вспомогательные материалы (данными затратами в курсовом проекте пренебрегаем).
Стоимость машино-смены комплекта машин определяется из выражения:
,
- стоимость одной машино-смены данного типа машины в комплекте, определяемая по ценнику.
-число затрачиваемых машино-смен данного типа, определяемое по расчету.
Таблиц 14 Расчет т/э показателей | |||
Наименование машин |
Число машино-смен, см |
Стоимость маш-смены, у.е. |
Всего, у.е. |
Бульдозер Д3-71 |
30 |
38,3 |
1149 |
Экскаватор ЭО-303Б |
11 |
24,0 |
264,0 |
1.10 Составление календарного графика производства работ
Календарный график изображен на формате А1
1.11 Основные правила по технике безопасности при производстве земляных работ
В курсовом проекте необходимо предусмотреть меры, обеспечивающие устойчивость откосов разрабатываемых котлованов и траншей.
Отрывка котлованов и траншей с вертикальными стенками без креплений разрешается только в грунтах естественной влажности с ненарушенной структурой и при отсутствии грунтовых вод. Допускаемая глубина не более: 1м - в песчаных и гравелистых; 1,25м - в супесях; 1,5м в суглинках; 2,0 - в особо плотных грунтах.
В местах траншеи, где требуется пребывание рабочих, необходимо устраивать местные откосы или крепления. Грунт вынутый из траншей или котлована, следует разгружать на расстоянии не менее 0,5м от бровки при высоте отвала не более 2м. В местах расположения действующих подземных коммуникаций земляные работы допускаются только после принятия мер, исключающих повреждение коммуникаций и при наличии письменного разрешения соответствующих организаций, ответственных за эксплуатацию коммуникаций.
При разработке грунта экскаваторами рабочим запрещается проходить под ковшом или стрелкой и работать со стороны забоя. Посторонние лица могут находится на расстоянии не менее 5м от радиуса действия экскаватора. Экскаватор может перемещаться только по ровной поверхности, а при слабых грунтах - по настилу из шпал или щитов.
1.12 Природоохранительные мероприятия
Строительству объекта предшествует инженерная подготовка площадки. При этом состав процессов может быть различен и зависит от местных условий строительной площадки и ее положения. В состав этих процессов в общем случае входят расчистка территории площадки, отвод поверхностных и грунтовых вод, создание геодезической разбивочной основы.
При расчистке территории пересаживаем зеленые насаждения, если их используем в дальнейшем, защищаем их от повреждений, корчуем пни, очищаем площадку от кустарника, сносим или разбираем ненужные строения, снимаем плодородный слой почвы.
Зеленые насаждения, не подлежащие вырубке или пересадке, обносят общей оградой. Стволы отдельно стоящих деревьев, попадающих в зону производства работ, предохраняем от повреждений, покрывая их отходами пиломатериалов. Отдельно стоящие кусты пересаживаем. Деревья и кустарники, пригодные для озеленения, выкапываем или пересаживаем в специально отведенную охранную зону. Кусторезами расчищаем территорию от кустарника. Для этой же операции применяют бульдозеры с зубьями-рыхлителями на отвале, корчеватели-собиратели.
2. Производство земляных работ в особых условиях
2.1 Выбор метода производства работ
Существуют различные способы термического оттаивания грунтов, местными тепляками, иглами через шпуры, электродами.
Согласно заданию на курсовую работу применим оттаивание электродами.
2.2 Описание технологии ведения земляных работ
Электроды представляют собой стержни из арматурной стали с заостренными нижними концами. При глубине промерзания более 0,7 м их забивают в грунт в шахматном порядке на глубину 20 .25 см, а по мере оттаивания верхних слоев грунта погружают на большую глубину. При оттаивании сверху вниз необходимо систематически убирать снег и устраивать опилочную засыпку, увлажненную солевым раствором. Режим прогрева при стержневых электродах такой же, как и при полосовых, причем во время отключения электроэнергии электроды следует дополнительно заглублять на 1,3 .1,5 м. После отключения электроэнергии в течение 1 . 2 суток глубина оттаивания продолжает увеличиваться за счет аккумулированного в грунте тепла под защитой опилочного слоя. Расход энергии при этом способе несколько ниже, чем при способе горизонтальных электродов.

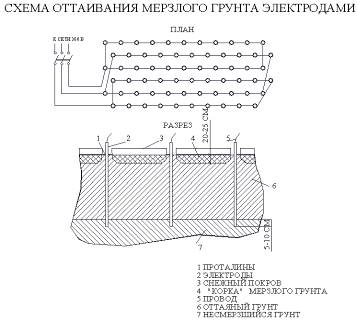

Применим прогрев снизу вверх, до начала прогрева необходимо бурить скважины в шахматном порядке на глубину, превышающую на 15 . 20 см толщину мерзлого грунта (рис.А) Расход энергии при отогреве грунта снизу вверх существенно снижается (50 . 150 МДж на 1 м3), применять слой опилок не требуется.
2.3 Схема иллюстрирующие ведение земляных работ
Литература
1. О.Е. Пантюхов, Е.О. Пантюхов. Производство земляных работ на строительной площадке. БелГУТ, 2004.
