Технология возведения зданийРефераты >> Строительство >> Технология возведения зданий
Cг – годовые затраты на прямое восстановление стоимости крана (в % от инвентарной стоимости крана);
Tмаш.см. – из ведомости расчётов;
Tг.см. – нормативное число смен работы крана в году;
Cэ – стоимость эксплуатационных расходов, включающих затраты на ремонт, смену оснастки, энергоресурсов и заработной платы машиниста.
БК -151 |
СКГ -100 |
Е = 280 + 2060 + 585 + 206 + 4×345.8 = 4514.2 руб. Cг = 8%×28280 = 2262.4 руб. Tг.см. = 3150/8 = 393.75 ч. Cэ = (1.25 + 1.12 + 0.14 + 1.14) ×8 = 29.2 руб. Cмаш.смпр = 4514.2/100 + 2262.4/393.75 + 29.2 = 80.1 руб. С0 = 80.1×100 = 8010 руб. |
Е = 91.5 + 44.6 + 31.2 + 4.46 = 171.76 руб. Cг = 4.5%×116000 = 5220 руб. Tг.см. = 3370/8 = 421.25 ч. Cэ = (5.71 + 0.61 + 0.8 + 1.14) ×8 = 66.08 Cмаш.смпр = 171.76/100 + 5220/421.25 + 66.08 = 80.2 руб. С0 = 80.2×100 = 8020 руб. |
Принимаем кран БК –151, т.к. он обеспечивает наименьшую себестоимость работ.
Показатели |
Обозначение |
Ед. измерения |
БК –151 |
СКГ 100 |
Инвентарная расчётная стоимость крана |
Син |
руб. |
28280 |
116000 |
Нормативное число часов работы в году в среднем климатическом поясе |
Тгод |
час. |
3150 |
3370 |
Годовые отчисления А: - на полное восстановление стоимости |
- |
% |
8 |
4.5 |
Единовременные затраты Е: - транспортирование крана на 10 км - монтаж крана (стрелы крана) - демонтаж крана (стелы крана) - пробный пуск крана - устройство и разработка одного звена подкранового пути Эксплуатационные затраты на 1 маш.-час работы крана: - ремонтов - сменной оснастки - энергоресурсов и смазочных материалов - заработная плата машиниста |
СТ СМ СД СП.П СП ЭР ЭОС ЭЭН ЭЗ |
руб. руб. руб. руб. руб. руб. руб. руб. руб. |
280 2060 585 206 345.8 1.25 1.12 0.14 1.14 |
91.5 44.6 31.2 4.46 - 5.71 0.61 0.8 1.14 |
Расчет строповочных устройств.
Железобетонные колонны поднимают и переводят в вертикальное положение способом поворота, при котором кран перемещаясь вдоль колонны поворачивает ее вокруг нижнего ребра башмака с помощью поднимающегося вертикально крюка; башмак удерживают от смещения расчалками; для выверки и временного закрепления используют железобетонные клинья, которые могут оставаться замоноличенными в фундаменте; вертикальность колонны определяют с помощью 2 нивелиров.
Колонны монтируют с помощью одноветвевого стропа:
Монтаж железобетонных ригелей.
Ригели стропуют двухветвевым стропом. При установке их приходится заводить между другими конструкциями. Чтобы избежать ударов об эти конструкции, их при подъеме удерживают от разворота оттяжками. Ригели в здании с полным каркасом устанавливают на консоли колонн. Установленные на консоли колонн ригели после выверки закрепляют электроприхваткой.
Ригели монтируют двухветвевым стропом:
Монтаж плит перекрытия.
Плиты перекрытия монтируют, только монтаж осуществляется четырехветвевым стропом, так как размеры плит перекрытия 1.5 х 6 м.

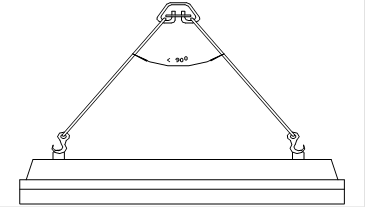

Подбираем двухветьевой строп для строповки железобетонного ригеля, как для самого тяжёлого элемента.
Определяем натяжение в одной ветви стропа:
S = P/m×cosa, где
P - расчетное усилие, приложенное к стропу, кгс(при этом коэффициент перегрузки и динамические воздействия не учитываются;
m – общее количество ветвей стропа;
a - угол между направлением расчётного усилия и ветвью стропа.
S = 3600/2×cos 450 = 2545.97 кгс.
Определяем разрывное усилие в ветви стропа:
R=S×kз , где
kз - коэффициент запаса прочности для стропа, определяемый по приложению 7 в зависимости от типа стропа.
R=2445.97×5 = 12729.85 кгс.
По найденному разрывному усилию, пользуясь табл. ГОСТ 7668-69 приложения 8, выбираем канат и определяем его технические данные: массу строповочного устройства, разрывное усилие, временное сопротивление разрыву и диаметр.
Тип каната: ЛК – РО (6´36 + 1 о.с.) по ГОСТ 7668-69
Разрывное усилие, кгс 14650.
Маркировочная группа по временному сопротивлению разрыва, кгс/мм2 170.
Диаметр каната, мм 16.5.
Масса 1000 м каната, кг 1040.
Привязка крана.
Привязка крана к строительной площадке и объекту должна осуществляться, соответствуя условиям и требованиям строительной площадки. Сама площадка разбивается на три основные зоны:
1- монтажная зона, находящаяся на расстоянии 5 м от грани здания;
2- рабочая зона крана, равная максимальному рабочему вылету стрелы, т. е. 30 м от оси движения крана;
3- зона возможного перемещения габарита груза, равная ½ Lэл-та + 7 м + Lc = 6 +7 + 30 = 43 м.
Разработка графика производства работ.
График производства работ является важнейшим документом ПОС, регламентирующим продолжительность, очередность и взаимоувязку основных, а также сопутствующих и вспомогательных работ.
Календарный план – это проектно-технический документ, который определяет последовательность, интенсивность и продолжительность производства работ, их взаимоувязку, а также потребность в материальных, технических, трудовых, финансовых и других ресурсах, используемых в строительстве.
При выполнении графика производства работ определяются:
- состав бригад;
- продолжительность выполнения работ;
- процент перевыполнения работ;
- увязка между монтажными и сопутствующими работами;
