2.3 Выбор методов производства работ

1) Срезка растительного слоя, предварительная грубая планировка площадки и обратная засыпка механизировано производиться бульдозером ДЗ-18 послойным способом, т.к. срезка растительного слоя производиться на глубину 0,2 м. В цикл работы бульдозера входят следующие операции:

· резание и набор грунта путём снятия стружки под уклон;

· перемещение грунта с надвижкой его отвалом;

· разгрузка грунта и возвратный холостой ход.

Возвращается бульдозер в забой задним ходом без разворота, так как дальность перемещения грунта не превышает 70 м.

Техническая характеристика бульдозера: длина отвала 4,15м. Высота отвала 1м.

2) Разработка траншей производиться экскаватором марки ЭО3322-А с ёмкостью ковша 0,5 м2. Грунт разрабатывают боковыми проходками, в отвал.

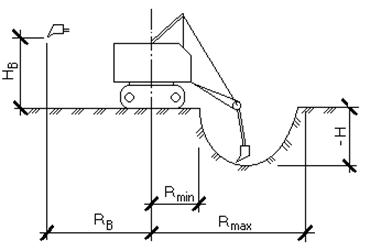

Параметры экскаватора

Вместимость ковша

Наибольшая глубина копания

Наибольший радиус копания

Наибольшая высота выгрузки

Мощность

Масса экскаватора

Оптимальные параметры

ширина лобовой проходки при разработке в отвал

Ширина траншеи по верху d=1.9м

Выбор монтажного крана.

а) для монтажа плит перекрытия:

Требуемая грузоподъёмность:

Q==т

Требуемая высота подъёма крюка:

=hо+hз+hэ+hгр=м

Требуемый вылет крюка:

Lкр==м

Расположение крана вблизи котлована.

Для супесей принимаем безопасное наименьшее расстояние по горизонтали от выемки до ближайшей опоры крана:

>=м

Кран выбираем по максимальным расчётным параметрам

Требуемые параметры

Величина параметров

Марки кранов

КБ-100

КБ-100.0А

Грузоподъёмность, т

13,5 на Lкр=17,7м



max



5

5

Высота подъёма крюка, м

22,29



max



26,9

22,2

min



21,3

12

Вылет крюка, м

12,77 при Q=1,556т



max



18,59

20,8

min



5,62

6,1

Длина стрелы, м

23,3

27,5

22,75

Себестоимость машино смены, руб.



34,6

30,8

Выбираю кран КБ-100, как наиболее экономичный в эксплуатации.

3) Ленточные фундаменты.

Установке блоков предшествует разбивка осей фундаментов, которую начинают с перенесения осей здания на основание. Для этого на обноске натягивают осевые струны и с помощью отвесов переносят точки их пересечения на дно котлованов и траншей. От этих точек отмеряют проектные размеры фундаментов и закрепляют их металлическими штырями так, чтобы натянутая между ними проволочная причалка находилась на 2 .3 мм дальше боковой грани ленточного фундамента. Монтаж блоков-подушек начинают с укладки угловых блоков-подушек, которые являются маячными, а также промежуточных маячных блоков па расстоянии около 20 м между ними, преимущественно в местах примыкания поперечных стен к продольным. Промежуточные блоки укладывают последовательно от маячного углового блока до маячного промежуточного, определяя их положение в плане по причалке и по монтажному зазору между устанавливаемым и ранее установленным блоками.

Монтаж блоков-подушек ленточных фундаментов осуществляют способом «на весу» стреловым гусеничным краном.

После укладки всего ряда блоков-подушек ленточных фундаментов проверяют правильность их положения относительно разбивочных осей с помощью теодолита или отвесом с разбивочных осей, натянутых на обноске, нанося соответствующие осям риски на маячные угловые и промежуточные блоки.

Последующие ряды ленточных фундаментов монтируют из стеновых блоков на растворе с тщательным заполнением горизонтальных и вертикальных швов. Вертикальные швы в смежных по высоте рядах блоков перевязывают не менее чем на высоту блока . В местах примыкания поперечных стен к продольным перевязывают швы примыкания к каждому ряду с закладкой в горизонтальные швы сварных арматурных стенок.

Стеновые блоки фундаментов монтируют по рядам, начиная также с укладки маячных и промежуточных блоков. Проектное положение этих блоков определяют по рискам, нанесенным на маячные угловые и промежуточные блоки-подушки. После определения положения маячных стеновых блоков их закрепляют рисками на блоках-подушках и от этих рисок с помощью рулетки проводят разбивку положения промежуточных блоков по всем лентам фундаментов (по вертикальным швам), выполняя эту разбивку по рабочим чертежам раскладки блоков фундаментов.
