Методы организации дорожно-строительных работРефераты >> Строительство >> Методы организации дорожно-строительных работ
В большинстве случаев создание таких весенних сезонных заделов не вызывается прямой необходимостью и является побочным результатом выполнения отдельных видов работ зимой.

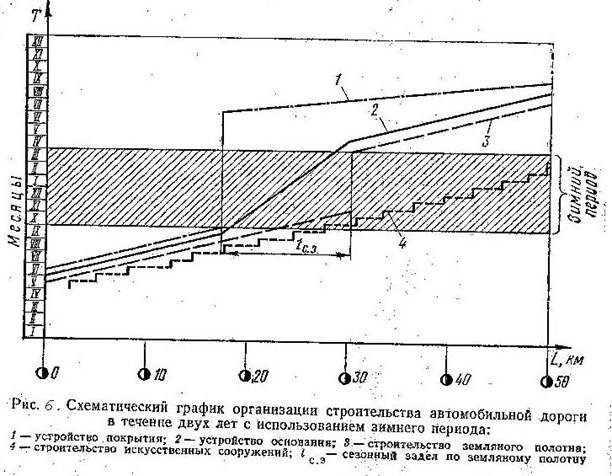

В последующем летнем периоде на этих заделах организуют работу специализированных потоков с повышенной скоростью. На рис. 6 таким примером является поток по устройству покрытия на втором году строительства.
Планирование переменных заделов для различных видов работ нередко связано с проектированием переменных скоростей некоторых специализированных потоков, что может вызвать затруднения в подборе комплектов машин. Однако эти трудности компенсируются выгодами, полученными, в конечном счете, благодаря лучшему использованию машинного парка при круглогодичном строительстве.
В отдельных случаях между смежными потоками необходимо оставлять также технологические разрывы. Величину их определяют по технологическим картам. Иногда технологические разрывы достигают больших величин. Так, усовершенствованные покрытия рекомендуется устраивать через год после постройки земляного полотна. При этом технологический разрыв, равный одному году, по существу разделяет комплексный поток по строительству дороги на два совершенно самостоятельных потока. Но технологических разрывов может и не быть. С целью сокращения фронта работ, а также и периода развертывания комплексного потока следует проектировать автомобильные дороги, в первую очередь дорожные одежды из конструктивных элементов, не требующих технологических разрывов во времени.

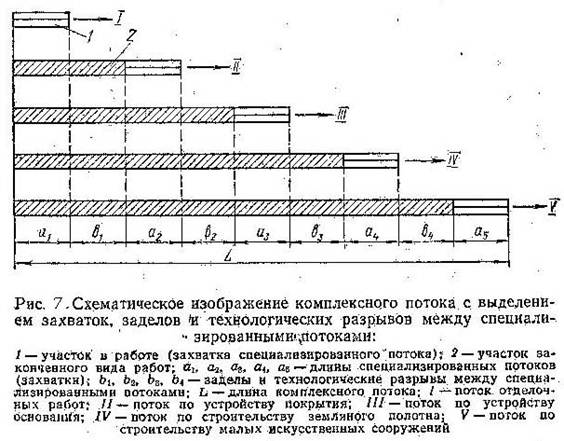

Схематическое изображение комплексного потока с выделением специализированных потоков, разрывов между ними и участков, находящихся в работе, показано на рис. 7.
Длина комплексного потока зависит от сложности сооружаемых конструкций и принятой технологии работ. Наибольшая длина комплексного потока будет на строительстве дороги с усовершенствованным многослойным покрытием. В общем случае длина комплексного потока может быть определена по уравнению: (2)
где L — длина комплексного потока, км; а1, а2, ., ап-1, ап — длины специализированных потоков, км; Ь1,Ь2, ., Ьп-1 — длины технологических разрывов и резервных заделов, км.
Всегда следует стремиться к минимальной длине комплексного потока. Она характеризует собой участок дороги, находящейся в процессе производства. Чем он длиннее, тем больше объемы незавершенных работ и длиннее временные объездные дороги, обеспечивающие проезд строительного и другого транспорта.
8. Период установившегося комплексного потока — это период одновременного действия всех составляющих его специализированных потоков с одинаковой и постоянной скоростью.
Если в составе комплексного потока средства производства остаются неизменными на весь период его действия и специализированные потоки по основным и завершающим видам работ, (устройство основания, покрытия) имеют постоянную скорость, a переменная скорость других потоков не имеет больших отклонений от средних значений, то такой поток также считают установившимся.
Период установившегося комплексного потока равен времени' от конца развертывания его до начала свертывания. Это период наиболее эффективного использования всех ресурсов строительства, когда в полной мере проявляются все преимущества поточного метода организации работ. Как правило, установившийся поток действует в течение летнего строительного сезона.
Период установившегося потока Туст, периоды развертывания и свертывания потока и время его действия связаны между собой зависимостью (3)
Туст=Тл-(tр + tс),
где ТД — полное время действия комплексного потока; tp — период развертывания комплексного потока; tc — период свертывания комплексного потока.
Единицы измерения для всех величин должны быть одинаковыми (сутки, месяц). Формула (3) подтверждает изложенное выше положение об отрицательном влиянии на организацию работ длительности периодов развертывания и свертывания потока. Чем больше эти периоды, тем меньше продолжительность периода наиболее эффективной работы всего потока (Туст).
Отношение продолжительности периода установившегося потока к общей продолжительности действия потока является показателем, определяющим эффективность применения поточной организации работ для конкретных условий каждого строительства;
где Эп—коэффициент условной эффективности применения поточной организации работ в долях единицы (коэффициент эффективности потока).
Для комплексных потоков, имеющих в своем составе отдельные специализированные потоки с переменной скоростью, Эп может быть определен по формуле (4)
Такая организация потоков встречается в двух случаях:
а) на объектах с неравномерным распределением объемов отдельных видов работ по километрам;
б) при строительстве дороги одним потоком в течение нескольких лет, когда после прекращения зимой части работ весной возобновляют их в повышенном темпе, чтобы быстрее восстановить полный комплексный поток.
Чем ближе значения показателя ЭП к единице, тем эффективнее применение поточного метода работ. Условный коэффициент Эффективности поточного строительства при современном механизированном производстве дорожно-строительных работ приближенно отражает степень использования во времени всех средств механизации потока. В общем случае потери времени машинного парка в период развертывания и свертывания потока более или менее равномерно распределяются на все машины. Машины, введенные первыми в поток, будут первыми в конце строительства выведены из потока и наоборот, машины, введенные последними в поток, будут последними выведены из него. При этом условии простой всех машин составляет половину рабочего времени периодов свертывания и развертывания, а использование рабочего времени машинным парком строительства можно характеризовать коэффициентом организационного использования Ко.исп., равным (5)
Этот коэффициент отражает простои всех средств производства по организационным причинам только в периоды развертывания и свертывания потока. Он не характеризует полного использования всех машин в период строительства, так как не учитывает простои по другим причинам (ремонт, погода и т. д.) и предполагает полное использование парка машин в период установившегося потока. Прямая зависимость между Ко.исп и ЭП позволяет в дальнейшем пользоваться только показателем условной эффективности применения поточного метода организации работ ЭП, учитывая, что он в скрытом виде характеризует организационные простои средств механизации в периоды развертывания и свертывания потока.
