Управление проектами
Рефераты >> Управление >> Управление проектами

Все базовые элементы управления проектом находятся во взаимо­действии друг с другом, которое можно условно представить в виде пира­миды. Ресурсы используются в ходе выполнения работ; работы создают результаты; в результатах содержатся материальные и экономические субстраты ресурсов. Риски воздействуют на ресурсы, работы и результаты. Проект воздействует на окружающую среду и, таким образом, на риски.

Деятельность по управлению проектом подразумевает управление всеми базовыми элементами и состоит из нескольких направлений. По­скольку весь проект как деятельность, подвергаемая управлению, явля­ется системой, а управление проектом является приложением системно­го подхода, то различные виды (или направления) деятельности можно назвать подсистемами управления проектом.

Выделяют восемь таких подсистем управления:

1) содержанием;

2) продолжительностью (временем);

3) стоимостью;

4) качеством;

5) персоналом (человеческими ресурсами);

6) материально-техническим обеспечением (ресурсами);

7) коммуникациями;

8) рисками.

Каждая из этих подсистем по-разному взаимодействует с базовыми элементами. Управление содержанием определяет структуру и состав работ, ресурсов, результатов и рисков. Управление продолжительностью, прежде всего, воздействует на работы, но и на ресурсы (так как начало работ означает поступление или начало использования ресурсов), резуль­таты (так как окончание работ означает создание результата) и риски (так как воздействие факторов окружающей среды сказывается и на продолжительности). Управление стоимостью и качеством направлено на все базовые элементы. Управление персоналом, материально-техническим обеспечением и коммуникациями направлено на соответствующие виды ресурсов (человеческие, материальные и информационные). Управление рисками направлено на взаимодействие всего проекта с окружающей средой.

Реализация подсистемы управления проектом состоит из полготовки одной или нескольких управляющих моделей на фазе разработки и вопло­щения решений, заложенных в эту модель, в ходе реализации. При этом модели служат средствами выполнения процессов реализации и контроля. На основе первоначальной модели строится последующая, отражающая фактически достигнутые результаты.

Таким образом, управляющая модель – это не абстрактное отобра­жение действительности, а реальный инструмент управления. Описание подсистем управления проектом с точки зрения управляющих моделей и базовых элементов представлено в табл. 2.1.

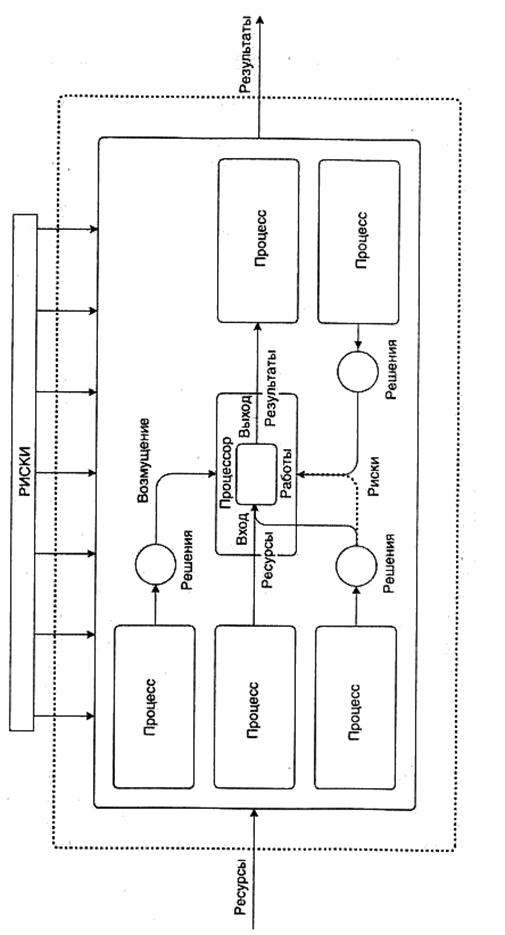

Деятельность всех подсистем управления проектом с системной точ­ки зрения представляется как совокупность взаимосвязанных процессов и точек принятия решения. В процессе (как и в проекте в целом) выделяют вход, выход и процессор (рис. 2.1).

Вход – это совокупность ресурсов (в том числе информационных, куда могут входить управляющие сигналы о принятых решениях), необхо­димых для получения результата.

Выход – это совокупность всех резуль­татов проекта.

Процессор – это совокупность работ, объединяющих вхо­дящие ресурсы и действия, направленные на получение выходных результатов.

Таким образом, процесс как единица деятельности по управ­лению проектом состоит из тех же базовых элементов, что и весь проект в целом: работ, ресурсов, результатов. При этом для каждого процесса существуют и риски, которые возникают во внешней среде в рамках выполнения других процессов, действующих на основной прямо или кос­венно.

В ходе выполнения работ по управлению проектом возникают ситуа­ции выбора различных альтернативных путей, направлений деятельности. Выбор путей осуществляется в рамках принятия решения, которое следу­ет рассматривать как работу управляющего характера. Принятие реше­ния – это совокупность процедур, реализация которых приводит к выбору оптимального пути из набора выявленных альтернатив. Принятие решения находится на стыках различных процессов.

Таблица 2.1. Связи подсистем и базовых элементов управления проектом

Подсистема управления проектом

Базовые элементы

Управляющие модели

Управление содержанием

Результаты, работы, ресурсы, риски

Дерево целей

Управление продолжитель­ностью

Работы

Дерево работ, сетевая модель, календарный график

Управление стоимостью

Результаты, работы, ресурсы

Структура расходов (дерево стоимости), структура доходов, бюджет, график денежных потоков

Управление качеством

Результаты, работы, ресурсы

Структура продукции, структура потребностей (требований к продукции)

Управление персоналом

Ресурсы (челове­ческие)

Организационная структура, штатное расписание, матрица ответственности, сетевая матрица

Управление материально-техническим обеспечением

Ресурсы (материаль­ные)

Структура ресурсов, график поставок

Управление коммуни­кациями

Ресурсы (информа­ционные)

Дерево документации, схема информационной системы

Управление рисками

Риски

Дерево рисков, дерево решений

Рис. 2.1. Системное представление проекта

В рамках управления проектом можно выделить четыре вида про­цессов:

1) проектирования (планирования);

2)реализации;

3)контроля;

4) завершения,

Процессы проектирования (планирования) состоят в создании опти­мальной модели деятельности по управлению проектом в целом, а также отдельных подсистем (процессов, работ). Процессы реализации состоят в воплощении ранее созданной модели в рамках конкретной предметной области. Процессы контроля отображают полученные результаты на ранее созданной модели, обеспечивают выявление фактических и прогнозных от­клонений, выработку корректирующих и предупреждающих мероприятий. Процессы завершения заключаются в создании модели, отображающей фактически достигнутые результаты, сопоставлении этих результатов с поставленными целями, анализе эффективности и результативности работ.

Все процессы соединяются точками принятия решения, которые груп­пируются следующим образом:

- инициация – принятие решения о начале проекта, фазы, процесса (реализация выбора «делать – не делать»);

- множественная альтернатива – принятие решения о способе реали­зации проекта, фазы, процесса из нескольких альтернатив (реализа­ция выбора «как делать»);
