Инженерные мероприятия по отводу воды с отдельных участков, по осушению и орошению объектов. Существует три системы организации стока вод:

- открытая – вода отводиться с помощью открытых наземных канав. Нуждается в постоянном контроле, иначе резко снижает функции;

- закрытая – воду отводят с помощью подземной системы трубопроводов;

- смешанная – используется в четко выраженных зонах тихого отдыха.

2)осушение.

Норма осушения – это наименьшее расстояние от грунтовых вод до поверхности земли. Основным способом осушения территории сада, является закрытая система труб (дрен).

Дрена это технические сооружения, при помощи которого удаляют избыточные грунтовые воды. Их устраивают по специально разработанному проекту, где предусматриваться:

- трасса прокладки с указанием уклонов дрен;

-конструктивный разрез «тела» дрены;

-глубина заложения дрены.

Для устройства дренажа применяют инертные материалы (гравий, щебень, крупнозернистый песок).

3)Освещение предназначено для обеспечения безопасного движения пешеходов по дорожкам сада.

Различают декоративные (высвечивание сооружений, фонтанов и т.д) и утилитарное (освещение путей передвижения людей) установки освещения. Каждая осветительная установка имеет свои особенности – норму освещенности, тип, высоту светильника (см приложение табл.).

Строительство и содержание дорог и площадок:

- Классификация дорог и площадок.

Дороги и площадки – одни из важнейших планировочных элементов объекта ландшафтной архитектуры. Они могут занимать до 20% территории. Дорожно-тропиночная сеть , подразделяется на классы.

1 класс – главные дороги, испытывают большие нагрузки, поэтому конструкция должна быть прочной.

2 класс – второстепенные дороги, соединяют части сада, распределяют посетителей, подведение их к площадкам, видовыми точками, дороги должны быть прочными и декоративными.

3 класс – дополнительные дороги, соединяют второстепенные, планировочные элементы. Служат для похода к цветникам, МАФам. Конструкция и покрытия упрощенные.

На данном участке характерны все 3 класса дорожно-тропиночной сети.

- Типы покрытий дорог и площадок.

В настоящие времени существуют различные типы покрытий дорог и площадок. Основные материалы для строительства дорог и площадок. Основные материалы для строительства дорог и площадок. Основные материалы для строительства дорог и площадок, требуют больших затрат, поэтому важно находить более дешевые материалы. На данном объекте 2 типа покрытия: бетонная плитка и покрытие из природного камня.

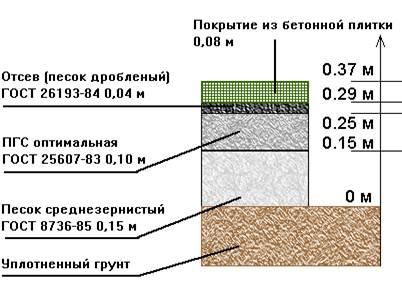

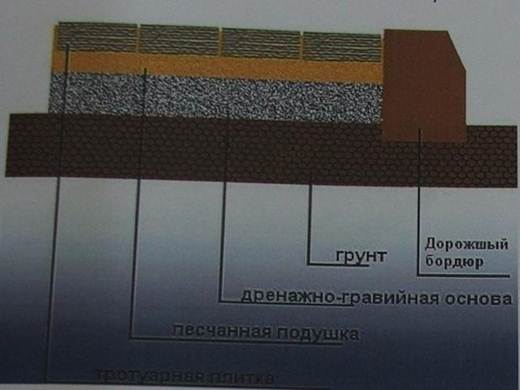

Описание: C:\Documents and Settings\Admin\Рабочий стол\DSCF0732.JPG

Покрытие дорожек и площадок из бетонных плит – одно из наиболее распространенных в садов –парковом строительстве. Используется квадратная форма бетонных плит размер 1х2 метра. Песок размером 0,1 – 5 мм. – широко применяется в строительстве.

Устройство дорог и площадок.

Вся дорожно-тропиночная сеть с площадками выноситься в натуру в соответствии с проектом и разбивочным чертежом планировки. Выноситься трассы основных дорог по их осям к основным линиям по чертежу. Отбиваются границы сооружений, размечаются в натуре колышками. Важным моментом является, создание почвенного профиля дорог. На небольших дорожках профиль создается вручную, а на больших дорогах создается с автогрейдера или бульдозера.

1) Содержание дорог и площадок.

Дорожно-тропиночная сеть играет одну из главных функций сада, поэтому очень важно их правильное содержание по сезонности – уборка, полив, промывка покрытий и т.п. В зимний период дорожки и площадки следует постоянно убирать от наледи и снега. Весной при сильном таянии снега дорожки покрываются песочной насыпью. Летом их отчищают от мусора, опавших листев и т.д

Посадки деревьев и кустарников.

1) Выбор конкретных деревьев и кустарников для данного объекта.

Посадки деревьев, кустарников в саду является одним из основных этапов озеленительных работ. Основным источником посадочного материала для озеленения садово-парковых объектов является:

- питомники древесных декоративных растений;

-объекты озеленения с насаждениями деревьев и кустарников и многое другое.

Обратим внимание на то, что высаживаемые на объекты растения должны иметь хорошо развитые корневые системы, штамбы, характер ветвления.

2) Сроки посадки деревьев и кустарников.

Сроки работ определяются:

- временем года;

- погодными условиями;

- физиологическим состоянием растительного организма.

Внесение сроки – в начале активации физиологической деятельности организма, при набухании почек , но до распускания листьев; после оттаивания почвы и нарастания сумы положительных температур в конце апреля активизируется деятельность корневых систем растений и надземных органов. Осенние сроки посадки растений эффективны, когда физиологическая активность растительного организма падает, растения вступают в фазу покоя, сбрасывают листья.

В начале периода вегетации древесных растений, конец апреля – первая половина мая, на объекты озеленения высаживают растения деревьев и кустарников с обнаженных корневой системой. Весна и начало лета – наиболее благоприятное для посадки многих видов растений . В летний период напряженность факторов внешней среды нарастает до предела, температура почвы и воздуха достигает максимальных величин. В растительных организмах в летний период идет перестройка процессов обмена веществ.

Зимой сажают деревья с комом, в заранее подготовленные ямы. С подвозом талой растительной земли и утеплением посадочного места, торфом и снегом. Температура не менее 15 градусов.

3) Способы посадки деревьев и кустарников.

Основные требования при посадках древесных растений всех возрастных групп практически не отличаются, однако трудозатраты и используемые средства проведения посадочных работ различны. Размеры посадочных ям для групп деревьев и кустарников, требуют строго соблюдения. (см приложение). Размещение посадочных мест ведется, строго по посадочному чертежу (см. дендрологический план) с ведомостью посадочного материала.(см приложения таблицу). Ямы выкапываются с помощью различных средств механизации. Перед посадкой саженцы осматривают, поломанные ветви и поврежденные корни обрезают секатором: рекомендуется перед посадкой обмакивать корневые системы в «балтушку» из глиняно-земляной смеси с добавлением в нее стимуляторов роста. Посадки крупномерных деревьев и кустарников с комом в упаковке ведутся, с помощью специальных машин и механизмов. Посадочные места установленных размеров подготавливают с помощью экскаваторов. Операции по посадке с соблюдением строгой последовательности и требований, которые заключаются в следующем:

4) Подготовка посадочных мест с подвозкой растительной земли для проведения посадки;
