Заканчивание скважин на примере ООО Лукойл-Бурение
Рефераты >> Геология >> Заканчивание скважин на примере ООО Лукойл-Бурение

где

Получаем:

Гидродинамические давления на данном участке составят:

Результаты аналогичных расчётов для различных скоростей спуска яяэксплуатационной колонны приведены в таблице 9.

Таблица №9

Зависимость Pгд от скорости спуска эксплуатационной колонны.

Uсп, м/с

Uж, м/с

Uкр, м/с

Sen

Re*

Pгд, МПа

0,5

0,467

1,15

15

0,65



1,46

1

0,91

1,15



4325

0,0252

1,95

2

1,83

1,15



11712

0,0223

4,8

3

2,74

1,15



21814

0,0211

9,06

4

3,65

1,15



30683

0,0202

17,15

По результатам расчетов табл. 9. построим график зависимости РГД = f(UСП)

Давление столба промывочной жидкости на пласт будет равно

Тогда максимальное гидродинамическое давление, не допускающее поглощения будет равно , что соответствует скорости спуска приблизительно равной 3,3 м/с.

Рис. 4. Зависимость РГД = f(UСП)

Скорость спуска обсадной колонны не должна превышать 3 м/с.

Расчет допустимой глубины опрожнения колонны

Из условия прочности обсадной колонны:

Из условия прочности обратного клапана:

6. обоснование способа цементирования

Кондуктор и колонна цементируется до устья, для разобщения водоносных горизонтов.

Обсадная колонна цементируется в одну ступень (требование заказчика) до устья.

Самым слабым пластом является Мегионская свита (Кп=1,59), РПОГЛ=40,03 МПа. Давление столба цементного раствора на поглощающий пласт с учетом гидродинамических потерь при цементировании должно удовлетворять условию

РПОГЛ³1,1×РЦ.Р (12)

Таким образом давление столба цементного раствора не должно превышать величины Для дальнейших расчетов примем, что интервал от забоя и на 300 м выше продуктивного пласта (2205-2570 м по вертикали) цементируется ПЦТ-1-50 по ГОСТ 1581-96 с плотностью раствора rЦ.Р.=1,80 г/см3 (В/Ц=0,45) Давление столба ПЦТ-1-50 будет составлять

.

Рассчитаем плотность облегченного раствора

РАСЧЕТ цементированиЯ обсадной колонны.

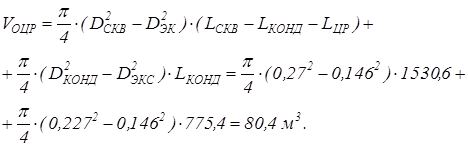

7. Определение объёмов тампонажных растворов для цементирования эксплуатационной колонны

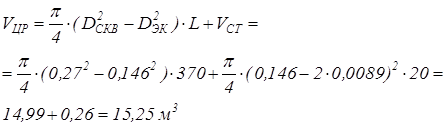

7.1 Определение объёма цементного раствора

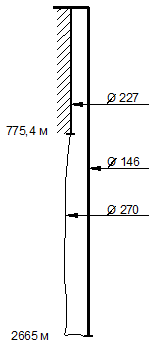

Рис.5. Конструкция скважины

где

где Kк - коэффициент кавернозности.

7.2 Определения объёма облегчённого цементного раствора.

7.3. Определение объёма продавочной жидкости

где VМ - объём манифольда.

7.4 Определение объёма буферной жидкости

где НБЖ – высота столба буферной жидкости (НБЖ=200…500 м).

7.5 Определение количества цемента и воды для затворения

Количество цемента для приготовления 1 м3 цементного раствора определяется из уравнения:

13)

гдеплотность цементного раствора, кг/м3;

В/Ц – водоцементное отношение.

Тогда

Объем воды, необходимый для затворения этого количества цемента рассчитывается по формуле

(14)

7.6 Определение количества облегчённого цемента и воды для затворения

Расчет ведется по формулам, аналогичным формулам аналигичным формулам (13-14)

7.7 Реологические параметры растворов

Для расчета воспользуемся следующими формулами

(15)


Страница:
