Технология строительства дорожной одежды на участке автомобильной дорогиРефераты >> Строительство >> Технология строительства дорожной одежды на участке автомобильной дороги

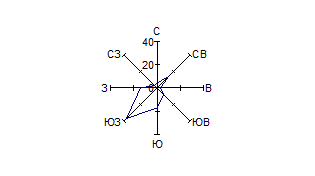

Роза ветров
Рис. 2 - Роза ветров за Январь
Таблица 3
Июль | |||||||||
С |
СВ |
В |
ЮВ |
Ю |
ЮЗ |
З |
СЗ |
штиль |
Max из средней скорости по румбам |
|
|
|
|
|
|
|
|
17 |
0 |
Роза ветров
Рис. 3 - Роза ветров за Июль
Гидрология
Водные ресурсы Алтайского края представлены поверхностными и подземные водами. Наиболее крупные реки (из 17 тысяч) - Обь, Бия, Катунь, Чумыш, Алей и Чарыш. Из 13 тысяч озeр самое большое - Кулундинское озеро, его площадь 728 км². Главная водная артерия края - река Обь - длиной в пределах края 493 км, образуется от слияния рек Бии и Катуни. Бассейн Оби занимает 70 % территории края.
Полезные ископаемые
Полезные ископаемые Алтайского края включают полиметаллы, поваренную соль, соду, бурый уголь, никель, кобальт, железную руду и драгоценные металлы. Алтай знаменит уникальными месторождениями яшмы, порфиров, мраморов, гранитов.
1.2 Определение продолжительности работы спецотрядов
Начало и окончание работ спецотрядов зависит от климатических условий района строительства.
Таблица 4 - Допустимые даты начала и окончания работ
Группы работ |
Наименование работ |
Минимальная среднесуточная температура воздуха, ºС |
Даты начала и окончания работ | |
весна |
осень | |||
1 |
Устройство слоев д.о. из каменных материалов (песок, гравий, щебень и т.д.) |
≥0 |
1.05 |
12.10 |
2 |
Строительство слоев д.о. из минеральных материалов и грунтов, обработанных вяжущим в установках, из асфальтобетонных, цементобетонных и шлакобетонных смесей и грунтов обработанных неорганическим вяжущим смешением на дороге. |
≥5 весной ≥10 осенью |
1.05 |
21.09 |
3 |
Строительство слоев д.о. из минеральных материалов и грунтов, обработанных вяжущим (органическим), смешением на дороге |
≥10 |
1.05 |
21.09 |
4 |
Устройство поверхностной обработки с применением органических вяжущих |
≥15 |
1.05 |
21.09 |
I группа Тк=165 дней, Ткл=4 дня
II группа Тк=144 дней, Ткл=11 дня
Таблица 5 - Определение сроков развертывания потоков
№ частного потока |
Наименование работ на захватках |
Кол-во смен для развертывания потока |
Разрыв в сменах |
Разрыв между началом работ |
1 |
Устройство песчаного дополнительного слоя основания: 1. разработка грунта 2. транспортировка 3. распределение 4. увлажнение 5. уплотнение |
2 |
1 |
3 |
2 |
Устройство нижнего слоя основания из гравия 1. разработка грунта 2. транспортировка 3. распределение 4. увлажнение 5. уплотнение |
2 |
1 |
3 |
3 |
Устройство верхнего слоя основания из щебня (сталеплавильного шлака) 1. подвозка 2. распределение 3. увлажнение 4. уплотнение 5. подвозка клинца 6. распределение 7. увлажнение 8. уплотнение |
4 |
1 |
5 |
4 |
Устройство нижнего слоя покрытия из крупнозернистой асфальтобетонной смеси 1. подвозка 2. распределение 3. подкатка 4. укатка |
1 |
1 |
2 |
5 |
Устройство верхнего слоя покрытия из мелкозернистой асфальтобетонной смеси 1. подвозка 2. распределение 3. подкатка 4. укатка |
1 |
1 |
2 |
6 |
Досыпка обочин песком 1. разработка грунта 2. транспортировка 3. распределение 4. увлажнение 5. уплотнение |
2 |
1 |
3 |
