Земляные работы при планировке и разработке строительной площадкиРефераты >> Строительство >> Земляные работы при планировке и разработке строительной площадки
Содержание:
1.Исходные данные
2. Планировка строительной площадки
2.1 Определение черных отметок
2.2 Определение нулевой отметки
2.3 Определение красных отметок
2.4 Определение рабочих отметок
2.5 Определение положения линии нулевых работ
2.6 Определение объемов грунта выемки и насыпи
2.7 Определение средней дальности перемещения грунта
2.8 Выбор бульдозеров для снятия и восстановления растительного слоя гурта
2.9.Выбор машин для планировки площадки
2.10 Выбор машин для уплотнения грунта
3. Разработка котлована
3.1 Подсчет объемов работ в котловане
3.2 Выбор экскаватора
3.3 Выбор автосамосвалов для вывоза грунта
3.4 Проектирование экскаваторных забоев
4. Выбор средств для водопонижения
Библиографический список
1.Исходные данные
1.1. Место строительства – г. Брянск.
1.2. Начало земляных работ 28.05.2010г., завершение земляных работ 15.07.2010г.
1.3. Грунт: песок, плотность Gсух=1820кг/, коэффициент фильтрации Кф=15м/сут, весовая влажность W=4%, толщина растительного слоя 0.15м.
1.4. Отметка уровня грунтовых вод 92.0м, отметка водоупора 80м.
1.5. Планировка под нулевой баланс грунта.
1.6. Глубина котлована 3.6м.
1.7. Излишний грунт из котлована вывозится в отвал на 2 км.
1.8. Растительный слой снимается, складируется на расстоянии 30м от границ территории, а после выполнения работ восстанавливается.
1.9. Доставка строительных машин за 70км.
2.Планировка строительной площадки.
2.1 Определение черных отметок.

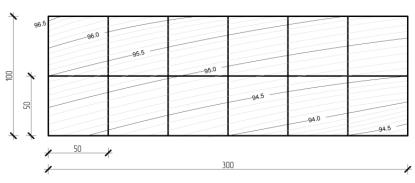

Проводим дополнительные горизонтали через 0.1м, разбиваем площадку на квадраты со стороной 50м (рис.1)
Рисунок 1.

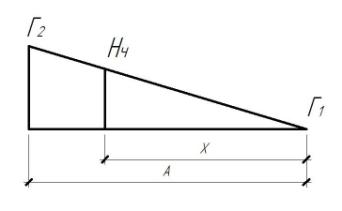

Находим черные отметки из соотношения:
(рис.2)
Рисунок 2.
Проставляем черные отметки внизу каждого угла планировочной сетки (рис.3).
2.2 Определяем нулевую отметку Н0.
Линия нулевых работ – это граница между выемкой и насыпью из условия их равных объемов.
2.3 Определение красных отметок.
I=0 ⇒
Проставляем красные отметки вверху каждого угла планировочной сетки.
2.4 Определение рабочих отметок
Рабочая отметка – это разность между красной и черной отметкой, показывающая высоту срезки или насыпи в данной точке.
1)
2)
3)
4)
5)
6)
7)
8)
9)
10)
11)
12)
13)
14)
15)
16)
17)
18)
19)
20)
21)
Проставляем рабочие отметки в левом верхнем углу планировочной сетки.
2.5 Определение положения линии нулевых работ.
Находим промежуточные рабочие отметки h1 и h2:
2.6 Определение объемов грунта выемки и насыпи
2.7 Определяем площади фигур F:
Таблица 1. Объемы грунта выемки и насыпи.
Номера фигур |
Рабочие отметки, м |
Средняя рабочая отметка, м |
Площади фигур, |
Объемы, | |||||
Насыпь |
Выемка | ||||||||
h1 |
h2 |
h3 |
h4 |
hСР |
F |
+V |
-V | ||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 | |
1 |
-1.58 |
-1.22 |
-0.48 |
-0.24 |
-0.88 |
2500 |
2200 | ||
2 |
-1.22 |
-1.04 |
-0.24 |
-0.03 |
-0.633 |
2500 |
1581.25 | ||
3 |
-1.04 |
-1.01 |
-0.03 |
0 |
-0.52 |
416.5 |
216.58 | ||
4 |
-1.01 |
-0.84 |
0 |
0 |
-0.463 |
1925.57 |
890.58 | ||
5 |
- |
0 |
0 |
+0.15 |
+0.05 |
157.93 |
7.90 | ||
6 |
-0.84 |
-0.64 |
0 |
0 |
-0.37 |
1930 |
714.10 | ||
7 |
0 |
0 |
+0.15 |
+0.28 |
+0.108 |
570 |
61.28 | ||
8 |
-0.64 |
-0.47 |
0 |
0 |
-0.278 |
1529.5 |
424.44 | ||
9 |
0 |
0 |
+0.28 |
+0.42 |
+0.175 |
970.5 |
169.84 | ||
10 |
-0.47 |
-0.30 |
0 |
0 |
-0.193 |
1117.25 |
215.07 | ||
11 |
0 |
0 |
+0.42 |
+0.52 |
+0.235 |
1382.75 |
324.95 | ||
12 |
-0.48 |
-0.24 |
0 |
0 |
-0.18 |
1084.75 |
195.26 | ||
13 |
0 |
0 |
+0.36 |
+0.57 |
+0.233 |
1415.25 |
329.05 | ||
14 |
-0.24 |
-0.03 |
0 |
0 |
-0.068 |
417.25 |
28.16 | ||
15 |
0 |
0 |
+0.57 |
+0.77 |
+0.335 |
2082.75 |
697.72 | ||
16 |
-0.03 |
0 |
0 |
- |
-0.01 |
7.79 |
0.01 | ||
17 |
0 |
0 |
+0.77 |
+0.81 |
+0.395 |
408.71 |
161.44 | ||
18 |
0 |
+0.15 |
+0.81 |
+1.02 |
+0.497 |
2083.5 |
1035.50 | ||
19 |
+0.15 |
+0.28 |
+1.02 |
+0.81 |
+0.573 |
2500 |
1432.5 | ||
20 |
+0.28 |
+0.42 |
+0.81 |
+0.52 |
+0.515 |
2500 |
1287.5 | ||
21 |
+0.42 |
+0.52 |
+0.52 |
+0.29 |
+0.442 |
2500 |
1105 | ||
Итого: |
6612.68 |
6465.45 | |||||||
Расхождение: |
2.28% | ||||||||
