Монтаж строительных конструкций многоэтажного промышленного зданияРефераты >> Строительство >> Монтаж строительных конструкций многоэтажного промышленного здания
Содержание:
1. Исходные данные.
2. Спецификация сборных элементов для многоэтажного здания.
3. Ведомость объёма работ.
4. Выбор башенного крана.
5. Калькуляция трудовых затрат и заработной платы.
6. Технико-экономические показатели крана КБ – 100. 3.
7. Контроль качества монтажа конструкций.
8. Указания по производству работ.
9. Мероприятия по технике безопасности и охране окружающей среды.
10. Список используемой литературы.
1. Исходные данные.
Трёхэтажное производственное здание:
Пролёт L1 = 6 м.
Пролёт L2 = 9 м.
Шаг колонн Ш = 6 м.
Длина здания L = 60 м.
Высота этажа h1 = 4,2 м.
Высота этажа h2 = 3,3 м.
Расстояние транспортирования конструкций = 11 км.
Число смен работы – 1.
Начало работы – сентябрь.
Район строительства – город Томск.
Расчетная часть курсового проекта представлена в виде пояснительной записки.
Графическая часть представлена на формате А-3.
1. Характеристика и компоновка здания.

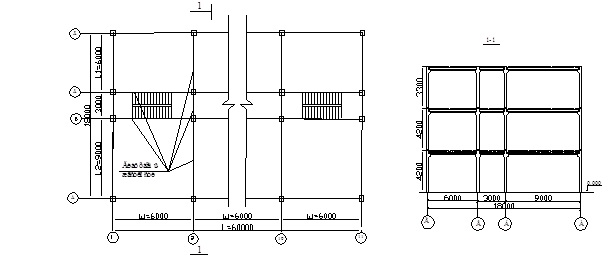

Рис.1. Конструктивная схема здания.
Трехэтажное многопролетное промышленное здание с высотой 1и 2 этажа 4,2м, а 3 - 3,3м. ширина продольных и поперечных пролетов 6,0м. Длина здания 60м, ширина – 18м.
2. Спецификация сборных элементов для многоэтажного здания.
На основании выполненных чертежей составим спецификацию ж/б изделий на объект (таблица 1).
Наименование элемента |
Размеры, мм |
Масса,т |
Кол-во |
Объём бетона, м.куб. | |||
L |
B |
H |
Одного |
Здания | |||
Колонны для многоэтажных зданий серии 1.020-1/83. | |||||||
2КНО 4 – колонна нижняя одноконсольная |
10150 |
400 |
400 |
4,1 |
22 |
1,71 |
37,62 |
2КНД 4 – колонна нижняя двухконсольная |
10150 |
400 |
400 |
4,15 |
22 |
1,73 |
38,06 |
1КВО – колонна верхняя одноконсольная |
2550 |
400 |
400 |
1,05 |
22 |
0,44 |
9,68 |
1К2ВД – колонна верхняя двухконсольная |
2550 |
400 |
400 |
1,08 |
22 |
0,45 |
9,9 |
Ригели для многоэтажных зданий серии 1.020-1/83. | |||||||
РДП 6-26 |
2560 |
595 |
600 |
1,5 |
33 |
0,63 |
20,79 |
РДП 6-56 |
5560 |
595 |
600 |
3,78 |
33 |
1,58 |
52,14 |
РДП 6-86 |
8560 |
595 |
600 |
6,24 |
33 |
2,6 |
85,8 |
Плиты многопустотные для перекрытий и покрытий многоэтажных зданий серии 1.041.1-2. | |||||||
Плита доборная ПД |
5650 |
940 |
220 |
1,3 |
60 |
0,54 |
32,4 |
Плита связевая ПС |
5650 |
1490 |
220 |
2 |
60 |
0,84 |
50,4 |
Плита основная ПО |
5650 |
1490 |
220 |
2,6 |
270 |
1,1 |
297 |
Итого |
633,79 |
3. Ведомость объёма работ.
Наименование процесса или операции |
Единица измерения |
Кол-во |
Примечание |
1. Установка колонн в стаканы фундаментов. |
1 колонна |
44 |
Если кран обслуживает одно звено монтажников конструкций, а не комплексную бригаду, Н.вр. и Расц. Для машиниста крана умножать на 2. |
2. Заделка стыков конструкций. |
1 стык |
44 |
До 0,1 м.куб – объём бетона в стыке. |
3. Установка ригелей до 2т. |
1 элемент |
11 | |
4. Установка ригелей до 5т. |
1 элемент |
11 | |
5. Установка ригелей до 6,5т. |
1 элемент |
11 | |
6. Электросварка |
10 м. шва |
3,96 | |
7. Заделка стыков конструкций. |
1 стык |
66 |
2 Элемента сопрягаются в узле. |
8. Укладка плит перекрытий площадью до 10 м.кв. |
1 элемент |
130 | |
9. Электросварка |
10 м. шва |
7,8 | |
10. Установка ригелей до 2т. |
1 элемент |
11 | |
11. Установка ригелей до 5т. |
1 элемент |
11 | |
12. Установка ригелей до 6,5т. |
1 элемент |
11 | |
13. Электросварка |
10 м. шва |
3,96 | |
14. Заделка стыков конструкций. |
1 стык |
66 |
2 Элемента сопрягаются в узле. |
15. Укладка плит перекрытий площадью до 10 м.кв. |
1 элемент |
130 | |
16. Электросварка |
10 м. шва |
7,8 | |
17. Установка колонн на нижестоящие колонны. |
1 колонна |
44 |
Если кран обслуживает одно звено монтажников конструкций, а не комплексную бригаду, Н.вр. и Расц. Для машиниста крана умножать на 2. |
18. Электросварка |
10 м. шва |
6,6 | |
19. Заделка стыков конструкций. |
1 стык |
44 |
2 Элемента сопрягаются в узле. |
20. Установка ригелей до 2т. |
1 элемент |
11 | |
21. Установка ригелей до 5т. |
1 элемент |
11 | |
21. Установка ригелей до 6,5т. |
1 элемент |
11 | |
22. Электросварка |
10 м. шва |
3,96 | |
23. Заделка стыков конструкций. |
1 стык |
66 |
2 Элемента сопрягаются в узле. |
24. Укладка плит покрытий площадью до 10 м.кв. |
1 элемент |
130 | |
25. Электросварка |
10 м. шва |
7,8 | |
26. Антикоррозионное покрытие сварных соединений. |
10 стыков |
117 | |
27. Заливка плит перекрытий и покрытий. |
10 м. шва |
27,52 |
При заполнении швов между плитами перекрытий и покрытий вручную без устройства опалубки принимать на 100 м шва Н. вр. 4,3 чел.-ч. , монтажника конструкций 4 разр. , Расц. 3-40. |
