II часть.
Разработка крупных месторождений связана со значительными энергетическими затратами и нанесением значительного ущерба окружающей среде, что ведет к дополнительным издержкам. Наряду с крупными месторождениями золота на территории Бурятии имеется большое количество мелких месторождений с объемом добычи от 200 до 400кг, которые отрабатывать промышленным способом не рентабельно. С учетом стоимости энергоносителей крупномасштабные проекты сейчас теряют свою привлекательность. С учетом состояния экономики на сегодняшний день: недостатка инвестиционного капитала, высокого уровня безработицы и состояния окружающей среды, было бы целесообразно разрабатывать мелкие месторождения, через создание малых предприятий, что позволит создать дополнительные рабочие места для рабочих низкой квалификации при минимальных затратах. По-моему, эта разработка как никогда подходит под суровые сегодняшние будни.
Итак, на нашей территории имеются месторождения золотого песка. Попробуем рассчитать затраты на отработку одного из этих маленьких месторождений, находящегося в 150км к северо-востоку от Улан-Удэ, недалеко от селения Хоринск. Его запасы оцениваются примерно в 125кг чистого золотого песка.
Технико-экономическое обоснование разработки месторождения золота.
Соотношение объемов горных работ с производительностью промышленного прибора (прибор для отделения золота от песка) предполагает экономическую целесообразность отработки месторождения за 2 сезона, с ежегодной добычей 62,5кг. Химически чистого металла, численностью 30 человек.

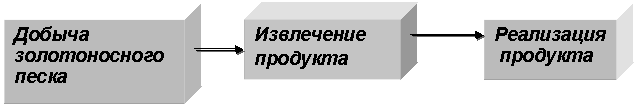

Технологическая цепочка.
1.
1. Объем горных работ
· Торфа (вскрыша) 280,0т. м3
· Пески 216,5т. м3
· Законтурная вскрыша 11,0т. м3
· Геолого-поисковые работы и
рекультивация(30% от всех объемов) 152,3т. м3
необходимо дополнительно учесть, что месторождение располагается в непосредственной близости с рекой Уда. От сюда будет производиться забор воды для промывки добытого золотоносного песка, а работу насоса будет обеспечивать дизельная станция, работающая на дизельном топливе (они также вошли в ТЭО).
2. Затраты (тыс. руб.)
2.1 Техника и оборудование
Наименование |
Количество (шт.) |
Цена (тыс. руб.) |
Стоимость (тыс. руб.) |
Пром. прибор |
1 |
1000 |
1000 |
Бульдозер |
4 |
1000 |
4000 |
Дизельная электростанция (ДЭС-60) |
1 |
300 |
300 |
Сварочный агрегат |
1 |
125 |
125 |
Вагон-бытовка |
7 |
100 |
700 |
Емкости (50 м3) |
1 |
125 |
125 |
Всего – 6250тыс. руб.
2.2 Колесный транспорт
Наименование |
Количество (шт.) |
Цена (тыс. руб.) |
Стоимость (тыс. руб.) |
Заправщик |
1 |
500 |
500 |
Грузовик бортовой |
1 |
250 |
250 |
Будка, ГАЗ-66 |
1 |
125 |
125 |
УАЗ |
1 |
125 |
125 |
Всего – 1000тыс. руб.
2.3 Материалы
Наименование |
Количество |
Труба 200-300 мм |
100-150 м |
Провод алюминиевый |
800-1000 м |
Металл разный |
2-3 т |
Электроды | |
Древесина деловая |
10-15 м3 |
Всего – 375тыс. руб.
2.4 Горюче смазочные материалы
Наименование |
Цена (тыс. руб.) |
Диз. Топливо (500т) |
3750 |
Масло |
187,5 |
Бензин |
12,5 |
Всего – 3950тыс. руб.
2.5 Сводный расчет затрат
Виды затрат |
затраты по годам работы (тыс. руб.) | ||
1-й год |
2-й год |
всего | |
Капитальные | 7250 |
- | 7250 |
в том числе | |||
техника и оборудование | 6250 |
- | 6250 |
колесный транспорт | 1000 |
- | 1000 |
Эксплуатационные | 6625 | 6250 | 12875 |
в том числе | |||
ГСМ | 1975 | 1975 | 3950 |
Зарплата | 3900 | 3900 | 7800 |
Материалы | 250 | 125 | 375 |
Прочие | 500 | 250 | 750 |
