Технология и организация в городском строительстве и хозяйстве
Рефераты >> Строительство >> Технология и организация в городском строительстве и хозяйстве

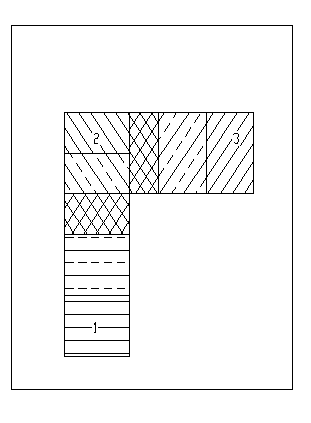

См. рисунок:

1-ый участок - горизонтальная штриховка,

2-ой участок - наклонная под 3150 штриховка,

3-ий участок - наклонная под 450 штриховка.

3-и захватки 1,3-его участков - штриховка из пересекающихся линий.

Подача бетона в опалубку организуется также как и в котлован для бетонной подготовки.

2.3 Требования к качеству и приёмке работ

Требования к качеству и приёмке земляных и бетонных работ определяются в соответствии со СниПом 3.03.01-87.

Допустимые отклонения размеров элементов опалубки и готовых бетонных изделий:

Контролируемые показатели

Допустимые отклонения, мм

Отклонения размеров опалубки по длине или ширине

4

Отклонения размеров опалубки по диагонали

5

Отклонения кромок щитов от прямой линии, образующей поверхность

4

Вертикальные поверхности на всю высоту фундамента

20

Горизонтальные поверхности по всей плоскости участка

20

Длина между точками пересечения

20

Размеры поперечного сечения

+6…-3

Отметки поверхностей

-5

2.4 Калькуляция затрат труда

Калькуляция затрат труда и машинного времени



Норма времени

Затраты труда

Наменование процесса

ЕНиР

Ед. изм.

Объём работ

Рабочих

Машинистов

Рабочих

Машинистов



ед

чел. - ч

маш. - ч

чел. - ч

маш. - ч

Разработка грунта в котловане экскаватором с погрузкой в автосамосвалы

Е2-1-11

100 м3

59,6



2,6



154,96

Разработка грунта в выемке экскаватором навымет

Е2-1-11

100 м3

33,7



1,6



53,92

Перемещение грунта в насыпь бульдозером

Е2-1-27

100 м3

35



0,35



12,25

Разравнивание грунта в насыпи бульдозером слоями по 0,3 м

Е2-1-28

100 м3

87,9



0,87



76,47

Послойное уплотнение грунта насыпи катками слоёв по 0,3 м (4 проходки)

Е2-1-29

100 м3

87,9



0,63



55,38

Установка щитов опалубки

Е4-1-34

1 м2

4080

0,4

0,2

1632

816,00

Бетонирование ленточных фундаментов (из бадей, подаваемых краном)

Е4-1-35

1 м3

1720

0,23

0,12

395,6

206,40

Снятие опалубки

Е4-1-49

1 м3

4080

0,1

0,05

408

204,00

Устройство гидроизоляции оклеечной

Е11-37

100 м3

44

6,7



294,8



Разработка и перемещение грунта выемки бульдозером

Е2-1-27

100 м3

14



0,55



7,70

Обратная засыпка пазух бульдозером

Е2-1-27

100 м3

12,4



0,35



4,34

Засыпка внутренняя с исп. экскаватора

Е2-1-11

100 м3

8,3



1,6



13,28

Уплотнение обратной засыпки электротрамбовками слоями по 0,2 м

Е2-1-47

100 м3

8,3

1,9



15,77



Окончательная планировка бульдозером (3 проходки)

Е2-1-28

1000 м2

21,45



0,72



15,44

Итого

2746,2

1636,5

Итого

2746,2

1636,5
