Технологическая карта на кирпичную кладку
Рефераты >> Строительство >> Технологическая карта на кирпичную кладку

8. Контроль качества работ

Контроль качеств работ по возведению каменных конструкций зданий в зимних условиях следует осуществлять на всех этапах строительства. в журнале производства работ кроме обычных данных указывать: температуру наружного воздуха, ежесменная запись места, объема выполненных работ, вид раствора, количество добавки в растворе., растворной смеси в момент укладки, наличие осадков, условия хранения образцов.

Для контроля за твердением раствора в швах кладки необходимо при возведении конструкций изготавливать образцы-кубики (7,07´7,07´7,07см) на отсасывающем воду основании непосредственно на объекте в количестве 12 кубиков на этаж. Контрольные кубики хранить в тех же условиях, что и возводимые конструкции, и предохранять от попадания на них воды и снега (укрывать толем). Все образцы должны иметь маркировку.

Контрольные образцы-кубы сдаются в центральную лабораторию для контроля прочности в следующие сроки:

I серия (3 шт.) – через 28 дней пребывания на морозе.

II и III серии по 3 образца – после 3-4 часового оттаивания при не ниже 20±5°С в сроки необходимые для возможности возведения вышележащей кладки.

Оставшиеся 3 из 12 образцов (IV серия) должны выдерживаться весь зимний период и не менее одного месяца при положительной температуре. Эти образцы предназначаются для оценки окончательной прочности раствора кладки.

При наступлении весенних оттепелей вести постоянные наблюдения за величиной и равномерностью осадок стен, развитием деформаций наиболее напряженных участков кладки и при необходимости принимать срочные меры по временному усилению конструкций.

При возведении каменной кладки в зимних условиях соблюдать требования СНиП 3.03.01-87 «Несущие и ограждающие конструкции»; СП 82-101-98 «Приготовление и применение растворов строительных»; мероприятий, проводимых в период оттаивания зимней кладки.

9. Технологическая карта на кирпичную кладку

Общие данные

Технологическая карта на кирпичную кладку в осях 01-13/А-Б разработана для объекта «Гаражные боксы по ул. Юбилейная 61 (квартал 150)»

Наружные стены по оси Б запроектированы смешанного типа из силикатного кирпича (размеры 88*120*250) и облегченного кирпича (размерам 120*190*390) толщиной 380мм на растворе марки М 75. При этом кладка стены по оси Б должна сдвигаться на 40мм при этом образовывая архитектурные ниши как с внутренней стороны так и с наружной (фасад) (см.Рис.1 или чертеж в прилож.). Высота нишь должна быть выполнена до отметки +3,200м

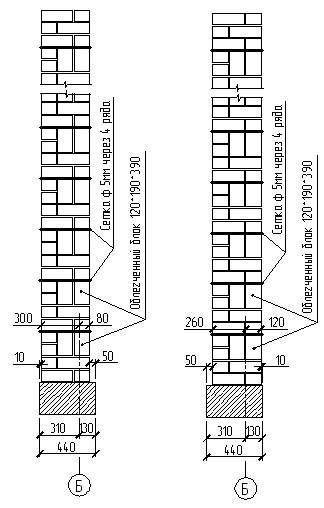

Рис.1 Смешанная кладка стены по оси Б со смещением вправо и влево

Внутренние стены выполнить из силикатного кирпича (размеры 88*120*250) М 100 на растворе М 75, толщиной 250 мм.

При кладке стен предусмотрено следующее:

- кладку стен вести с армированием сеткой Æ 4 Вр–I через 4 ряда кладки по высоте;

- в откосы дверных проёмов заложить деревянные антисептированные пробки через 800 мм, но не менее 3-х по высоте.

Швы в кирпичной кладке должны быть тщательно заполнены раствором, а на наружной поверхности стен – расшиты в процессе кладки.

Организационно-технологическая подготовка к возведению здания

До начала работ по кирпичной кладке и монтажу сборного железобетона должны быть выполнены следующие мероприятия общеплощадочного и организационного назначения:

1. Закончены работы по возведению подземной части здания.

2. Устроены временные дороги и инженерные сети.

3. Установлен и испытан автокран на пневмоходу КС 43-61.

4. Проведены работы по обеспечению объекта электроэнергией для бытовых технологических нужд.

5. Установлены инвентарные ограждения монтажной зоны, зоны складирования изделий и материалов с предупредительными табличками согласно ППР.

6. Оборудована площадка с твёрдым покрытием для стоянки автомашин с грузом.

7. Выполнено освещение объекта и рабочих мест, и переносное освещение на напряжение 36 В.

8. Расставлены монтажные и грузозахватные приспособления в соответствии с нормокомплектом.

9. Сделаны надписи или прикреплены бирки с указанием номера, грузоподъёмности, собственной массы и даты испытания на съёмных грузозахватных приспособлениях, средствах подмащивания и таре.

11.Вывешены плакаты со схемами строповки, указанием массы и марок монтируемых изделий.

12.Обеспечены защитными касками и предохранительными поясами каменщики, электросварщики и другие исполнители работ, совмещённых с возведением здания.

13.Установлены и оснащены соответствующим оборудованием инвентарные бытовые помещения.

14.Своевременное решение этих мероприятий влияет на сроки строительства объекта.

15.На объекте должна быть следующая техническая документация:

- рабочий проект;

- ППР;

- журнал производства работ;

- журнал инструктажа рабочих по технике безопасности;

- журнал и акты испытаний в производственных условиях монтажной оснастки, тары, средств подмащивания, инвентаря и приспособлений (стропов, траверсы и др.);

- журнал поэтапного геодезического контроля;

- журнал операционного контроля и проверки качества выполненных строительно-монтажных работ;

- журнал авторского и технического надзора.

Организация и технология строительного процесса

До начала кладки необходимо:

· произвести инструментальную проверку соответствия проекту отметок и положения в плане фундаментов с приёмкой их по акту;

· выполнить планировку строительной площадки в соответствии с проектными отметками;

Во время подготовительных работ необходимо:

· произвести прокладку постоянных и временных дорог;

· подготовить площадки складирования материалов, получить разрешение на эксплуатацию крана;

· подготовить необходимые машины, оборудование, инструменты, приспособления, инвентарь и опробовать их;

· обеспечить запас материалов и конструкций в количестве пятидневного их использования;

· обеспечить освещённость на рабочих местах не менее 25 лк.

Подачу кирпича и раствора при кладке стен производить при помощи крана КС 43-61. Кладку наружных, внутренних стен вести с подмостей либо лесов

Разбиваем здание в осях 01-13 на три захватки: первая – возведение стен в осях 01-05 и осях А/Б, вторая 05-09 и осях А-Б, третья 09-13 в осях А-Б.

Толщина горизонтальных швов кладки должна быть в пределах 10-15 мм, вертикальных от 8 до 15 мм. Средняя толщина швов в пределах этажа принята для горизонтальных швов – 12мм, для вертикальных –10 мм. Вертикальность границ и углов стен из кирпича, горизонтальность её рядов необходимо проверять не менее 2х раз на каждом ярусе кладки (через 0,5 – 0,6 м) с устранением обнаруженных отклонений в процессе возведения яруса.

По окончании кладки этажа производить проверку нивелиром горизонтальности и отметок верха кладки.

Контроль качества работ

Приёмочный контроль смонтированных конструкций и качество кладочных работ осуществляется в целях проверки качества и готовности монтируемого здания к производству последующих строительно-монтажных работ. При приёмке качества должны быть предъявлены следующие документы: рабочие чертежи, с нанесёнными на них всех отклонений от требований проекта, с согласованиями проектной организации; паспорта и сертификаты на сборные конструкции и материалы, применяемые в процессе выполнения строительно-монтажных работ; журналы работ.


Страница:
