Технологическая карта на кирпичную кладку
Рефераты >> Строительство >> Технологическая карта на кирпичную кладку

4. Складирование грузов

№ пп

Наименование

Способ укладки

Размер штабеля, м

Число рядов

длина

ширина

высота

по высоте штабеля

вдоль штабеля

1.

перемычки

горизонтально

2,5÷10

2,5÷3

2

2÷4

3÷5

2.

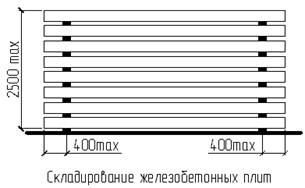

плиты перекрытия

плашмя

до 15

3÷9

2,5

10÷12

2÷3

3.

кирпич

на поддонах

3÷4

1,2÷1,6

1,7

2

3÷4

5. Техника безопасности

При организации и производстве строительно-монтажных работ необходимо руководствоваться требованиями СНиП 12-03-2001, СНиП 13-04-2002, Правил устройства и безопасной эксплуатации грузоподъемных кранов, Правил устройства и безопасной эксплуатации сосудов, работающих под давлением, Правил пожарной безопасности в строительстве, ПТЭ и ПТБ стандартов ССБТ, технологических карт, карт трудовых процессов и других нормативных документов и производственных инструкций по технике безопасности.

На основе опыта строительства для предупреждения причин производственного травматизма особое внимание следует уделять правильному и неукоснительному применению средств индивидуальной защиты и правильным приемам труда при производстве СМР.

Телефонные средства связи располагаются в прорабской. Сигнализация между машинистами кранов и монтажниками осуществляется путем подачи команд голосом и условных знаков. Монтаж конструкций и подача материалов краном осуществляется только при условии прямой видимости между крановщиком и стропальщиком. Применение звуковой сигнализации через промежуточного сигнальщика не допускается.

На каждом объекте назначается дежурный по технике безопасности, который следит за соблюдением и выполнением требований нормативных документов по технике безопасности на объекте.

В ходе монтажа проемы и опасные зоны должны ограничиваться инвентарными ограждающими устройствами (леерное ограждение, ограждение лестничной площадки), инвентарными переходными мостиками и лестницами подъема на этаж. Территория строительной площадки должна быть ограждена временным защитно-сигнальным ограждением по ГОСТ 23407-78. Опасные зоны по периметру здания и действия крана должны обозначаться сигнальными ограждениями с предупреждающими знаками по ГОСТ Р 12.4.026-2001 через 15м.

Над входами в здание выполнить защитные козырьки согласно п.6.2.3 СНиП 12-03-2001.

Для предупреждения опасности падения работающих с высоты и в целях обеспечения технологичности и обеспечения жесткости и постоянного закрепления смонтированных конструкций монтаж производить в последовательности, разработанной в технологических картах.

Применяемые для производства работ подмости, стремянки, приставные лестницы, устройства, приспособления и монтажная оснастка должны быть только в инвентарном исполнении, испытаны, освидетельствованы и иметь клеймо и бирки.

Подачу материалов и конструкций осуществлять только в инвентарной таре, прошедшей освидетельствование. Грузозахватные приспособления должны периодически осматриваться, и не соответствующие ГОСТ и техническим условиям на эксплуатацию должны выбраковываться.

Все лица, находящиеся на строительной площадке, должны носить защитные каски.

Рабочие должны быть обеспечены индивидуальными защитными средствами в соответствии с отраслевыми нормами и выполняемой работой.

Работы по монтажу наружных стеновых панелей, плит перекрытия, лестничных площадок, балконов и балконных ограждений, а также работы по герметизации, заделке швов с балконных плит выполняться при помощи монтажных поясов и ПВУ-2.

Согласно стандарта предприятия СТП 6532-05-84 готовность объекта к ведению СМР должна быть комиссионно проверена до начала работ. После окончания работ по устройству ростверка монтажные работы могут быть начаты только после письменного разрешения главного инженера предприятия.

Производство работ субподрядными организациями одновременно с монтажом железобетонных конструкций должно оформляться нарядом-допуском. Совмещение монтажных и специальных в одной захватке запрещается.

Передача крана субподрядным организациям во временную эксплуатацию производится только по акту установленной формы. У всех субподрядных организаций должны быть разработаны и согласованы в установленном порядке проекты производства работ на перемещение и подачу к рабочим местам материалов краном.

Начальники участков своими распоряжениями должны назначить из числа ИТР лиц, ответственных за безопасное производство работ по перемещению грузов кранами.

Сроки осмотров:

1. стропа и тарачерез 10 дней;

2. клещи и захватычерез 1 месяц;

3. траверсычерез 6 месяцев.

6. Выписка из СНиП 12-04-2002 «Безопасность труда в

строительстве»

Каменные работы

9.1 Организация работ

9.1.1 При выполнении каменных работ необходимо предусматривать мероприятия по предупреждению воздействия на работающих следующих опасных и вредных производственных факторов:

- расположение рабочих мест вблизи перепада по высоте 1,3 м и более;

- падение вышерасположенных материалов, конструкций и инструмента;

- самопроизвольное обрушение элементов конструкций;

- движущиеся части машин и передвигаемые ими конструкции и материалы.

9.1.2 При наличии опасных и вредных производственных факторов, указанных в 9.1.1, безопасность каменных работ должна быть обеспечена на основе выполнения содержащихся в организационно-технологической документации (ПОС, ППР и др.) следующих решений по охране труда:

- организация рабочих мест с указанием конструкции и места установки необходимых средств подмащивания, грузозахватных устройств, средств контейнеризации и тары;

- последовательность выполнения работ с учетом обеспечения устойчивости возводимых конструкций;

- определение конструкции и мест установки средств защиты от падения человека с высоты и падения предметов вблизи здания;

- дополнительные меры безопасности по обеспечению устойчивости каменной кладки в холодное время года.
