Сопряжения перекрытия со стенами заделывают вслед за монтажом перекрытия. В пустотных настилах при опирании их на наружные стены с целью изоляции заполняют пустоты легким бетоном или готовыми бетоннымии пробками на глубину не менее 120 мм. Также заделывают тяжелым бетоном или вкладышами пустоты в плитах, опирающихся на внутренние несущие стены. Это необходимо для предохранения опорных частей плит перекрытий от разрушения под давлением вышележащих конструкции.

Перемычки. Несущие перемычки в кирпичных зданиях, как и прогоны, устанавливают, поднимая за монтажные петли и укладывая на подготовленную растворную постель, а рядовые пермычки укладывают вручную. При монтаже обеспечивают точность уста­новки их по вертикальным отметкам, горизонтальность и размер площади опирания.

Лестничные марши и площадки. Элементы монтируют по мере возведения стен здания. Промежуточную площадку и первый марш устанавливают по ходу кладки внутренних стен лестничной клетки. Вторую (этажную) площадку и второй марш - по окончании кладки этажа.

До монтажа лестничных площадок и маршей проверяют их размеры. Затем размечают места установки площадок, наносят слой раствора и устанавливают площадку.

Положение установленной конструкции проверяют по вертикали и в плане. Для выверки положения лестничных площадок в плане (рис. 13) применяют деревянный шаблон 3, копирующий профиль опорной части лестничного марша.

Описание: C:\Documents and Settings\Admin\Рабочий стол\2011-01-03_141937.png

Рис. 172. Проверка положения лестничной площадки: I - плиты перекрытия, 2-промежуточная площадка, 3 - шаблон, 4- площадка

Сразу же после выверки положения площадки монтируют лестничный марш. Это позволяет отрегулировать взаимное положение лестничного марша и верхней площадки раньше, чем схватится раствор. Лестничный марш стропуют четырехветвевым стропом с двумя укороченными ветвями (рис. 14), которые придают поднимаемому элементу наклон немного больше проектного. При установке лестничного марша его сначала опирают на нижнюю площадку, а затем на верхнюю. Если посадка марша на опорные площадки будет идти наоборот, то он может сорваться с верхней площадки. При такой посадке марша может произойти также заклинивание его между верхней и нижней площадками.

Описание: C:\Documents and Settings\Admin\Рабочий стол\2011-01-03_141919.png

Рис. 14. Подъем лестничного марша четырехветвевым стропом:

1, 2 - скобы, 3 - ветви стропа, 4 – карабины

Перед установкой марша монтажники устраивают на опорных местах лестничных площадок постель из раствора, набрасывая и разравнивая его кельмами. При установке маршей один монтажник находится на нижней площадке, другой - на вышележащем перекрытии или на подмостях рядом с лестничной клеткой. Принимая марш, монтажник направляет его в лестничную клетку, двигаясь одновременно к верхней площадке. На высоте 30…40 см от места посадки марша оба монтажника прижимают его к стенке, дают машинисту крана сигнал и устанавливают на место сначала нижний конец марша, затем верхний. Неточности установки исправляют ломиками, после чего отцепляют строп, замоноличивают стыки между маршем и площадками цементным раствором и устанавливают инвентарные ограждения.

Допускаемые отклонения от проектного положения сборных лестничных маршей и площадок.

Отклонение отметки верха лестничной площадки от проектной …… 5

Отклонение площадок от горизонтал……………………………… 5

Разность отметок верхней поверхности смежных ступеней …………. 3

Отклонение от горизонтали проступей лестничного марша ……… 5

Лестничные марши без монтажных петель поднимают с применением вилочного захвата.

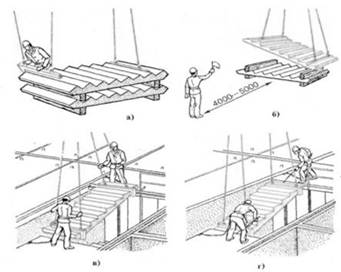

Последовательность операций монтажа на рис. 15, а…г.

Описание: C:\Documents and Settings\Admin\Рабочий стол\2011-01-03_141849.png

Рис. 15. Монтаж лестничного марша:

a - строповка вилочным захватом, 6 - подъем, в - прием и опускание, г - установка в проектное положение.

Балконные плиты. К монтажу балконных плит приступают по всей длине захватки после укладки перекрытия. Сначала устанавливают маячные плиты по краям захватки"Размечают на перекрытии и фиксируют рисками положение балконной плиты. На последующих этажах положение рисок дополнительно контролируют по балкону нижележащего этажа, пользуясь для этого отвесом. После установки маячных плит натягивают проволочную шнур-причалку по их наружному верхнему ребру на длину всей захватки и по ней устанавливают остальные плиты. Плиты стропуют обычно четырехветвевым стропом. Растворную постель разравнивают кельмой, не доводя на 2…3 см до обреза стены. Балконные плиты укладывают два монтажника, контролируя правильность опускания плиты по рискам и шнуру-причалке. Плита должна быть уложена горизонтально или с небольшим уклоном к свободному концу. Горизонтальность установки плиты проверяют, укладывая правило с уровнем в двух перпендикулярных направлениях. При уклоне в продольном направлении плиту поднимают и опускают заново, заменив растворную постель. Уклон в сторону здания устраняют при установке временных стоек или тяг.

Временные крепления устанавливают сразу после укладки плиты. Для этого стойки ставят на балкон нижележащего этажа и, пользуясь винтовкой распоркой, подпирают ими монтируемую плиту.

На крюке крана плита остается подвешенной, пока небудет установлено временное крепление, выверено положение плиты и приварены к анкерам закладные детали. Балконные плиты крепят, приваривая стальные стержни к монтажным петлям плит перекрытия и балкона.

Монтаж колонн, подкрановых балок, ферм, ригелей, плит покрытий при возведении промышленных зданий. Создание ядра жесткости

Монтаж строительных конструкций - это индустриальный, механизированный комплексный процесс возведения зданий или сооружений из готовых конструкций или их элементов.

1. Монтаж строительных конструкций состоит из подготовительных и основных процессов.

В подготовительные процессы входит:

· Транспортирование;

· Складирование;

· Укрупнительная сборка.

Основные процессы это:

· подготовка к подъему;

· подъем конструкций;

· установка на место;

· выверка;

· временное закрепление;

· замоноличивание стыков и швов;

· антикоррозионная защита отдельных элементов;

· окончательное закрепление конструкций.

2. Монтаж колонн. Монтаж начинают только после проверки отметок и положения в плане опор, опорных и закладных деталей. Монтаж колонн ведут по направлению вдоль пролета здания. При ширине пролета более 18м кран, перемещаясь вдоль одного из рядов колонн, устанавливает этот ряд колонн, монтируя по одной или по две колонны с одной стоянки, возвращается и ведет монтаж колонн другого ряда. Устанавливать колонны второго ряда нецелесообразно, т.к. вызовет задержку монтажа остальных конструкций из-за недостаточной прочности стыков. Кондуктор позволяет автоматизировать процесс выверки колонн и применять принудительную установку ее в проектное положение. Монтаж колонн обычно ведут самоходными стреловыми и башенными кранами. Колонны промышленных зданий монтируют, предварительно раскладывая их у места монтажа, или непосредственно с транспортных средств, которыми их подают в зону действия монтажного крана. С транспортных средств колонны монтируют способом поворота на весу.
