Оштукатуривание фасадов домов
Рефераты >> Строительство >> Оштукатуривание фасадов домов

4. Шлифовать, огрунтовывать, окрашивать и проклеивать.

5. Производить простую, улучшенную окраску при помощи кистей, валиками и краскопультом, эмалевым и маслеными составами в один и несколько тонов.

6. Покрывать поверхности лаками вручную.

7. Обрезать кромки вручную.

8. Проклеивать поверхности бумагой.

9. Оклеивать стены простыми обоями.

10. Приготавливать простые красочные составы и варить клей.

11. Производить известковую окраску и грунтовать поверхности. Экономно расходовать материалы. Бережно обращаться с инструментами и оборудованием. Применять передовые методы труда и организацию рабочего места: осуществлять самоконтроль выполненных работ, выполнять правила техники безопасности, производственной санитарии, пожарной безопасности.

Введение

Мастера строительной профессии — штукатур, маляр, камен­щик, облицовщик во все времена были в почете, всегда имели до­статочный заработок и работу.

Выдающиеся мастера этих строительных профессий увековечили свой труд в прекрасных творениях зодчества: в соборах Новго­рода и в уникальных дворцах Санкт-Петербурга, в контурах Москов­ского университета, и в архитектурных памятниках стиля русского модерна в Саратове, Самаре, Томске и Хабаровске.

Много прекрасных фасадов и интерьеров забытых дворцов и современных коттеджей радуют глаз жителей России. Во всем этом труд строителей-отделочников, чье мастерство восхищало не одно поколение России.

Оштукатуривание фасадов

обычными штукатурками вручную

а) организация работ по оштукатуриванию

Для оштукатуривания фасадов применяют леса шириной не менее 1,5 м, стойки которых должны отстоять от стены на рас­стояние не менее 40 см. Перед началом работ бригадир штукатуров должен убедиться в надежности и правильности устрой­ства лесов.

На уровне кровли леса накрывают навесом, что дает воз­можность вести работу в дождливое время.

Чтобы предохранить штукатуров, работающих на нижних этажах или настилах, от попадания раствора, на каждом ярусе укладывают доски настила до самой стены, но так чтобы их можно было снимать и перекладывать. Снимают доски, когда работу ведут напротив настила. После обработки накрывки до­ски настила убирают или отодвигают не менее чем на 50 см, чтобы предохранить штукатурку от загрязнения и образования полос и пятен от брызг стекающей с крыши дождевой воды.

Количество лесов устанавливают с расчетом на три захват­ки. Размер захватки зависит от количества рабочих в бригаде штукатуров.

До начала работ необходимо также проверить готовность материалов. Песок и известь должны быть защищены от за­грязнения. Известковое тесто должно быть выдержано не менее месяца до начала работ. Сухая цветная смесь для накрывки должна быть заготовлена целой партией на всю работу. Хра­нить ее в складе нужно в месте, защищенном от сырости и за­грязнения. Если смесь заготовляют партиями, то следует одну партию применять для отделки одной стены, другую — для дру­гой и т. д. Партию смеси перед приготовлением раствора обяза­тельно перемешивают.

Фронт штукатурных работ делят на захватки. Работу выпол­няет бригада, состоящая из звеньев.

Прежде всего, вся бригада занимается подготовительными работами. Очищают фасад от загрязнений, насекают поверх­ность, выбирают швы, срубают неровности. После этого прове­шивают поверхности, устраивают марки и маяки. В наметистых местах вбивают гвозди и оплетают их проволокой или на­тягивают сетку с крупными ячейками.

По мере выполнения работ первое звено промывает и увлажняет поверхно­сти, закрывает остекленные окна и бал­конные двери, наносит подготовительный слой грунта, нацарапывает и обрабаты­вает его, а также навешивает правила и вытягивает в грунте тяги.

После соответствующей выдержки второе звено приступает к вытягиванию карнизов и тяг, выполнению цветной накрывки, одновременно отделывая высту­пающие части зданий: ниши, пилястры, откосы.

Вслед за ними третье звено покрыва­ет цветным раствором гладкие части стен.

По мере схватывания раствора чет­вертое звено обрабатывает поверхности, покрытые цветным раствором под факту­ру, и исправляет дефекты, которые могут быть после разборки лесов.

Пятое звено продолжает подготови­тельные работы.

По мере выполнения работ звенья ме­няются местами.

Подготовительные слои или грунт, а также накрывочные слои на мелком заполнителе наносят с помощью растворонасоса. Растворы с круп­нозернистыми заполнителями перекачиваются и наносятся плохо. Верхние части карнизов, тяг, полочек, выступов не отделывают цветной накрывкой. Их в процессе выполнения грунта покрывают цементным раствором состава 1:3 и заглаживают или железнят. Эти работы можно выполнить и после нанесения цветной накрывки и ее высыхания, но до разборки лесов и покрытия кровельной сталью.

Ограждающие части красят за два-три раза масляной краской. Это предохраняет их от разрушения дождевыми и талыми водами.

Все тяги и выступающие за плоскость стены части после отделки временно закрывают, чтобы предохранить от смачива­ния и размывания дождевыми водами, которые образуют пятна и потеки.

В зависимости от насыщенности фасада архитектурными де­талями для получения однотонной штукатурки поверхность его делят на захватки различных размеров, которые можно выпол­нить без перерыва при накрывке цветным раствором за 2-6 ч.

Самые удобные для отделки декоративной штукатуркой фа­сады те, которые имеют пояски, колонны, пилястры, так как захватки в этом случае могут быть небольшими и работы на них можно выполнить за короткий срок.

Рассмотрим на примерах расстановку рабочих при оштука­туривании фасадов.

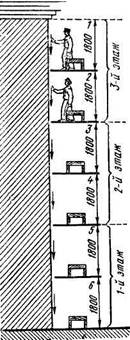

На фасаде с пилястрами, идущими по всей высоте, и не имеющем междуэтажных поясков или карнизов, захватки делают вертикальными от угла до пилястры и от пиляст­ры до пилястры (рис.1). В первую очередь вытягивают вен­чающий карниз по всей длине фасада. Затем отделывают пи­лястры.

Рис.1. Оштукатуривание фасада узкими захватками,

идущими по высоте между пилястрами

Тянутые наличники и сандрики по окнам выполняют одно­временно с оконными и дверными откосами. Перед накрывкой стен их закрывают.

Затем приступают к отделке стен. Для этого каждую захватку делят на карты настилами на леса так, чтобы на каждом этаже их было две высотой до 1,8 м (на рисунке они обозна­чены цифрами 1-6). До начала работ на каждую карту до­ставляют ящики со смесью и воду. Когда применяют сухие смеси, то раствор из них приготовляют за 5-10 мин до прихода штукатуров на карту. Штукатуры приходят на первую карту и приступают к накрывке, но так, чтобы она была спущена на 10-20 см ниже настила и тем самым выходила на вторую карту.
