Организация производства модулей домов на основе несъемной опалубки из пеноплистирола
Рефераты >> Строительство >> Организация производства модулей домов на основе несъемной опалубки из пеноплистирола

Следовательно, при средней стоимости коттеджа на вторичном рынке сегодня $658/ кв. м стоимость в последующем составит:

· В 2006 году – $ 789,6/кв. м

· В 2007 году – $ 947,52/кв. м

Что касается нового строительства в сегменте коттеджных поселков, то, по расчетам аналитиков London Consulting & Management Company | LCMC, объем ввода жилой недвижимости в коттеджных поселках в 2006 году должен составить 106 122 кв. м за счет поселков «Северные Шершни-1», «Градский прииск», «Солнечная Долина-2», «Солнечная Долина-3», «Райский».

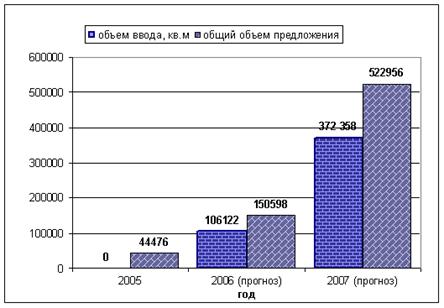

На рис. 3.7 показана примерная динамика ввода площадей в котеджных поселках вокруг Челябинска.

Рис. 3.7. Прогноз ввода жилья вкоттеджных поселках Челябинска

Итого общий объем предложения жилой недвижимости в коттеджных поселках составит 150 598 кв. м. Прирост общего объема предложения составит 3, 38 раза.

Ввод жилой недвижимости в коттеджных поселках в 2007 году планируется в объеме 372 358 кв. м за счет поселков «Северные Шершни-2», «Озерный», «Солнечная Долина-2», «Солнечная Долина-3», «Райский».

Итого общий объем предложения жилой недвижимости в коттеджных поселках составит 522 956 кв. м. Прирост составит 3,47 раз.

Приведенные цифры говорят о серьезном росте инвестиционной активности и объемов качественного предложения на рынке коттеджных поселков Челябинской области, обусловленном появлением нового платежеспособного слоя, отдающего предпочтение «растительной жизни» за городской чертой, а также более благоприятными условиями для деятельности строительной индустрии в области.

3.12 Анализ цен на рынке жилья Челябинска

Среднемесячная заработная плата населения, не сопоставима со стоимостью 1 кв. метра жилой площади.

В январе – марте 2006 года средняя цена 1 квадратного метра квартир в среднем ценовом диапазоне составила 25 000 – 33 000 рублей, при среднемесячной заработной плате 7 612,4 рубля.

При том, заработная плата с 2000 по 2005 год выросла в 3,8 раза, а средняя цена квадратного метра жилья в аналогичный период выросла в 4,6 – 6 раза.

В верхнем ценовом сегменте цена составила 40 000 рублей, а в оптимальном ценовом сегменте – 18 000 – 25 000 рублей.

И тем не менее, наблюдается устойчивый спрос на жилье, несмотря на высокие цены за 1 м².

На 1 апреля 2006 года средняя цена предложений в разрезе районов составила:

Рис. 3.8. Цена предложения 1 кв. метра жилья в разрезе микрорайонов города Челябинска

4. План производства

4.1 Строительная часть

Последовательность строительных работ

Подготовительные работы:

1. Подготовка территории – срез растительного слоя и т.д.

2. Подготовка арматуры – нарезка, сварка решёток.

3. Организация работ по плитам перекрытия.

Работы по коробке дома:

· вынос осей и геодезическая подготовка;

· установка элементов опалубки стен и временное закрепление стен подкосами;

· установка вертикального несущего арматурного каркаса (согласно проекту) в опалубку;

· установка горизонтальных стяжных элементов;

· установка элементов проемообразователей и проектное закрепление их подкосами;

· выверка опалубки и оформления акта приемки;

· укладка бетона в конструкцию опалубки;

· выдержка бетона до набора 30% проектной прочности, но не менее 1,5 МПа;

· укладка опалубочных элементов перекрытий;

· установка строительных лесов под перекрытием;

· установка арматурных каркасов монолитного пояса;

· укладка арматурных каркасов между опалубочными элементами перекрытия;

· укладка арматурной сетки поверху опалубочных элементов;

· укладка бетона в конструкцию перекрытия;

· выдержка бетона до достижения прочности 70% проектной;

· геодезическая съемка и выверка размеров здания на отметке 0.00;

· оформление акта приемки.

Возведение первого этажа здания:

· После выноса осей здания на рабочий горизонт 1-го этажа, производят их закрепление, путем укладки направляющих швеллеров из оцинкованной листовой стали, на которые после геодезической выверки и закрепления в проектном положении, далее устанавливают внутреннюю часть опалубки.

· Установку опалубки стен системы начинают с углов, определяющих конфигурацию здания в плане. Дальнейший монтаж опалубки стен производят последовательно с одновременной установкой вертикальных несущих арматурных каркасов.

· После установки стяжных элементов между секциями опалубки и закрепления элементов проемообразователей, производят выверку положения углов и вертикальность опалубки.

· Составляют акт приемки конструкции опалубки, устраивают средства подмащивания поверху внутренней части опалубки и устанавливают направляющий швеллер из листовой оцинкованной стали. Производят укладку бетонной смеси и лабораторный контроль качества бетона.

· Бетон выдерживают до набора 70% проектной прочности, затем на строительные леса укладывают опалубочные элементы перекрытий.

· После выполнения всех операций устанавливают арматурный каркас монолитного пояса и укладывают несущий арматурный каркас между опалубочными элементами перекрытия, составляют акт приемки и производят укладку бетона.

Возведение второго и последующих этажей здания:

Возведение 2-го и последующих этажей здания производят в последовательности, аналогичной возведению первого этажа.

Завершающие работы:

· В процессе укладки бетонной смеси в конструкцию опалубки производят лабораторные испытания образцов, изготовленных и хранящихся в тех же условиях, что и бетон основной конструкции.

· Работы по бетонированию конструкций на вышележащих этажах начинают после достижения бетоном нижележащих конструкций 30% проектной прочности, но не менее 1,5 МПа. Поддерживающие элементы временного крепления это стойки, прогоны, подкосы и т.д., должны быть сохранены.

· В этот период выполняют подготовительные работы по установке опалубки вышележащего этажа и бетонированию стен.

· При наличии второго комплекта технологической оснастки устанавливают опалубочные элементы перекрытия последующего этажа. При этом опорные стойки располагают одну над другой. Бетонирование перекрытия производят при достижении бетоном 50% проектной прочности конструкции нижележащего этажа.

· Кровельный работы, стеновая отделка, установка окон и дверей.

Программа строительства

Программа вывода строительной линии на производственную мощность - отображает количество построенных домов в каждом квартале:

Таблица 4.1. График выхода на проектную мощность

Комплекты изделий

Кол-во домо-комплектов, шт.

1 кварталл 2008

2 квартал

2008

3 квартал

2008

4 квартал

2008

Стены домов

21

41

58

83

Плиты перекрытия для домов

21

41

58

83

Окна

21

41

58

83

Двери

21

41

58

83

Кровля

21

41

58

83

Бетон

21

41

58

83

Отделочные работы

21

41

58

83

Загрузка мощностей

25%

50%

70%

100%
