Монтаж у кам’яних будовах плит перекриття
Рефераты >> Строительство >> Монтаж у кам’яних будовах плит перекриття

Білий портландцемент. Отримують з білих каолінових і чистих вапняків або крейди з мінімальним вмістом окислів заліза, марганцю і хрому. На основі білого цементу і лугостійких пігментів (сурику, ультрамарину) отримують кольорові цементи. Марки таких цементів: 300,400, 500. Ці цементи застосовують для опоряджувальних робіт.

3. Інструменти, приладдя, інвентар

При виробництві кам'яної кладки використовують також різний і н в е н т а р.

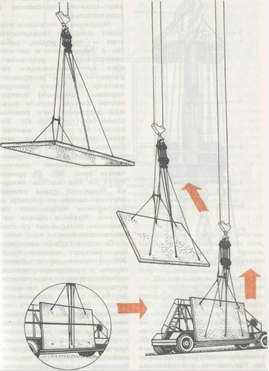

Установка об'ємом до 2 м3 служить для прийому, підігріву, перемішування і порційної видачі товарного розчину і витратну тару для доставки до робочого місця каменяра.

УСТАНОВКА ДЛЯ ПРИЙОМУ І ВИДАЧІ РОЗЧИНУ

1 - рама; 2 - ємність з гвинтом усередині для перемішування розчину;

3 - моторний відсік; 4 - кришка; 5 - секторний затвор для видачі розчину; 6 - підвіска

Бункер з щелепним затвором (12) об'ємом до 1,2 м3 призначено для приймання і подачі розчину на робоче місце муляра.

БУНКЕР З ЩЕЛЕПНИМ ЗАТВОРОМ

1 - штурвал з тягою; 2 - затвор

Металевий ящик (13) розчину об'ємом 0,24 м3 служить для подачі розчину на робоче місце муляра. Допускається підйом в гірлянді (до шести ящиків одночасно).

МЕТАЛЕВИЙ ЯЩИК РОЗЧИНУ

1 - вантажопідйомна петля; 2 - строп

Переносні світильники (17) у вигляді розсувної рами з телескопічною стійкою, що має плафони, освітлюють робоче місце в темну пору доби.

ПЕРЕНОСНИЙ СВІТИЛЬНИК

1 - розсувна рама; 2 - телескопічна стійка; 3 - провод; 4 - плафон

Контейнер (18) для зберігання одягу, інструменту і приладдя бригади мулярів має відділення для двох змін. Технологічно необхідний набір інструменту, пристосувань та інвентаря, розрахований на бригаду мулярів, називають нормокомплектом. Його бережливе використання сприяє підвищенню якості і продуктивності праці муляра.

МЕТАЛЕВИЙ КОНТЕЙНЕР

1 - петлі; 2 - двостулкові двері

4. Технологічний процес

Після завершення мурування поверху приступають до монтажу плит міжповерхового перекриття.

Підготовчий етап. До початку укладання плит опорні поверхні стін перевірте нівеліром або водяним рівнем і у разі необхідності мурування вирівняйте стяжкою з цементного розчину.

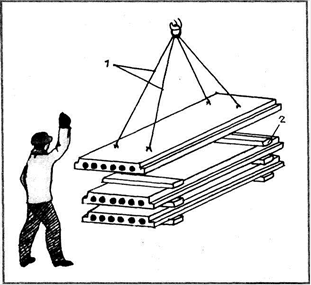

СТРОПУВАННЯ ПЛИТ ПЕРЕКРИТТЯ:

1) чотиривітковий строп;

2) підкладка

Стропують плити міжповерхового перекриття чотиривітковим стропом і подають до місця укладання у горизонтальному положенні. Склад ланки становить 4 чоловіка.

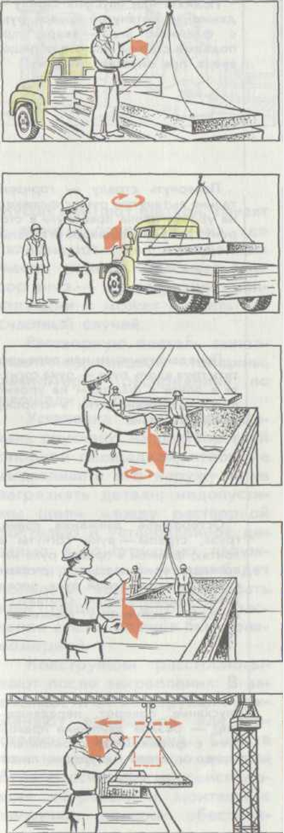

УНІВЕРСАЛЬНИЙ ВАНТАЖОЗАХВАТНИЙ ПРИСТРІЙ З ГІДРОКАНТОВАЧЕМ: 1 - верхня обойма поліспас, 2 - гідротормоз, 3 - нижня обойма поліспасту, 4 - розчалка, 5 - блочна підвіска, 6 - стропи кріплення панелі на панелі-возі, прибирає столик-стремянку і дає машиністу крана команду натягнути гілки.

Переконавшись в надійності стропування, він відходить у безпечну зону і дає команду підняти панель. Машиніст крана плавно піднімає плиту.

Укладання першої плити перекриття:

1) помости-площадки;

2) розчинова постіль завтовшки 10-15 мм;

3) плита перекриття.

Плита з обох боків повинна мати однакові розміри площі опирання. Глибина опирання має бути не менше 100 мм. Під час укладання плити перекриття необхідно стежити, щоб стеля у приміщенні була горизонтальною і перепади по висоті не перевищували 3 мм. Якщо встановлену конструкцію необхідно перекласти, її піднімають, очищають від розчину й встановлюють заново.

Укладати плити починають з торцевих стін будинку або від сходової клітки з інвентарних помостів.

Попередньо на опорну поверхню стіни розстеляють розчинову постіль завтовшки 10-15 мм.

Наступні плити вкладають подібно до першої. Двоє монтажників приймають плиту, подану краном, не послаблюючи натягу гілок стропа, спрямовують її у проектне положення.

Укладання першої плити перекриття:

1) помости-площадки;

2) розчинова постіль завтовшки 10-15 мм;

3) плита перекриття

Шви між панелями замазують розчином марки 100, а місця з'єднання панелей зі стінами і торці заповнюють розчином. Зі стінами будинку і між собою плити перекриття з'єднують сталевими зв'язками панель, відводить її в сторону, щоб не пошкодити панелі віз при повороті панелі з вертикального положення в горизонтальне.

Монтажники кельмами розстиляють опорну поверхню стін і перегородок, працюючи з перекриття і з драбини, встановленої на нижчележачому перекритті. Потім укладають розчин по всьому контуру торцевих (опорних) поверхонь панелей стін і кельмою розстилають його рівним шаром. По закінченні цієї роботи, монтажники піднімаються на вже покладену панель монтуємого перекриття і приймають що подається краном панель, орієнтуючи її над місцем укладки. Машиніст крана плавно опускає панель на розчин, а монтажники направляють її руками. Крайні панелі перекриття укладають з драбин.

Залишаючи стропи натягнутими, рихтують панель ломиком, послаблюють стропи і перевіряють рівнем горизонтальність поверхні і положення панелі по висоті. Якщо панель укладена по висоті неправильно, то її піднімають, відводять убік, заново готують розчинну постіль і знову укладають. Краї панелей і плит перекриття повинні надійно опиратися на стінові панелі. Якщо ширина опорної частини не відповідає проектній, панель піднімають, укладають заново або виправляють її положенню монтажними ломи.

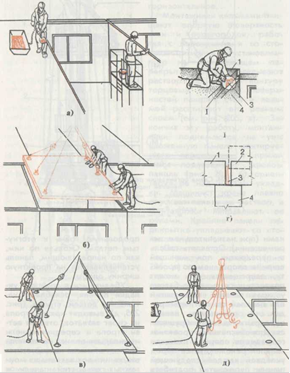

УКЛАДАННЯ ПАНЕЛЕЙ ПЕРЕКРИТТЯ:

а - розстеляння розчину, б - укладання панелі, в - рихтування панелі, г - підгинання четель на опорній поверхні, д - розстроповка; 1 - панель перекриття, 2 - монтуєма панель, 3 - монтажна петля, 4 - внутрішня стінова панель.

РИХТУВАННЯ ПЛИТИ, ЩО УСТАНОВЛЮЮТЬ ЗА ДОПОМОГОЮ ЛОМА:

а) розміри площі опирання; б) перепади в місцях поздовжніх стиків

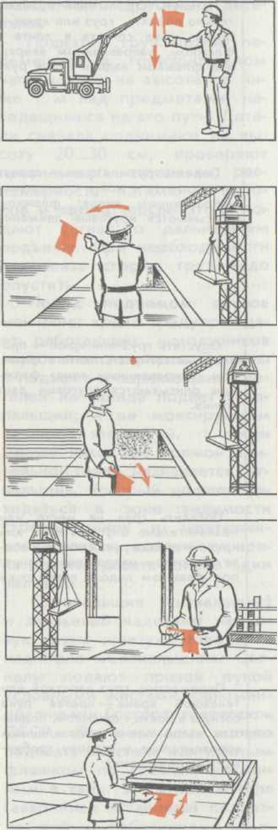

СИГНАЛИ ПРИ МОНТАЖУ ПЛИТ.

5. Організація праці і робочого місця

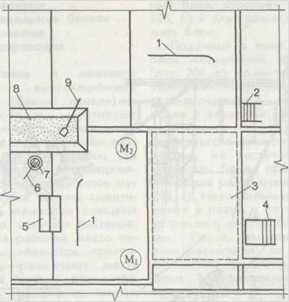

Схема організації робочого місця при укладанні панелей перекриття:

1 - ломи, 2 - сходи, 3 - місце яке укладається панелі, 4 - столик-драбина, 5 - ящик з інструментом, 6 - мітла, 7 - відро з водою, 8 - ящик з розчином, 9 - лопата; М1, і М2, - монтажники.
