Технология производства бетонных работ при возведении фундаментов
Рефераты >> Строительство >> Технология производства бетонных работ при возведении фундаментов

Последовательность установки панелей. Установку панелей начинают с наиболее удаленной точки и производят «на кран». На последовательность установки панелей влияют:

- наличие оклеечной изоляции в стыках. При этом сначала устанавливают наружные стеновые панели, устраивают оклеечную изоляцию и монтируют внутренние панели;

- величина разрезки наружных стеновых панелей. При разрезке панелей на две комнаты, сначала устанавливают внутренние панели, затем закрывают наружной стеновой панелью;

- наличие замковых соединений в стыках. При наличии замковых соединений в стыках панели монтируют замкнутыми ячейками.

Перед монтажом стеновых панелей необходимо установить отметку монтажного горизонта. За отметку монтажного горизонта принимают наиболее высокую отметку перекрытия.

По приемам, обеспечивающим установку панелей в проектное положение, различают:

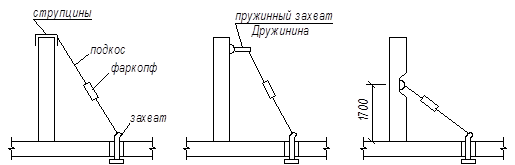

- свободный метод монтажа, при котором панели устанавливают по рискам и маякам. Временное крепление панелей осуществляют с помощью подкосов. Риски наносят масляной краской по перекрытию. Для удобства работы наносят не ось, а грань панели. Временное крепление стеновых панелей приведено на рис. 3.4.

Рис. 3.4. Временное крепление стеновых панелей

- полупринудительный метод монтажа предусматривает применение специальной оснастки, состоящей из объемных кондукторов ТУР, трубчатых связей и вилочных фиксаторов. Монтаж панелей начинают с внутренних поперечных стен. Положение низа панелей определяется наличием вилочных фиксаторов, а положение верха – длиной трубчатых тяг. Наружные стеновые панели крепят удлиненными струбцинами к трубчатым тягам. Потом монтируют ленту плит перекрытия, снимают трубчатые тяги и монтируют остальные плиты перекрытия;

- принудительный метод (пространственной самофиксации) основан на использовании цилиндрических фиксаторов с шайбами, лунок в панелях и замковых соединений, обеспечивающих соосность панелей. Монтаж панелей начинают с установки базового элемента, которым является санитарно-техническая кабина или внутренняя стеновая панель. Базовый элемент тщательно выверяют, закрепляют и от него производят монтаж стеновых панелей замкнутыми ячейками.

Предельные отклонения элементов смонтированных железобетонных конструкций, допустимые при приемке, определяют на основе расчета геометрической точности их положения как единой взаимосвязанной системы. При отсутствии специальных указаний проекта эти отклонения (в миллиметрах) не должны превышать величин, приведенных ниже:

- смещение осей фундаментных блоков и стаканов фундаментов относительно разбивочных осей…………………………………… .10;

- отклонение отметок верхних опорных поверхностей элементов фундаментов………………………………………………………………- 10;

- отклонение отметок дна стаканов фундаментов……………… . - 20;

- отклонение осей или граней панелей стен, колонн и объемных блоков в нижнем сечении относительно разбивочных осей или ориентирных рисок - 5;

- отклонение осей колонн зданий и сооружений в верхнем сечении относительно разбивочных осей при высоте колонны:

До 8 м………………………………………………………… .20;

8–16 м……………………………………………………………25;

16 – 25 м……………………………………………………… 32;

25 – 40 м……………………………………………………… 40;

- смещение осей ригелей и прогонов, ферм и балок по нижнему поясу относительно осей на опорных конструкциях…………………….…… .5;

- отклонения расстояний между осями ферм (балок) по нижнему поясу относительно осей на опорах покрытий (перекрытий) в уровне верхних поясов………………………………………………………………… .20;

- отклонения плоскостей стеновых панелей в верхнем сечении от вертикали…………………………………………………………………… 10;

- разность отметок верха колонн или опорных площадок каждого яруса, либо этажа многоэтажных зданий, а также стеновых панелей одноэтажных зданий в пределах выверяемого участка при установке:

контактной (n – порядковый номер яруса)………………… 12 + 2n;

по маякам……………………………………………………………10;

- разность отметок лицевых поверхностей двух смежных плит перекрытий в стыке при длине плит:

до 4 м………………………………………….……………… …….5;

свыше 4 м……………………………………………………………10;

- смещение в плане плит покрытий или перекрытий относительно их проектного положения на опорных поверхностях, узлах ферм и других несущих конструкций……………………………………………………….10;

- смещение продольной оси подкрановой балки на опорной поверхности колонны от проектного положения………………………….8;

- отклонение отметок верхних полок подкрановых балок на двух соседних колоннах вдоль ряда и на двух колоннах в одном поперечном разрезе пролета………………………………………………………± 16;

- смещение оси подкранового рельса с оси подкрановой балки………20.
