Технология организации укладки трубопровода
Рефераты >> Строительство >> Технология организации укладки трубопровода

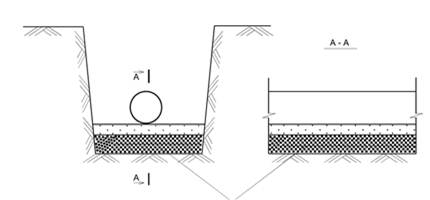

Описание: C:\Documents and Settings\Дарья\Рабочий стол\6.gif

Засыпается и уплотняется до такой же плотности, что и грунт основания

Засыпка траншеи может осуществляться вынутым из нее грунтом при условии, что размер самых крупных валунов в нем не превышает 300 мм. Размер камней, однако, не должен превышать 60 мм там, где слой защитной обсыпки трубы менее 0,3 м до ее верха.

Глава 2. Калькуляция затрат труда и машинного времени

Дано:

Глубина заложения -1,3 м

Длина трубопровода – 5200 м

Диаметр труб – 140, 160 мм

Таблица 1 Ведомость объемов работ

Наименование работ

Ед. изм.

Количество

1

Работы подготовительного периода

м³

5925

2

Разработка грунта экскаватором, емкость ковша 0,65 м³, группа грунтов 1

м³

11510

3

Разработка грунта вручную

м³

1285

4

Укладка трубопровода

км

5,2

5

Промывка и дезинфекция трубопроводов

км

5,2

6

Засыпка котлована бульдозером при перемещении грунта до 5м, гр. грунтов 1

м³

12795

7

Неучтенные работы



8

Благоустройство территории



9

Сдача объекта в эксплуатацию



Расчет объемов работ:

1. S1=5202,6*4,1=21330,7 м2

S2=5202*3,5=18207 м2

м2

2. S1=18207 м2

S2=5200,3*1,8=9360,54 м2

м2

3. S1=5200,3*1,8=9360,54 м2

S2=5200*1,5=7800 м2

м2

4. V6=V2+V3

V6=11509,66+1285,26=12794,92 м2

Таблица 2 Расчет трудоемкости

Наименование работ

Ед.из

Норм.время

Трудоемкость

Требуемые машины

Раб(ч/ч)

Маш(м/ч)

Раб(ч/дн)

Маш(м/дн)

1

Работы подготовительного периода

1000м³



15,5



11,5

Бульдозер Д-271

2

Разработка грунта экскаватором, емкость ковша 0,65 м³, группа грунтов 1

1000м³



26,01



37,42

Экскаватор ЭО-4112

3

Разработка грунта вручную

10м³

11,95



191,9



4

Укладка трубопровода

1км

360,88

234,572

47,35

30,78

Кран КС-1502

5

Промывка и дезинфекция трубопроводов

1км

78,44



50,986



6

Засыпка котлована бульдозером при перемещении грунта до 5м, гр. грунтов 1

1000м³



15,5



24,79

Бульдозер Д-271

7

Неучтенные работы



8

Благоустройство территории



9

Сдача объекта в эксплуатацию



Расчет трудоемкости:

1.

2.

3.

4.
