Разработка технологической карты на возведение кирпичного зданияРефераты >> Строительство >> Разработка технологической карты на возведение кирпичного здания
V работ = 12,8*24,8 = 317,44 м2
Нврем = 100 м2 – 21,52 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 100 м2/21,52 чел-час = 4,64 м2/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*4,64 м2/час = 37,12 м2/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 317,44 м2/37,12 м2/см = 8,55 чел-смен
17. Монтаж фундаментных блоков.
Vработ = 183 шт.
Нврем = 1 шт. – 0,78 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 1 шт./0,78 чел-час = 1,28 шт./час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*1,28 шт./час = 10,24 шт./см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 183 шт./10,24 шт./см = 17,87 чел-смен
Нврем = 1 шт. – 0,26 маш-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 1 шт./0,26 маш-час = 3,85 шт./час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*3,85 шт./час = 30,8 шт./см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 183 шт./30,8 шт./см = 5,9 маш-смен
18. Монтаж плит перекрытий.
V работ = 30 шт.
Нврем = 1 шт. – 0,72 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 1 шт./0,72 чел-час = 1,39 шт./час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*1,39 шт./час = 11,12 шт./см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 30 шт./11,12 шт./см = 2,7 чел-смен
Нврем = 1 шт. – 0,18 маш-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нвыр. = 1 шт./0,18 маш-час = 5,6 шт./час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*5,6 шт./час = 44,8 шт./см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 30 шт./44,8 шт./см = 0,67 маш-смен
19. Устройство вертикальной гидроизоляции в 3 слоя.
V работ = (24,8*6*2+12,8*6*2)*3 = 1353,6 м2
Нврем = 100 м2 – 68 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 100 м2/68 чел-час = 1,47 м2/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*1,47 м2/час = 11,76 м2/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 1353,6 м2/11,76 м2/см = 115,1 чел-смен
20. Устройство защитной стенки из красного керамического кирпича.
V работ = (25*6*2+13*6*2) = 456 м2
Нврем = 1 м2 – 0,48 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 1 м2/0,42 чел-час = 2,38 м2/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*2,38 м2/час = 19,04 м2/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 456 м2/19,04 м2/см = 24 чел-смен
21. Обратная засыпка котлована.
1.Песок 1,5 м
Vб = 30*3,6*1,5 + 12,4*3,6*1,5 = 229 м3
Нврем = 100 м3 – 3 маш-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 100 м3/3 маш-час = 33,33 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*33,33 м3/час = 266,67 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 229 м3/266,67 м3/см = 0,86 маш-смен
Vз = 26,8*2*1,5 + 12,8*2*1,5 = 118,8 м3
Нврем = 1 м3 – 1,3 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 1 м3/1,3 чел-час = 0,77 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*0,77 м3/час = 6,16 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 118,8 м3/6,16 м3/см = 19,3 чел-смен
2.Супесь1 м.
Vб = 30,5*4,6*1 + 12,4*4,6*1 = 197,34 м3
Нврем = 100 м3 – 3 маш-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 100 м3/3 маш-час = 33,33 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*33,33 м3/час = 266,67 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 197,34 м3/266,67 м3/см = 0,74 маш-смен
Vз = 26,8*2*1 + 12,8*2*1= 79,2 м3
Нврем = 1 м3 – 1,3 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 1 м3/1,3 чел-час = 0,77 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*0,77 м3/час = 6,16 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 79,2 м3/6,16 м3/см =12,86 чел-смен
3. Суглинок 1 м.
Vб = 31*5,6*1 + 12,4*5,6*1 = 243,04 м3
Нврем = 100 м3 – 3 маш-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 100 м3/3 маш-час = 33,33 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*33,33 м3/час = 266,67 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 243,04 м3/266,67 м3/см = 0,91 маш-смен
Vз = 26,8*2*1 + 12,8*2*1= 79,2 м3
Нврем = 1 м3 – 1,3 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 1 м3/1,3 чел-час = 0,77 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*0,77 м3/час = 6,16 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 79,2 м3/6,16 м3/см =12,86 чел-смен
4. Глина 0,8 м.
Vб = 32*6,6*0,8 + 12,4*6,6*0,8 = 234,43 м3
Нврем = 100 м3 – 3 маш-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 100 м3/3 маш-час = 33,33 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*33,33 м3/час = 266,67 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 234,43 м3/266,67 м3/см = 0,9 маш-смен
Vз = 26,8*2*0,7 + 12,8*2*0,7= 63,36 м3
Нврем = 1 м3 – 1,3 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нвыр. = 1 м3/1,3 чел-час = 0,77 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*0,77 м3/час = 6,16 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 63,36 м3/6,16 м3/см = 10,3 чел-смен
Растительный слой.
Vз = 70 м3 – см. сводную ведомость
Нврем = 1 м3 – 1,3 чел-час
А) Норма выработки в час
Нвыр час = Ед. изм./ Нврем = 1 м3/1,3 чел-час = 0,77 м3/час
Б) Норма выработки в смену
Нвыр см= 8*Нвыр час = 8*0,77 м3/час = 6,16 м3/см
В) Продолжительность работ в сменах
Тр = Vработ/Нвыр см = 70 м3/6,16 м3/см =11,4 чел-смен
1.3 Организация и технология выполнения работ
1. Отрывка котлована под фундамент.
Сначала производится геодезическая разметка пятна строительства. Затем подготавливается территория: вырубается кустарник, срезаются деревья, выкорчевываются пни. Следующим этапом работы является срезка растительного слоя и складирование его в отдельные кавальеры. Кавальеры следует располагать на расстоянии 50 м от котлована. Далее производится отрывка котлована лобовыми и боковыми забоями, а разработанный грунт также складывается в отдельные кавальеры (отдельно глина, суглинок, супесь и песок). Отрывка котлована производится экскаватором типа "прямая лопата" с последующей погрузкой разработанного грунта на самосвал.

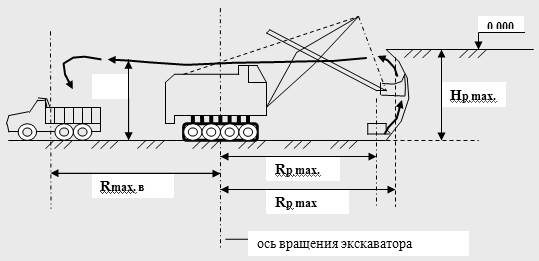

Паспортные характеристики экскаватора "прямая лопата".
Rp max – наибольший радиус резания грунта
Rcт max – наибольший радиус резания грунта на уровне стоянки
Rв max – наибольший радиус выгрузки грунта
Hp max – наибольшая высота резания
Нв - высота выгрузки при наибольшем радиусе выгрузки
