Разработка технологической карты на возведение кирпичного здания
Рефераты >> Строительство >> Разработка технологической карты на возведение кирпичного здания

Содержание

1. Технологическая карта сооружения цокольного этажа

1.1 Область применения

1.2 Калькуляция затрат труда и машинного времени

1.3 Организация и технология выполнения работ

1.4 Требования к качеству при приемке работ

1.5 График производства работ

1.6 Материально – технические ресурсы

1.7 Охрана труда и техника безопасности

1.8 Технико-экономические показатели по возведению цокольного этажа здания

2. Технологическая карта сооружения надземной части здания

2.1 Область применения

2.2 Калькуляция затрат труда и машинного времени

2.3 Организация и технология выполнения работ

2.4 Требования к качеству при приемке работ

2.5 Материально – технические ресурсы

2.6 Охрана труда и техника безопасности

2.7 Технико-экономические показатели по возведению цокольного этажа здания

цокольный этаж затрата строительство

1. Технологическая карта сооружения цокольного этажа

1.1 Область применения

Целью данной курсовой работы является возведение жилого кирпичного дома. Исходные размеры здания составляют: длина 24 м, ширина 12 м, высота этажа 3 метра, 4 этажа.

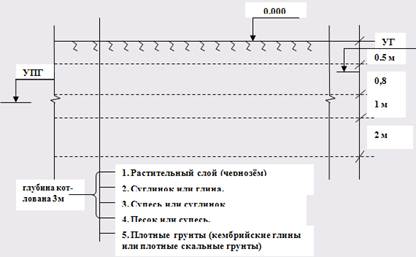

Местом строительства является город Ярославль. Ярославль - крупный культурный, промышленный и научный центр России, расположенный в 282 км на северо-восток от Москвы и в 750 км от Санкт-Петербурга в живописном месте на слиянии рек Волги и Которосли. Ярославль расположен в средней полосе России, в умеренном климатическом поясе Уровень промерзания грунтов составляет 1,5 м. В данном проекте мы имеем грунт II группы. Положительным фактором для города является сохранение строительного комплекса. В общем объеме производства строительство составляет около 4%. В отрасли занято около 5% работающего населения. Всего за период 1995-1999 построено 9 535 квартир, общей площадью 615,7 тыс.м.2, в том числе по городскому заказу - 2 270 квартир общей площадью 133,3 тыс. м2.

Жилищное строительство связано с развитием инженерной инфраструктуры города. В городе ведется строительство водоочистной станции Воздвиженье, 3-й очереди городских очистных сооружений, котельных, теплотрасс, сетей, объектов водопровода и канализации.

Раздел 2. Калькуляция затрат труда и машинного времени.

Исходными данными этого раздела является сводная ведомость сборных конструктивных элементов, материалов, изделий и деталей и соответствующие расчеты.

п/п

Наименование работ

Ед. изм.

Объем работ

Обоснование ЕниР и др.

Норма времени



На ед. изм.

На объем раьот



Чел-час

Маш-час

Чел-час

Маш-час

1

Разработка грунта котлована экскаватором типа "прямая лопата" с погрузкой на транспортное средство

100 м3

1621,05

Е2-1-8



2,1



34



2

Доработка грунта котлована вручную

1 м3

73,95

Е2-1-47

1,3



96,1



3

Устройство песчаного основания под фундамент толщиной 0,2 м

100 м3

108

Е2-1-47



3,3



3,6



4

Устройство щебеночной подготовки под фундамент толщиной 0,1 м

100 м3

54

Е2-1-47



3,3



1,8



5

Отрывка траншеи под дренажные лотки

100 м3

34,56

Е2-1-8



5,8



2



6

Монтаж дренажных лотков и колодцев

100м3 сборных конструкций

4,13

СНиП IV-2-82



40



1,7



7

Укладка дренажных керамических труб диаметром 150 мм

100 м.п.

92

Е2-1-47

133



122,4



8

Укладка в дренажные канавы песка природного

1 м3

11,52

Е2-1-47

0,06



0,7



9

Засыпка дренажных лотков щебнем 3 фракций

1 м3

17,28

Е2-1-47

0,08



1,38



10

Устройство опалубки для бетонирования монолитной железобетонной плиты под фундамент

1 м2

23,76

Е4-1-34

0,51



12,11



11

Устройство арматурной сетки

1 сетка 4х2 м

89

Е4-1-44

0,42



37,38



12

Устройство хомутов между верхней и нижней арматурной сетками

1 т

0,34

Е4-1-44

12



4,08



13

Подача бетона, бетонирование монолитной железобетонной фундаментной плиты краном

1 м3

106,8

Е4-49



0,42



44,9



14

Разборка опалубки

1 м2

23,76

Е4-1-34

0,13



3



15

Устройство горизонтальной гидроизоляции фундаментной плиты в 3 слоя

100 м2

1 слой

975

СНиП

IV-2-82

68



633



16

Устройство защитной стяжки 60 мм

100 м2

317,44

СНиП

IV-2-82

21,52



68,31



17

Монтаж фундаментных блоков

1 блок

183

Е4-1-1

0,78

0,26

142,7

47,5



18

Монтаж плит-перекрытий

1 плита

30

Е4-1-7

0,72

0,18

21,6

5,4



19

Устройство вертикальной гидроизоляции наружных стен

100 м2

1 слой

1353,6

СНиП

IV-2-82

68



920,4



20

Устройство защитной стенки из красного керамического кирпича

1 м2

456

Е3-11

0,48



218,9



21

Обратная засыпка котлована послойно:

- песок

- супесь

- суглинок

- глина

- растительный слой

100 м3

1 м3

100 м3

1м3

100 м3

1 м3

100 м3

1 м3

1 м3

229,16

118,8

197,34

79,2

243,04

79,2

234,43

63,36

70



1,3

3

154,44

102,96

102,96

82,37

91

6,87

5,92

7,3

7,03
