Проект строительства сельской амбулатории на 100 посещений в смену
Рефераты >> Строительство >> Проект строительства сельской амбулатории на 100 посещений в смену

При кладке стен без облицовки поддоны с кирпичом и раствор в ящиках устанавливают в зоне материалов в один ряд. Если кладку выполняют с одновременной облицовкой керамическими камнями или плитами, то материалы в этом случае устанавливают в два ряда: в первом ряду располагают кирпич, во втором - облицовочный материал.

Для кладки простенков поддоны с кирпичом ставят против простенков, а ящики с раствором - против проемов, для столбов - кирпич располагают слева, а раствор - справа.

При выполнении каменных рядов на производительность труда каменщиков большое влияние оказывает правильная организация рабочего места, представляющего собой ограниченный участок возводимой стены или конструкции и часть подмостей или перекрытия, в пределах которых сложены материалы и перемещаются рабочие. Организация рабочего места должна исключать непроизводительные движения рабочих и обеспечивать наивысшую производительность труда. Поэтому рабочее место должно находиться в радиусе действия крана, иметь ширину около 2,5м и делиться на три зоны: рабочую зону шириной 0,6 .0,7 м между стеной и материалами, в которой перемещаются каменщики; зону материалов шириной около 1 м для размещения поддонов с камнем и ящиков с раствором; зону транспортирования 0,8 .0,9м для перемещения материалов и прохода рабочих, не связанных непосредственно с кладкой.

Число поддонов с камнем, и ящиков с раствором, и чередование их зависит от толщины стены или конструкции, числа проемов на данном участке и сложности архитектурного оформления.

В зависимости от вида возводимых каменных конструкций и применяемых материалов их располагают следующим образом. При кладке глухих стен четыре поддона с кирпичом или камнями. Чередуют вдоль фронта кладки с ящиками с раствором, расположенными на расстоянии 3,6 м между их продольными осями

При кладке стен с проемами кирпич или камни по два поддона располагают против простенков, а ящики с раствором - против проемов

Кирпич и камни подают на рабочие места до начала рабочей смены. Запас их на рабочем месте должен быть не менее чем на 2 .4 ч работы каменщиков. Раствор подают на рабочие места перед началом работы и добавляют его по мере расходования, с тем, чтобы запас цементного и смешанного раствора в теплое время года не превышал 40 . 45мин.

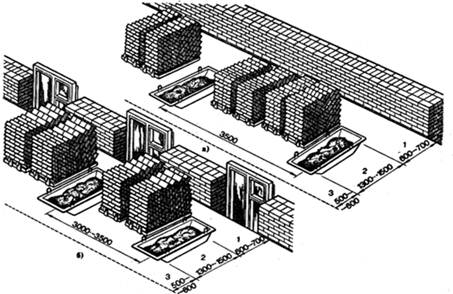

а- при кладке сплошных стен, б- при кладке стен с проемами, зоны: 1- рабочая, 2- материалов, 3- транспортная

Схема загружения подмостей при эксплуатации

Первый ярус выполняется непосредственно с настила перекрытия. Следующие ярусы выкладываются с шарнирно панельных подмостей ППУ-4 или с металлических без болтовых лесов ГОСТ 27321-87 (рис.4). При кладке стен и перегородок на высоту 0,7м от рабочего настила и расстоянии от его уровня за возводимой стеной до поверхности земли (перекрытия) более 1,3м рабочие обязаны применять предохранительные пояса.

4. Выбор экскаватора

Экскаватор ЭО 5126 - предназначен для работы с грунтами 1-4 категорий, а также для работы со скальными грунтами. Экскаватор ЭО 5126 может применяться в работах по рытью котлованов, каналов, разработке различных карьеров.

Экскаватор ЭО 5126 это полноповоротный одноковшовый экскаватор на гусеничном ходу (многоопорный, жесткого типа). Привод механизмов экскаватора ЭО 5126 – гидравлический.

Кабина экскаватора ЭО 5126 оборудована с соблюдением всех норм безопасности и отвечает современным требованиям к комфорту рабочего места: обладает отличной звукоизоляцией, широким обзором, теплоизолирована и оснащена отопителем для работы в условиях холодного климата.

Общие данные ЭО-5126



Эксплуатационная масса, т

32

Габаритные размеры в транспортном положении, мм



- длина

10050

- ширина с гусеницами 600 мм

3170

- ширина с гусеницами 900 мм

3470

- высота

4000

Кинематическая глубина копания, м, до

6,2

Радиус копания, м, до

9,6

Высота выгрузки, м, до

5,8

Давление на опорную поверхность, МПа (кгс/см2)



- с гусеницами 600 мм

70 (0,70)

- с гусеницами 900 мм

46 (0,46)

Продолжительность рабочего цикла, с

20

Наибольшее усилие копания, кН (тс)

175 (17,5)

Вместимость стандартного ковша, м3 (номинальная)

1,45

Температурный диапазон работы, С

-40 .+40

Максимальная частота вращения платформы, об/мин

10

Двигатель ЭО-5126



Тип V-образный, 8-ми цилиндровый, дизельный, 4-х тактный, ЯМЗ-238ГМ2



Мощность, kBт (л.с.)

132 (180)

Частота вращения выходного вала, об/мин

1700

Охлаждение водяное



Ходовое устройство ЭО-5126



Тип гусеничное



База, м

3,8

Колея, м

2,57

Ширина гусеничного хода (с гусеницами 900 мм), м

3,17 (3,47)

Клиренс, м

0,475

Количество опорных катков, шт.

14

Количество поддерживающих катков, шт.

4

Ковши для ЭО-5126

1,8 куб.м.



1,5 куб.м.



1,45 куб.м.



0,8 куб.м.


Страница:
