Проект строительства сельской амбулатории на 100 посещений в смену
Рефераты >> Строительство >> Проект строительства сельской амбулатории на 100 посещений в смену

Подмости представляют собой рабочие площадки в виде настила на инвентарных опорах, позволяющие перемещаться по фронту работ и размещать на них необходимые материалы, приспособления и инструменты.

При каменных работах используют подмости различных типов, из которых устраивают ленточное замащивание вдоль стены, или сплошное, по всей площади между стенами здания. При ленточном замащивании ширину подмостей, устанавливаемых на захватке полосой вдоль стен, делают 2,5 .2,6 м, что соответствует ширине рабочего места каменщика. Такие подмости должны иметь боковое ограждение. Если ширина помещений не превышает трехкратной ширины настила, т. е. 7,5 .8 м, целесообразно устраивать не ленточное, а сплошное замащивание. На сплошных подмостях, для которых не требуется ограждения, удобнее работать и располагать материалы.

Применяют подмости различных конструкций.

Подмости должны иметь ограждения и приставные инвентарные лестницы для подъема по ним рабочих.

Переносную площадку с ограждением применяют для кладки наружной стены лестничной клетки. На время кладки наружной стены площадку устанавливают непосредственно на внутренние поперечные стены лестничной клетки, возведенные до уровня подмостей каменщиков.

Леса - это много ярусная конструкция, позволяющая устраивать рабочие места на различных горизонтах. Леса представляют собой систему стоечных опор, на которых закрепляют переставные рабочие площадки. Для кладки стен леса устанавливают при высоте помещений более 5 м.

Леса делают из деревянных или стальных стоек, прогонов, поперечин, раскосов и рабочего настила. Наиболее рациональными для каменных работ, являются металлические, без болтовые трубчатые леса.

Трубчатые без болтовые леса состоят из стоек и ригелей, соединяемых с помощью крюков. Стойки лесов устанавливают вдоль стены в два ряда на расстоянии 2м одна от другой. К стойкам через каждый метр по высоте приварены патрубки из труб, с помощью которых стойки соединяются между собой ригелями.

По ригелям перпендикулярно стене укладывается щитовой настил из досок толщиной 50мм. Нижние концы стоек опираются на башмаки, устанавливаемые на деревянные подкладки. Для устойчивости леса крепят к стене анкерами, закладываемыми в стену, и крюками из круглой стали. Для жесткости каркаса в первых двух панелях лесов от углов здания устанавливают диагональные связи. Леса собирают по мере возведения стен здания. Настил перемащивают через 1м по высоте. Для подъема рабочих устраивают лестницы. С помощью таких лесов можно возводить кирпичные стены высотой до 40м.

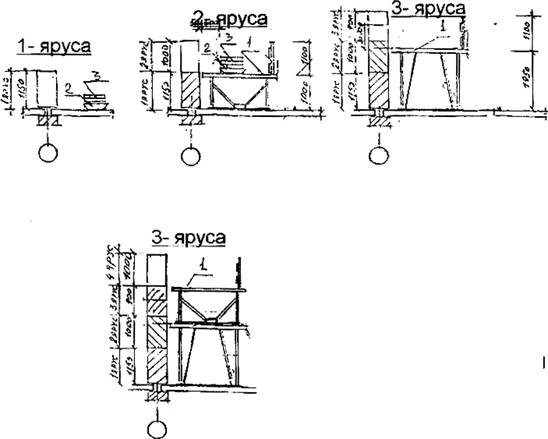

Схема организации кирпичной кладки внутренних стен по ярусам:

1- подмости

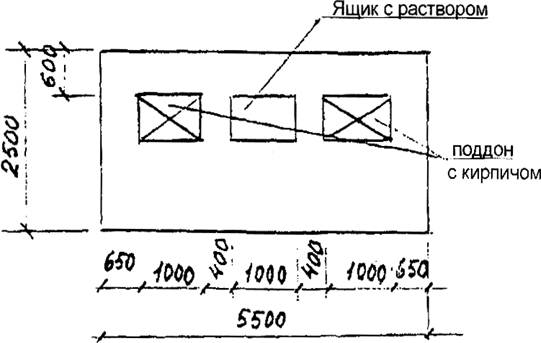

2- ящик с раствором

3- поддон с кирпичом

3.1 Основные указания по организации производства работ

При производстве работ по кирпичной кладке здание разбивается на захватки, а захватки на делянки в зависимости от количества звеньев. Кирпичная кладка этажа, по высоте, разбивается на ярусы высотой не более 1,2 м

В процессе работы, каменщик должен следить за тем, чтобы применялись кирпич и раствор, указанные в рабочих чертежах. Проверять правильность перевязки и качество швов кладки, вертикальность, горизонтальность и прямолинейность поверхностей и углов, правильность установки закладных деталей и связей, качество поверхностей кладки (рисунок и расшивка швов, подбор кирпича для наружной версты, не оштукатуриваемой кладки с ровными кромками и углами), а также качество применяемых материалов.

В сухую, жаркую и ветреную погоду кирпич перед укладкой необходимо смачивать водой, для того чтобы раствор лучше сцеплялся с кирпичом и нормально твердел. При перерывах в работе верхний ряд кладки оставляют не прикрытым раствором.

Продолжение кладки после перерыва необходимо начинать с полива водой поверхности ранее выложенной кладки. Это имеет особо важное значение для кладок в сейсмических районах и выполняемых на растворах с цементным вяжущим. Такое требование вызвано тем, что сухой кирпич после укладки на раствор быстро отсасывает из него воду, уменьшается его водосодержание и прочность раствора снижается. Необходимость и степень увлажнения кирпича перед укладкой в конструкцию устанавливаются строительной лабораторией. Правилами производства и приемки установлены допускаемые отклонения в размерах и отклонениях положения каменных конструкций относительно разбивочных осей и проектных размеров.

В тех случаях, когда отклонения превышают допускаемые, вопрос о продолжении работ должен быть решен совместно с проектной организацией. Если при этом кладку не переделывают, то должны быть даны конкретные решения о способах исправления дефектов. Для проверки качества кладки каменщик пользуется различными инструментами и приспособлениями.

3.2 Организация рабочего места каменщика

- подготовлены к работе необходимые приспособления, инвентарь, средства индивидуальной защиты работающих, средства подмащивания и инструменты;

- рабочие и инженерно-технические работники, занятые на каменных и сопутствующих монтажных работах ознакомлены с проектом производства работ и обучены безопасным методам труда.

При ведении работ по возведению наружных и внутренних несущих стен, межквартирных и межкомнатных перегородок из кирпича должны соблюдаться требования СНиП 12-01-2004 "Организация строительства". Организация строительного производства, СНиП 3.03.01-87. Несущие и ограждающие конструкции, СНиП 12-04-2002 (раздел 9), а также СНиП 12-03-2001. Безопасность труда в строительстве. Часть 1. Общие требования.

До начала производства каменных работ на типовом этаже каждой секции должны быть выполнены следующие работы:

- полностью закончены все работы по монтажу межэтажных перекрытий, лестничных маршей, блоков лифтовых шахт, вентиляционных блоков и мусоропровода нижележащих этажей;

- выполнена геодезическая проверка и составлены исполнительные схемы

- выполнено ограждение участков межэтажного перекрытия, подлежащих замоноличиванию;

- доставлены и складированы на строительной площадке в зоне действия башенного крана все необходимые материалы и изделия.

Рабочее место каменщика при кладке стен включает участок возводимой стены и часть примыкающей к ней площади, в пределах которой размещают материалы, приспособления, инструмент и передвигается сам каменщик. Рабочее место каменщика состоит из трех зон: рабочей 1 - свободной полосы вдоль кладки, на которой работают каменщики; зоны материалов 2 - полосы, на которой размещают кирпич, раствор и детали, закладываемые в кладку по мере ее возведения; транспортной 3 - в этой зоне работают такелажники, обеспечивающие каменщиков материалами и закладными деталями. Общая ширина рабочего места 2,5 . 2,6м.

Запас кирпича или камня на рабочем месте должен соответствовать 2 .4-часовой потребности в них. Раствор загружают в ящики непосредственно перед началом работы. Не следует загромождать рабочие места излишним количеством материалов и перегружать подмости и леса.


Страница:
