циклограмма

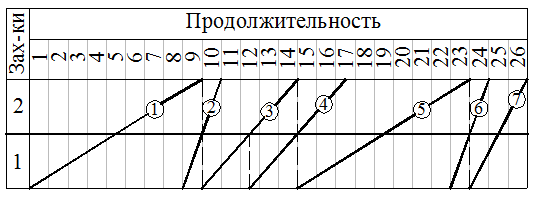

Рис. 1.4 - Циклограмма на работы нулевого цикла.

Принимая продолжительность рабочего месяца 22 дня, имеем превышение продолжительности по циклограмме на 4 дня по сравнению с нормативной.

При возведении надземной части здание разбивается на две захватки вдоль здания: 2 и 3 секции. Возведение ведётся поэтажно. Работы должно быть начаты только после окончания обратной засыпки и уплотнения пазух. Необходимо предусмотреть предварительную установку крана.

Работы по устройству кровли можно начинать после завершения монтажа последнего этажа на первой захватке. Для этих работ здание разбивается на 5 захваток (1 секция = 1 захватка). После устройства цементной стяжки необходимо соблюсти технологический перерыв (2 дня).

Установку оконных блоков и переплётов, а также дверных коробок можно начинать после завершения монтажа первого этажа на первой захватке. Разбивка на захватки такая же, как и при монтаже ж.б. элементов.

Работы по оштукатуриванию следует начинать после установки оконных блоков, переплётов и дверных коробок на последнем этаже первой секции первой захватки. Оштукатуривание ведётся с верхних этажей к нижним с разбивкой на захватки по секциям (1 секция = 1 захватка). Допускается начинать захватку с нижних этажей (1-2 этажа), а затем продолжить с верхних этажей.

После окончания штукатурных работ на этаже можно приступать к устройству дощатых покрытий полов, затем окраске, после чего устраивается чистый пол из линолеума и установка дверных полотен.

Сантехнические работы и газификация, а также электротехнические работы, телефонизация и радиофикация должны проводиться до начала отделки помещений. Разбивка на захватки такая же, как и при монтаже ж.б. элементов.

Работы по благоустройству территории можно начинать после окончания монтажа ж.б. элементов.

1.4 График производства работ

На основании пунктов 1.3.1 и 1.3.2 данного проекта строится график производства работ. Общая продолжительность по графику производства работ не превышает нормативной.

1.5 График потребности рабочих кадров

Суммируя число рабочих, занятых в данный момент времени на объекте, строим график потребности рабочей силы на объекте, на основании которого определяется коэффициент неравномерности движения рабочей силы, являющийся критерием рационального построения графика производства работ:

Поскольку коэффициент неравномерности меньше рекомендуемого значения (2,5), график производства работ не корректируется.

1.6 График потребности в основных материалах, изделиях, и конструкциях

На основании графика производства работ строится график потребности в основных материалах, изделиях, и конструкциях. Для построения графика принимаем следующие материалы и конструкции:

1. Ж.б. конструкции (надземная часть).

Объём определяется по спецификации: 4322,68 м3.

2. Штукатурный раствор: 0,8691,182 = 78,416 м3 [4].

3. Рулонные материалы для кровли: 48145,665 = 21964,865 м2 [4].

4. Доски для полов: 2,8850,579 = 145,668 м3 [4].

5. Щебень для подстилающего слоя в подвале: 0,97215,2 = 208,744 м3 [4].

1.7 График потребности в основных машинах и механизмах

Для построения таблицы потребности принимаем следующие машины и механизмы:

1. Экскаватор ЭО-5015А;

2. Стреловой кран на гусеничном ходу;

3. Бульдозер;

4. Башенный кран КБ 405.

1.8 Указания по технике безопасности при производстве работ

Рабочие, руководители, специалисты и служащие должны быть обеспечены спецодеждой и другими средствами индивидуальной защиты с учетом вида работы и степени риска в количестве не ниже норм, установленных законодательством, или действующими нормами [5, п.1.10*].

Все лица, находящиеся на строительной площадке, обязаны носить защитные каски. Рабочие и инженерно-технические работники без защитных касок и других необходимых средств индивидуальной защиты к выполнению работ не допускаются [5, п.1.11*].

Линейные инженерно-технические работники обязаны не реже одного раза в год, проходить проверку знания ими правил техники безопасности и производственной санитарии с учетом характера выполняемых работ. [5, п.1.18*]. Перед допуском к работе вновь привлекаемых рабочих руководитель организации обязан обеспечить их обучение и проведение инструктажа по безопасности труда, а также обеспечить рабочих инструкциями по охране труда (под расписку), требования которых они обязаны выполнять в процессе трудовой деятельности [5, п.1.19*].

Входы в строящееся здание должны быть защищены сверху сплошным навесом шириной не менее ширины входа с вылетом на расстояние не менее 2 м от стены здания. Угол, образуемый между навесом и вышерасположенной стеной над входом, должен быть в пределах 70-75 град [5, п.2.25].

Подавать материалы, строительные конструкции и узлы оборудования на рабочие места необходимо в технологической последовательности, обеспечивающей безопасность работ. [5, п.2.30].

Грунт, извлеченный из котлована или траншеи, следует размещать на расстоянии не менее 0,5 м от бровки выемки [5, п.9.6]. Валуны и камни, а также отслоения грунта, обнаруженные на откосах, должны быть удалены [5, п.9.8]. Производство работ в котловане с откосами, подвергшимися увлажнению, а также перед допуском рабочих, разрешается только после тщательного осмотра производителем работ (мастером) состояния грунта откосов и обрушения неустойчивого грунта в местах, где обнаружены "козырьки" или трещины (отслоения) [5, п.п.9.16, 9.17].

На рабочих местах, где применяются или приготовляются мастики и краски не допускаются действия с использованием огня или вызывающие искрообразование. Эти рабочие места должны проветриваться [5, п.2.47]. Не допускается использовать в работе битумные мастики температурой выше 180 град.С [5, п.8.5].

Значение сигналов, подаваемых в процессе работы или передвижения машины, должно быть разъяснено всем лицам, связанным с ее работой. В зоне работы машины должны быть установлены знаки безопасности и предупредительные надписи [5, п.3.6]. Оставлять без надзора машины с работающим (включенным) двигателем не допускается [5, п.3.7].

Монтаж (демонтаж) крана должен производиться в соответствии с инструкцией завода-изготовителя и под руководством лица, ответственного за техническое состояние машин. Не допускается выполнять монтажные работы в гололедицу, туман, снегопад, грозу, при температуре воздуха ниже или при скорости ветра выше пределов, предусмотренных в паспорте машины [5, п.3,17].

Строительно-монтажные работы должны выполняться с применением технологической оснастки (грузозахватных устройств и приспособлений для выверки и временного закрепления конструкций), средств коллективной защиты и ручного инструмента, определяемых составом нормокомплектов [5, п.4.1].
