Проект производства работ на строительство жилого здания
Рефераты >> Строительство >> Проект производства работ на строительство жилого здания

1.3 Выбор методов производства работ

1.3.1 Выбор средств механизации и описание производства работ

В период подготовительных работ срезка растительного слоя производится бульдозером Д-259 на базе трактора Т100 или аналогичным. Срезанный растительный слой складируется в специально отведённом месте для дальнейшего благоустройства территории.

В период работ нулевого цикла котлован следует разрабатывать одноковшовым экскаватором «обратная лопата» с вместимостью ковша 0,5 м3 (например ЭО-5015А, ЭО-3121Б или подобные [§ Е2-1-9]). Разработка ведётся на глубину 2,3м со складирование в отвал. Срезка недобора грунта в 0,1 м ведётся вручную при помощи штыковых и подборных лопат.

Установка ж.б. элементов подземной части, а также подача щебня и бетона для устройства полов подвала ведётся стреловым краном на гусеничном ходу с грузоподъёмностью не менее 4420 кг при вылете стрелы 6 м и более.

Обратная засыпка ведётся послойно тем же бульдозером что и срезка растительного слоя (Д-259 на базе трактора Т100). Уплотнение грунта производится ручными пневматическими трамбовками.

Установка ж.б. элементов надземной части производится башенным краном. Требуемые параметры крана:

м;

т;

м,

где - высота строповки; 0,5 м - расстояние между конструкцией и выступающими частями здания по вертикали [5, п.12.35]; - вес строповки; - безопасное расстояние от крана при повороте до здания; - ширина крана.

В соответствии с [2] принимаем кран марки КБ-405 (ширина колее 6 м, минимальный радиус подкрановых путей 7 м). Основные характеристики крана приведены в таблице 1.4, график грузоподъёмности показан на рисунке 1.3.

Таблица 1.4 - Основные характеристики крана КБ-405.

Марка крана

Грузовой момент

Грузоподъёмность, т

Вылет стрелы, м

Высота подъёма крюка, м

Мощность двигателя, кВт

максимальная

На мах вылете

максимальный

На мах груз-ти

максимальная

На мах вылете

КБ-405

185

10

7,5

25

18

57,8

46

102

Хар-ки%20крана

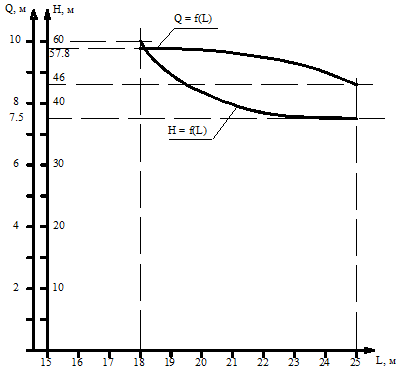

Рис. 1.3 - График грузоподъёмности КБ-405.

1.3.2 Организация работ.

В соответствии с [3, п.3.1*] принимается нормативная продолжительность строительства (таблица 1.5).

Таблица 1.5 – Нормативная продолжительность строительства в месяцах.

Общая

Подготовительный период

Подземная часть

Надземная часть

Отделка

6,5

1

1

3,5

1

Т.к. работы подготовительного периода в проекте не разрабатываются, продолжительность этого периода принимается равной нормативной: 1 месяц.

Для работ нулевого цикла (подземная часть) в соответствии с заданием Разрабатываем циклограмму. Для построения циклограммы составим вспомогательную таблицу (таблица 1.6). Разбивка на две захватки вдоль здания.

Таблица 1.6 – К построению циклограммы на работы нулевого цикла.



Наименование работ

Трудоёмкость,

Чел-час

Кол-во исполнителей, чел.

Кол-во смен

Продолжительность, дни

Число захваток

Ритм работ

Округлено до

1

Разработка грунта в отвал экскаваторами “обратная лопата”

148,113

1

2

9,3

2

4,6

4,5

2

Срезка недобора грунта в выемках

66,290

4

1

2,1

2

1,0

1

3

Монтаж фундамента и стен подвала

482,587

6

2

5,0

2

2,5

2,5

4

Гидроизоляция вертикальная

219,240

6

1

4,6

2

2,3

2,5

5

Устройство полов подвала

887,137

12

1

9,2

2

4,6

4,5

6

Монтаж перекрытий подвала

158,340

6

2

1,6

2

0,8

1

7

Обратная засыпка и уплотнение

175,360

8

1

2,7

2

1,4

1,5

Циклограмма на работы нулевого цикла показана на рисунке 1.4.
