Методы монтажа железобетонных конструкций каркасных зданийРефераты >> Строительство >> Методы монтажа железобетонных конструкций каркасных зданий
Рис. 6 - Проверка положения лестничных площадок
Рис. 7 - Строповка и подъем лестничных маршей
Рис. 8 - Наводка и установка лестничных маршей в проектное положение

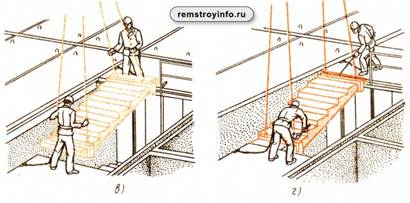

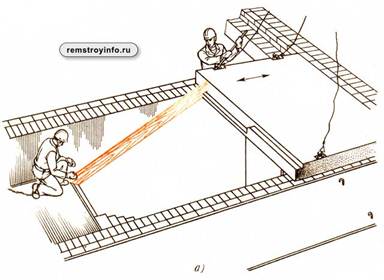

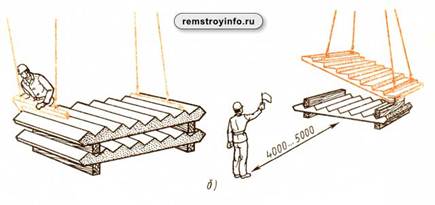

Монтаж лестничных маршей: а - проверка положения лестничных площадок, б - строповка и подъем, в - наводка, г - установка в проектное положение.
Допускаемые отклонения от проектного положения сборных лестничных маршей и площадок, мм:
- отклонение отметки верха лестничной площадки от проектной . 5
- разность отметок верхней поверхности смежных ступеней . 3
- отклонение от горизонтали проступей лестничного марша и поверхностей площадок . 4.
Балконные плиты. К монтажу балконных плит приступают после укладки перекрытия.
Сначала устанавливают маячные плиты по краям захватки. Предварительно размечают на перекрытии и фиксируют рисками положение балконной плиты. На последующих этажах положение рисок дополнительно контролируют по балкону нижележащего этажа, пользуясь отвесом.
После установки маячных плит натягивают проволочный шнур-причалку по их наружному верхнему ребру на длину всей захватки и по нему устанавливают остальные плиты. Плиты стропят обычно четырехветвевым стропом. Растворную постель разравнивают кельмой, не доводя на 2 . 3 см до обреза стены.
Временные крепления устанавливают сразу после укладки плиты. Для этого ставят стойку с винтовой распоркой на балкон нижележащего этажа и подпирают ею монтируемую плиту.
На крюке крана плита остается подвешенной, пока не будет установлено временное крепление, выверено положение плиты и приварены к анкерам закладные детали. Балконные плиты крепят, приваривая стальные стержни к монтажным петлям плит перекрытия и балкона.
