Методы монтажа железобетонных конструкций каркасных зданий
Рефераты >> Строительство >> Методы монтажа железобетонных конструкций каркасных зданий

Методы и технология монтажа элементов каркасных зданий зависят от их конструктивных решений, этажности и имеющегося монтажного оснащения.

Каркасы многоэтажных зданий с колоннами двухэтажной разрезки рекомендуется монтировать с помощью групповых или шарнирно-связевых кондукторов. Это обеспечивает принудительное фиксирование колонн в проектном положении при их установке, благодаря чему сокращается объем работ по выверке. Остальные элементы каркаса монтируют свободным методом.

Каркасы одноэтажных и малоэтажных производственных и административно-бытовых зданий рекомендуется монтировать ограниченно-свободным методом с помощью одиночных или групповых кондукторов.

Важнейшее правило, которое нужно обязательно выполнять при любой организации и способах монтажа, - обеспечение устойчивости монтируемых конструкций. В связи с этим любую установленную конструкцию нельзя освобождать от крюка крана до надежного закрепления ее. Последовательность установки элементов каркаса должна быть такой, чтобы обеспечивалась жесткость и геометрическая неизменяемость смонтированной части его.

С учетом этого требования при возведении каркаса одноэтажных производственных и других зданий рекомендуется соблюдать такую очередность: первыми на каждом участке (захватке) устанавливают конструкции, между которыми расположены связи (вертикальные, горизонтальные и др.). Каждый очередной конструктивный элемент присоединяют к ранее установленному соединительными элементами, предусмотренными проектом: ригелями, связями или временными распорками и связями.

Сборные элементы многоэтажных зданий в каждой захватке (секции) монтируют в такой последовательности. Сначала устанавливают колонны и ригели каркаса в ячейке жесткости или начиная с торца здания (секции) по всей ширине его и на всех этажах яруса. После выверки положения колонн и ригелей и их закрепления устанавливают связи или связевые панели и распорные плиты перекрытий между колоннами. Затем монтируют внутренние панели лестничной клетки, лестничные площадки и марши, наружные стеновые панели лестничной клетки, вентиляционные блоки, санитарно-технические кабины, стеновые панели наружных стен и перегородки. После сборки элементов одной секции и закрепления их сваркой кран передвигают на следующий участок, а на собранной секции заканчивают сварочные работы, замоноличивают стыки, монтируют плиты перекрытия. В такой же последовательности выполняют монтажные работы во всех последующих секциях яруса.

К монтажу второго яруса приступают только после выверки установленных конструкций, сварки всех монтажных стыков первого яруса и контроля геодезическими приборами правильности установки конструкций и разбивки осей и рисок для последующей установки конструкций.

Перед началом монтажа конструкций на каждом ярусе, в который могут входить два или три этажа (зависит от разрезки колонн по высоте здания), размечают на перекрытии или оголовках колонн основные разбивочные оси здания, определяют монтажный горизонт, размечают осевые и другие установочные риски. Риски осей отмеряют каждый раз от основных разбивочных осей и проверяют взаимное расположение смежных осей.

Наиболее распространенные многоэтажные жилые, общественные и производственные каркасные здания - с ячейками каркаса 6 х 6 и 9 х 9 м, возможны и другие пролеты, например 12 м и промежуточные. Высота этажа 3; 3,3; 3,6; 7,2 м. Ширина зданий чаще всего 12; 18; 24 и 36 м. В верхних этажах могут быть зальные помещения высотой до 10,8 м, пролетом на всю ширину здания или его часть, в том числе с мостовыми кранами или без них. Протяженность здания кратна параметру ячейки.

Для несущих каркасов применяют колонны на один, два, три этажа. В зависимости от объемно-планировочных решений здания строят с поперечным или продольным расположением ригелей, по которым укладывают плиты перекрытий соответственно в продольном или поперечном направлении.

Сборка каркаса зданий - это взаимоувязанный процесс монтажа колонн, ригелей, диафрагм жесткости, связевых и междуэтажных плит перекрытий. Элементы устанавливают в такой последовательности, которая обеспечивает жесткость и пространственную неизменяемость каркаса. Последовательность монтажа в каждом конкретном случае определяется проектом производства работ и комплектом монтажной оснастки, которую будут применять для установки и выверки конструкций: индивидуальных (одиночных) или групповых приспособлений.

Монтаж с применением индивидуальных средств монтажной оснастки.

В строительстве чаще всего применяют индивидуальные средства монтажной оснастки, с помощью которых выверяют и временно закрепляют конструкции. В состав комплектов индивидуальных средств монтажной оснастки для монтажа многоэтажных каркасов входят (см. схему ниже, поз. а . в): клинья и вкладыши, опорные балки, анкерные устройства, хомуты, подкосы и горизонтальные распорки, кондукторы. В отличие от групповых индивидуальные средства более универсальны и просты в применении (рис. 1).

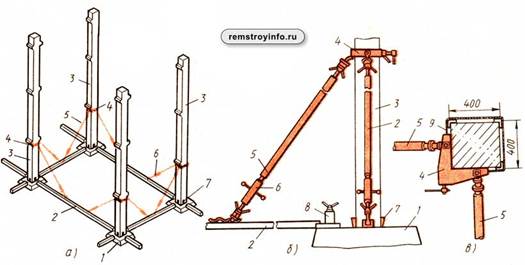

Рис. 1 - Схемы установки многоэтажных колонн с помощью комплекса индивидуальных средств монтажной оснастки: а - расположение колонн и приспособлений, б - закрепление колонны подкосами, в - хомут для закрепления подкосов к колонне; 1 - стакан фундамента, 2 - инвентарная балка, 3 - колонна, 4 - хомут, 5 - подкос, 6 - фаркопф подкоса, 7 - клинья, 8 - анкерное устройство, 9 - обжимный канат

Клинья и клиновые вкладыши применяют для выверки и закрепления колонн в стаканах фундаментов.

Опорные балки состоят из двух соединенных планками швеллеров и имеют в верхней части петли для крепления подкосов, а в нижней - концевые упоры для закрепления за стаканы фундаментов (см. схему выше, поз. а, б).

Анкерные устройства 8 представляют собой П-образную рамку с отверстиями в верхней части, через которые проходит захватный крюк, перемещаемый с помощью натяжной гайки.

Хомут (см. схему выше, поз. в) для крепления подкоса к колонне выполнен в виде углового упора, который закрепляют на колонне с помощью каната с натяжным устройством.

Подкосы 5 состоят из телескопически соединяемых труб с натяжными фаркопфами 6 и захватными устройствами на концах для закрепления за петли или проушины хомута и петли опорных балок или других конструкций.

Кондукторы предназначены для временного закрепления и выверки колонн, стыкуемых по высоте с оголовками ранее установленных колонн.

Колонны первого монтажного яруса устанавливают теми же методами, что и при монтаже одноэтажных зданий. Однако при этом устанавливают подкосы и распорки, удерживающие колонны таким образом, чтобы они не мешали укладке ригелей и связевых плит между колоннами. До начала монтажа колонн на захватке укладывают опорные балки 2 (см. схему выше) и крепят их к петлям фундаментов с помощью анкерных устройств. Опорные балки не укладывают в тех местах, где устанавливают диафрагмы жесткости каркаса.

На монтируемую колонну на складе надевают хомут 4 и на него навешивают два подкоса 5, после чего колонну стропят и поднимают краном. Поданную на монтаж колонну устанавливают в стакан фундамента и временно закрепляют с помощью клиновых вкладышей (клиньев) 7 и двух подкосов 5. После этого колонну расстроповывают и выверяют. В вертикальное положение колонну устанавливают с помощью теодолитов по двум осям. По мере монтажа колонны замоноличивают в стаканах фундаментов. Подкосы снимают с колонн после раскрепления каркаса ригелями и плитами в уровне двух нижних этажей.


Страница:
